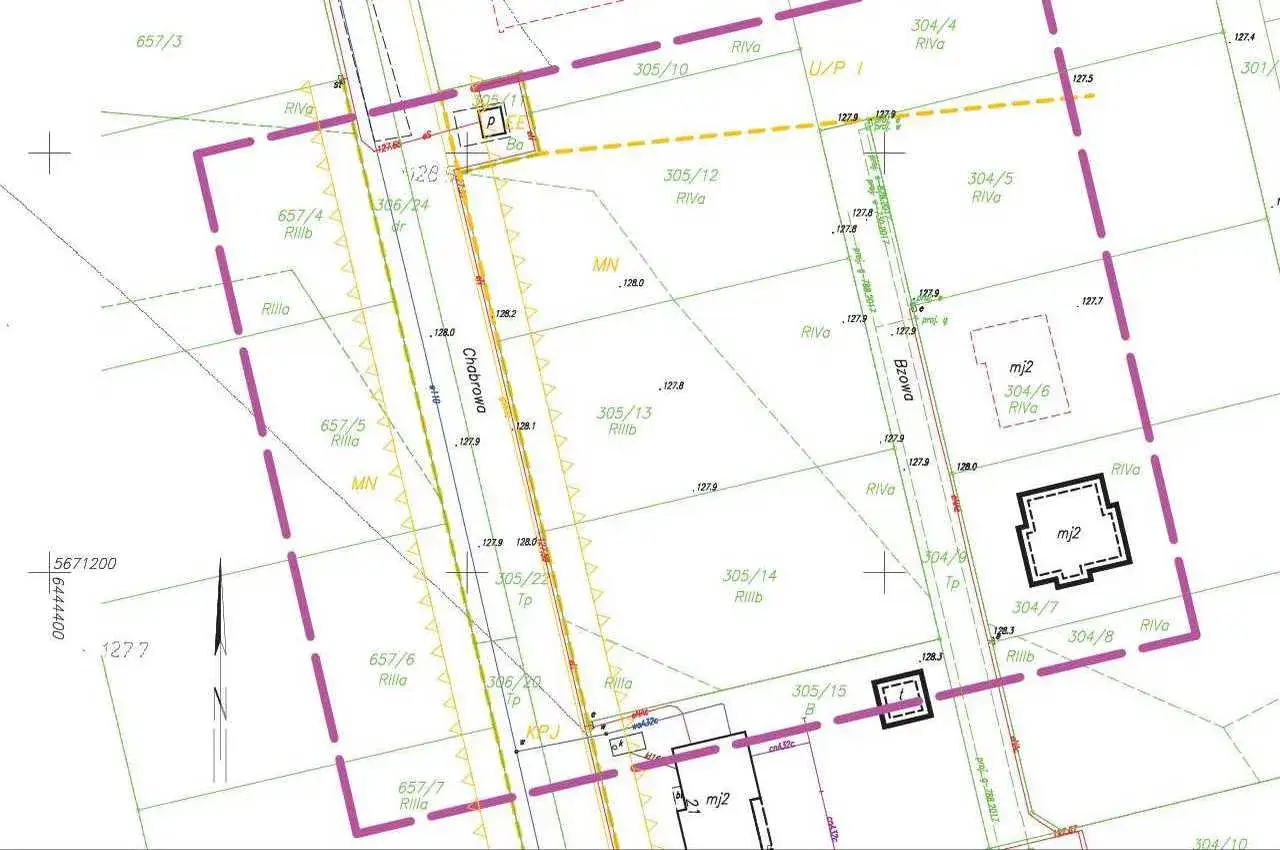

Inwentaryzacja geodezyjna powykonawcza to jeden z tych etapów budowy, które łatwo zlekceważyć, a potem trudno nadrobić. W praktyce chodzi o udokumentowanie tego, co naprawdę powstało na działce: położenia budynku, sieci, przyłączy, krawężników, kanałów czy innych elementów zagospodarowania terenu. Bez tego odbiór inwestycji może się przeciągnąć, a w przypadku infrastruktury liniowej problem potrafi wrócić dopiero wtedy, gdy trzeba aktualizować dokumentację urzędową.
Najważniejsze rzeczy do zapamiętania przed odbiorem inwestycji
- To nie jest formalność „na koniec”, tylko potwierdzenie stanu faktycznego po wykonaniu robót.
- Przy elementach, które zostaną zasłonięte, pomiar trzeba zrobić przed zakryciem.
- O zapewnienie dokumentacji odpowiada zwykle kierownik budowy, a bez niego inwestor.
- Finalnym efektem jest mapa i operat techniczny z informacją o zgodności lub odstępstwach.
- W 2026 roku koszt najczęściej zależy od skali obiektu, liczby przyłączy i długości odcinków, a nie od samej nazwy usługi.
Czym jest ta dokumentacja i dlaczego zamyka budowę
W uproszczeniu to geodezyjny zapis tego, jak inwestycja wygląda naprawdę po wykonaniu robót. Nie chodzi wyłącznie o budynek, lecz także o elementy zagospodarowania terenu, sieci uzbrojenia i obiekty liniowe. Z prawnego punktu widzenia ta dokumentacja trafia do obiegu przy zakończeniu budowy i bywa potrzebna przy zawiadomieniu o zakończeniu budowy albo przy wniosku o pozwolenie na użytkowanie.
Ja patrzę na to jak na most między placem budowy a urzędem. Na budowie liczy się wykonanie, a po jej zakończeniu liczy się jeszcze dowód wykonania. To dlatego mapa powykonawcza nie jest ozdobnikiem, tylko elementem, który domyka cały proces inwestycyjny i ułatwia późniejsze aktualizacje baz geodezyjnych. W praktyce warto też odróżnić ten etap od tyczenia: tyczenie wyznacza obiekt w terenie przed robotami, a pomiar powykonawczy pokazuje to, co rzeczywiście zostało zbudowane.
Jeżeli ktoś próbuje oszczędzać właśnie na tym etapie, zwykle oszczędza pozornie. Oszczędność wraca później w postaci poprawek, dodatkowych wizyt geodety albo wstrzymanego odbioru, więc lepiej potraktować ten krok jako część ryzyka inwestycyjnego, a nie opcję dodatkową. To prowadzi wprost do pytania, kiedy dokładnie trzeba ten pomiar wykonać.
Kiedy trzeba ją wykonać i kto odpowiada za zlecenie
Obowiązek pojawia się przy inwestycjach, dla których przepisy wymagają zakończenia budowy z odpowiednią dokumentacją geodezyjną. W praktyce dotyczy to przede wszystkim budynków, sieci, przyłączy i obiektów liniowych. Dla elementów, które będą później zasypane albo zakryte, pomiar trzeba zrobić przed ich zakryciem, a nie dopiero po skończeniu całej inwestycji. To jedna z najczęstszych pułapek na budowach instalacyjnych i drogowych.
O zapewnienie wykonania tego obowiązku odpowiada najczęściej kierownik budowy, a jeśli go nie ma, obowiązek przechodzi na inwestora. W praktyce oznacza to, że nie warto zostawiać tematu wykonawcy „na później”, bo brak dogadania terminu potrafi zatrzymać odbiór techniczny. Jak wyjaśnia GUGiK, przy elementach ulegających zakryciu kluczowy jest właśnie moment pomiaru, nie sam koniec inwestycji.
- Dom jednorodzinny z przyłączami wymaga zwykle jednego kompletnego opracowania po zakończeniu robót.
- Sieci podziemne, kanalizacja kablowa i przyłącza wymagają pomiarów etapami, zanim zostaną zasypane.
- Inwestycje drogowe często łączą kilka zakresów naraz: jezdnię, odwodnienie, chodniki, oświetlenie i uzbrojenie terenu.
Warto też pamiętać, że organ administracji może nałożyć taki obowiązek również przy części inwestycji realizowanych na zgłoszenie. Z tego powodu bezpieczniej planować geodetę wcześniej niż później, zwłaszcza tam, gdzie w grę wchodzą roboty zakrywające kolejne warstwy konstrukcji. W części prac związanych z wytyczaniem obiektów budowlanych dokumenty z pomiaru trafiają do zasobu w terminie do 30 dni od wytyczenia, więc harmonogram naprawdę ma znaczenie. A skoro wiadomo już, kiedy trzeba działać, przechodzę do samego przebiegu całego procesu.

Jak wygląda proces od pomiaru do gotowej mapy
W praktyce to nie jest jeden pomiar, tylko ciąg logicznych kroków. Najpierw geodeta sprawdza zakres inwestycji i materiały wyjściowe, potem wychodzi w teren, mierzy rzeczywiste położenie elementów, a następnie opracowuje dokumentację i przekazuje ją do weryfikacji. Dopiero na końcu powstaje materiał, który można dołączyć do odbioru budynku albo do dalszych formalności urzędowych.
Przy małym budynku to zwykle jedna wizyta terenowa i kilka dni opracowania. Przy większej inwestycji liniowej lub drogowej praca rozciąga się często na kilka etapów, a czasem na kilka tygodni, bo część elementów trzeba opisać osobno, zanim znikną pod kolejną warstwą robót.
- Ustalenie zakresu - geodeta musi wiedzieć, co dokładnie ma zostać zinwentaryzowane: budynek, przyłącza, sieć, droga, odwodnienie czy kilka elementów jednocześnie.
- Pomiary terenowe - zbiera się położenie sytuacyjne i wysokościowe, często razem z punktami charakterystycznymi, załamaniami, krawędziami i osiami.
- Porównanie z projektem - tu wychodzą różnice między tym, co zaprojektowano, a tym, co faktycznie wykonano.
- Opracowanie mapy i operatu - czyli uporządkowanie danych w formę możliwą do przyjęcia przez zasób geodezyjny.
- Weryfikacja i przekazanie dokumentów - po pozytywnym wyniku dokumentacja trafia do dalszego obiegu i do odbioru inwestycji.
W inwestycjach liniowych ważny jest jeszcze jeden detal: niektóre wyniki prac trzeba przekazać w określonym terminie po wytyczeniu, a przy obiektach zakrywanych sama logika prac wymusza wcześniejszy pomiar. Z mojego punktu widzenia to właśnie tutaj najczęściej rodzą się opóźnienia, bo budowa przyspiesza, a dokumentacja nie nadąża. Dalej pokazuję, co dokładnie powinno znaleźć się w komplecie papierów, żeby nie wracać do poprawiania.
Co musi znaleźć się w operacie i na mapie
Najprościej mówiąc, dokumentacja musi nie tylko pokazać wynik pomiaru, ale też obronić go formalnie. Sama mapa bez opisu i bez potwierdzenia przyjęcia do zasobu bywa niewystarczająca. W 2026 roku standardem jest komplet, który pozwala urzędowi i inwestorowi odczytać zarówno stan faktyczny, jak i relację do projektu.
| Element | Po co jest potrzebny | Co z niego wynika |
|---|---|---|
| Mapa z klauzulą urzędową albo dokument z pozytywnej weryfikacji | Potwierdza, że materiał został przyjęty w obiegu geodezyjnym | Można go użyć w odbiorze i dalszych czynnościach formalnych |
| Informacja o zgodności usytuowania z projektem lub o odstępstwach | Pokazuje, czy wykonanie mieści się w założeniach projektowych | Ułatwia ocenę, czy potrzebne są dodatkowe wyjaśnienia lub poprawki |
| Szkice, opisy i dane pomiarowe | Stanowią podstawę opracowania mapy | Umożliwiają odtworzenie sposobu pomiaru i kontroli danych |
| Operat techniczny | Zbiera całość materiałów w jednym zestawie | Porządkuje dokumentację przed przekazaniem jej dalej |
Jeżeli geodeta stwierdzi odstępstwa od projektu zagospodarowania działki lub terenu, informacja o nich powinna znaleźć się w dokumentacji wprost, a nie jako niewyraźna uwaga „między wierszami”. To ważne, bo później właśnie na tym opiera się ocena zgodności obiektu z projektem. Gdy papiery są kompletne, zostaje już tylko praktyka budowlana, a ta przy drogach i sieciach ma swoje własne zasady.
Przy drogach i sieciach to szczególnie ważny etap
W budownictwie drogowym i infrastrukturalnym ten temat jest trudniejszy niż przy klasycznym budynku. Powód jest prosty: dużo elementów znika pod warstwami konstrukcyjnymi, a część robót wykonuje się liniowo, na dużym odcinku i często w różnych technologiach. Jeśli pomiar zostanie odłożony, po prostu nie będzie już widać tego, co trzeba udokumentować.
Dlatego przy drogach, kanalizacji, wodociągach, kablach energetycznych czy telekomunikacji nie myślę o inwentaryzacji jako o „końcowym strzale”, tylko o serii pomiarów w odpowiednich momentach. Najbardziej wrażliwe są miejsca skrzyżowań uzbrojenia, odcinki pod jezdnią, przepusty, zjazdy, odwodnienie oraz elementy krawędziowe. Każdy z nich może wyglądać banalnie z poziomu projektu, ale w terenie rozjeżdża się przez kilka centymetrów, a czasem więcej.
W inwestycjach liniowych dobrze działa jedna zasada: najpierw dokumentuję, potem zasypuję albo zakrywam. To brzmi prosto, ale właśnie ta kolejność ratuje budowę przed późniejszymi sporami o przebieg trasy, wysokość spadków czy położenie elementów w stosunku do pasa drogowego. Z tego samego powodu warto też wiedzieć, jakie błędy najczęściej opóźniają odbiór.
Najczęstsze błędy, które spowalniają odbiór inwestycji
- Zlecenie pomiaru za późno, kiedy część elementów jest już zasypana lub zabudowana.
- Brak spójności między projektem, dziennikiem budowy i faktycznym wykonaniem.
- Niepełny zakres pomiaru, zwłaszcza pominięcie przyłączy, odwodnienia lub elementów liniowych.
- Założenie, że jedna dokumentacja wystarczy do wszystkiego, mimo etapowania robót.
- Brak zgody lub dostępu do terenu w momencie, gdy geodeta musi wejść na plac budowy.
- Odkładanie uzgodnień między kierownikiem budowy, wykonawcą i geodetą do ostatniego tygodnia robót.
Ja najczęściej widzę jeden schemat: inwestycja jest prawie gotowa, a potem okazuje się, że brakuje jednego pomiaru albo jednej adnotacji na mapie. Taki problem da się zwykle naprawić, ale kosztuje czas i nerwy, a w dużych kontraktach czasem także przesunięcie odbioru. Gdy te ryzyka są pod kontrolą, pojawia się jeszcze jedno pytanie, bardziej przyziemne, ale dla inwestora bardzo ważne: ile to kosztuje.
Ile kosztuje i od czego zależy wycena
Na rynku nie ma jednej ustawowej stawki, więc wycena zależy od zakresu pracy, lokalizacji, liczby obiektów i tego, ile materiału trzeba opracować po pomiarach. W 2026 roku za prostsze zlecenia dla domu jednorodzinnego z przyłączami spotyka się zwykle kwoty rzędu 800-2 500 zł, a pojedyncze przyłącze bywa wyceniane mniej więcej na 450-900 zł. Przy obiektach liniowych, sieciach i inwestycjach drogowych zakres jest szerszy i bardzo często kończy się wyceną indywidualną.
| Rodzaj zlecenia | Orientacyjny poziom ceny | Co najmocniej wpływa na koszt |
|---|---|---|
| Dom jednorodzinny bez rozbudowanej infrastruktury | 800-1 500 zł | Powierzchnia, liczba punktów do pomiaru, dostęp do terenu |
| Dom z przyłączami i zagospodarowaniem terenu | 1 200-2 500 zł | Liczba przyłączy, ogrodzenie, mała architektura, zakres mapy |
| Pojedyncze przyłącze | 450-900 zł | Długość odcinka, głębokość, etap zakrycia, trudność wejścia w teren |
| Sieć lub obiekt liniowy | od ok. 800 zł wzwyż za odcinek, często znacznie więcej | Długość trasy, liczba załamań, liczba kolizji, wymagana dokładność |
Największą różnicę robi nie sama nazwa usługi, tylko liczba miejsc, które trzeba faktycznie zmierzyć i opisać. Jeśli w projekcie są odcinki pod jezdnią, studnie, przepusty, odwodnienie i kilka branż naraz, cena rośnie szybciej niż przy prostym budynku. W praktyce oznacza to jedno: dobrze jest pytać o wycenę z wyprzedzeniem, a nie dopiero wtedy, gdy budowa wchodzi w fazę odbiorową. Na koniec zebrałem jeszcze kilka rzeczy, które sam sprawdziłbym przed oddaniem sprawy do urzędu.
Co sprawdziłbym przed przekazaniem dokumentacji do odbioru
Gdybym miał zamknąć temat bez niepotrzebnych powrotów do biura geodety, sprawdziłbym trzy rzeczy: czy pomierzono wszystko, co miało być zasłonięte, czy mapa pokazuje rzeczywiste położenie elementów i czy w dokumentacji jest jasna informacja o zgodności z projektem. To są detale, które wydają się drobne, ale w odbiorze inwestycji robią największą różnicę.
- Upewniłbym się, że zakres obejmuje nie tylko główny obiekt, ale też wszystkie przyłącza i elementy towarzyszące.
- Sprawdziłbym, czy ewentualne odstępstwa są opisane jednoznacznie, a nie tylko zasugerowane szkicem.
- Zadbałbym, żeby dokumentacja była gotowa przed końcem robót zasłaniających, nie po fakcie.
- W inwestycji drogowej skontrolowałbym osobno odcinki, które po wykonaniu nawierzchni przestają być dostępne do pomiaru.
Jeśli zlecasz inwentaryzację geodezyjną powykonawczą, pilnuj przede wszystkim terminu, kompletności i czytelności dokumentów. To nie jest etap, na którym opłaca się improwizować, bo od niego zależy nie tylko odbiór budynku, ale też porządek w całej dokumentacji inwestycji. A w przypadku infrastruktury drogowej i sieciowej to właśnie dobrze wykonany pomiar często decyduje o tym, czy projekt zamyka się bez sporów i poprawek.
