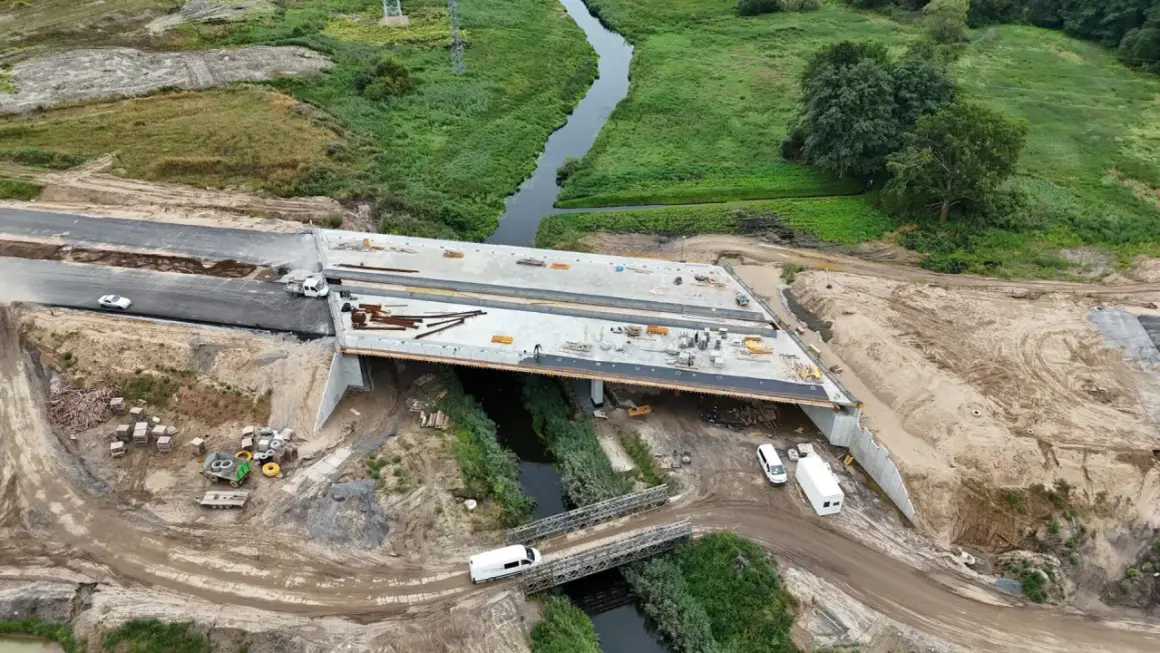

Budowa mostu S6 kiedy otwarcie? Trwa montaż nawierzchni na nowym moście nad rzeką, obok widać tymczasowe przeprawy.

Najkrótsza odpowiedź jest już konkretna: ostatni brakujący fragment S6 w województwie pomorskim został udostępniony 26 czerwca 2026 r. To domknęło trasę między Szczecinem a Trójmiastem i zakończyło etap, na który kierowcy czekali od lat. W tym artykule pokazuję, które odcinki otwierano etapami, dlaczego harmonogram bywał zmienny i co ten finał oznacza dla podróży nad morze oraz dla ruchu w regionie.

Najważniejsze informacje o otwarciu S6

  • Ostatni brakujący fragment pomorskiej S6 został oddany do ruchu 26 czerwca 2026 r.
  • Wcześniej, 29 kwietnia 2026 r., otwarto odcinek Leśnice - Bożepole Wielkie o długości ponad 22 km.
  • Po czerwcowym otwarciu cała S6 w województwie pomorskim jest przejezdna, a ciąg Szczecin - Trójmiasto został domknięty.
  • Na wcześniejsze przesunięcia wpływały głównie warunki pogodowe, badania archeologiczne i trudniejsza geologia terenu.
  • Kolejne duże otwarcia związane z S6 dotyczą już przede wszystkim Zachodniej Obwodnicy Szczecina.

Kiedy otwarto ostatni brakujący fragment S6

Jeśli interesuje Cię praktyczna odpowiedź, to brzmi ona prosto: 26 czerwca 2026 r. Wtedy oddano do ruchu ponad 40-kilometrowy odcinek między Słupskiem i Leśnicami i tym samym domknięto całą S6 w województwie pomorskim. Jak podała GDDKiA, oznacza to też pełne połączenie Szczecina z Trójmiastem w standardzie drogi ekspresowej.

To ważne rozróżnienie, bo przy dużych inwestycjach drogowych „otwarcie” zwykle nie dotyczy jednej daty dla całej trasy, lecz kolejnych fragmentów. W przypadku S6 ten proces zakończył się dopiero wtedy, gdy ostatni brakujący odcinek stał się przejezdny, a nie wtedy, gdy ruszyły pierwsze prace wykończeniowe. Z punktu widzenia kierowcy liczy się więc nie sama ceremonia, tylko moment, w którym można pojechać pełnym ciągiem bez zjazdu na starą DK6.

W praktyce to już nie jest inwestycja „w budowie”, tylko gotowa trasa ekspresowa na osi północnej Polski. Jeśli ktoś pyta dziś o termin oddania S6 w Pomorskiem, odpowiedź jest po prostu taka: to już się wydarzyło. Żeby zobaczyć, jak wyglądało domykanie trasy krok po kroku, warto spojrzeć na kalendarz jej otwarć.

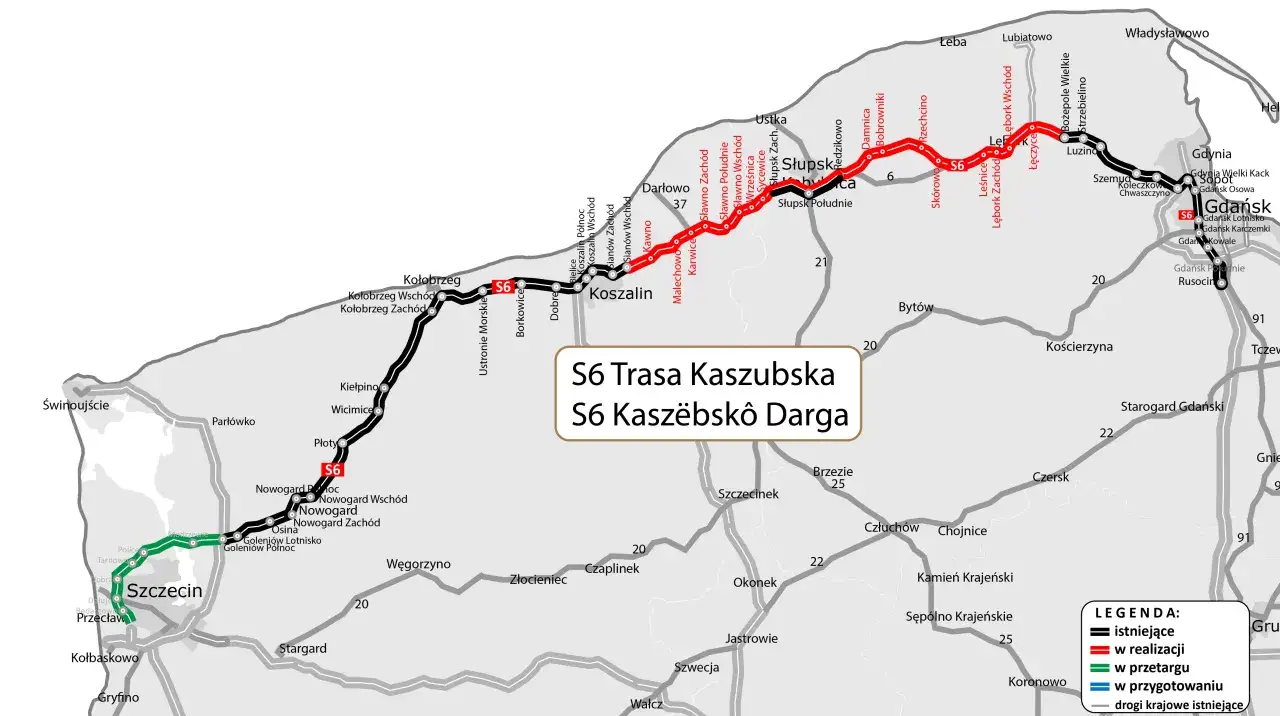

Mapa pokazuje trasę S6, która jest w realizacji i przygotowaniu. S6 Trasa Kaszubska, znana też jako S6 Kaszëbskô Darga, połączy Szczecin z Trójmiastem.

Jak domykano trasę etapami w 2026 roku

S6 nie została oddana jednego dnia w całości. Najpierw kierowcy dostali najdłuższy nowy odcinek, a potem dołączono kolejne kilometry, aż cały przebieg w województwie pomorskim stał się przejezdny. Najczytelniej pokazuje to poniższe zestawienie.

Data Odcinek Znaczenie dla ruchu
29 kwietnia 2026 Leśnice - Bożepole Wielkie, ponad 22 km Oddano najdłuższy wtedy nowy fragment S6 w Pomorskiem i poprawiono przejazd w rejonie Lęborka.
26 czerwca 2026 Słupsk - Leśnice, ponad 40 km Domknięto cały pomorski przebieg S6 i połączono Szczecin z Trójmiastem bez brakujących fragmentów.
Stan po 26 czerwca 2026 Cała S6 w województwie pomorskim Trasa jest przejezdna w pełnym układzie ekspresowym, a ruch tranzytowy nie musi już omijać luk w układzie drogi.

Warto też pamiętać, że odcinek Słupsk - Leśnice był w rzeczywistości złożony z trzech zadań inwestycyjnych: Słupsk - Bobrowniki, Bobrowniki - Skórowo oraz Skórowo - Leśnice. Dla kierowcy nie ma to znaczenia operacyjnego, ale dla obrazu całej budowy już tak, bo pokazuje skalę przedsięwzięcia: powstawały węzły, obiekty inżynierskie, odwodnienie, zabezpieczenia środowiskowe i pełny przekrój drogi ekspresowej, a nie zwykły remont nawierzchni. Z takiego procesu wynikają właśnie różne terminy oddawania poszczególnych fragmentów, co prowadzi do pytania, dlaczego harmonogram potrafił się przesuwać.

Dlaczego wcześniejsze terminy przesuwały się w prawo

Z mojego punktu widzenia największy błąd w czytaniu takich komunikatów polega na traktowaniu kwartału jak twardej daty. Przy S6 opóźnienia wynikały z kilku bardzo konkretnych powodów: roszczeń pogodowych, dłuższych badań archeologicznych i trudniejszych warunków gruntowych na części przebiegu. Do tego dochodzi zwykła logistyka budowy: zanim droga zostanie otwarta, trzeba jeszcze zakończyć roboty bitumiczne, oznakowanie, odwodnienie i odbiory techniczne.

  • Roszczenia pogodowe wydłużają harmonogram, bo część robót nie da się wykonać bezpiecznie lub z wymaganą jakością w trudnych warunkach atmosferycznych.
  • Archeologia bywa realnym hamulcem przy trasach prowadzonych nowym śladem, bo odkrycia terenowe potrafią wymusić dodatkowe badania i przerwy w robotach.
  • Warunki gruntowe wpływają na tempo prac przy nasypach, obiektach mostowych i konstrukcji nawierzchni.
  • Odbiory i organizacja ruchu są końcowym, ale obowiązkowym etapem, bez którego nie ma mowy o bezpiecznym udostępnieniu trasy.

W tle pojawia się też skrót ZRID, czyli decyzja o zezwoleniu na realizację inwestycji drogowej. Bez niej nie rusza większość dużych inwestycji liniowych, a każda zmiana w harmonogramie administracyjnym szybko przekłada się na cały kalendarz robót. Dlatego przy drogach ekspresowych lepiej myśleć o terminach w kategoriach „okien czasowych”, a nie jednej nieprzesuwalnej daty. To ważne nie tylko dla oceny przeszłych opóźnień, ale też dla zrozumienia, co realnie zmienia pełne otwarcie trasy.

Co pełne otwarcie zmienia dla kierowców i regionu

Najbardziej odczuwalna zmiana to ciągłość przejazdu. S6 tworzy dziś około 330 km drogi ekspresowej od węzła Goleniów Północ do węzła Gdańsk Południe, więc ruch tranzytowy wreszcie nie urywa się na pomorskich brakach. Dla wyjazdów wakacyjnych oznacza to mniej zależności od starej DK6, mniej punktów konfliktowych w miejscowościach po drodze i bardziej przewidywalny czas przejazdu.

Nieprzypadkowo oficjalna nazwa Trasa Kaszubska szybko się przyjęła. To nie jest marketingowa ozdoba, tylko skrót do opisu drogi, która realnie porządkuje układ komunikacyjny północnej Polski. Z perspektywy regionu ważne są trzy rzeczy:

  • mniej ruchu przez centra miejscowości - zwłaszcza tam, gdzie stara DK6 prowadziła tranzyt przez zabudowę lub blisko zabudowy mieszkaniowej;
  • lepsze warunki dla transportu ciężkiego - ekspresówka daje wyższy standard przejazdu, bardziej równą geometrię i mniej punktów kolizyjnych;
  • większa odporność na sezon wakacyjny - nadmorskie trasy są w Polsce mocno obciążone, więc każdy brakujący odcinek wywoływał efekt domina na całym układzie.

W praktyce najważniejsze nie jest więc samo „przecięcie wstęgi”, tylko to, że odcinki nad morzem zaczęły pracować jako jeden system. To właśnie odróżnia dużą trasę ekspresową od pojedynczej lokalnej inwestycji i prowadzi do pytania, co jeszcze może się wydarzyć na S6 w kolejnych latach.

Na horyzoncie zostały już głównie kolejne etapy S6 na zachodzie

Jeżeli patrzymy już nie na pomorski finał, tylko na kolejne otwarcia w całej sieci S6, to najważniejszym tematem jest Zachodnia Obwodnica Szczecina. W planach GDDKiA dwa pierwsze fragmenty mają być udostępnione w 2029 r., a odcinek tunelowy w 2033 r. To oznacza, że ciąg S6 nadal będzie się rozwijał, ale bez zmiany faktu, że dla Pomorza główna historia została już domknięta.

Przy śledzeniu takich informacji najbardziej przydatna jest prosta zasada: patrz na dokładny odcinek, a nie na sam nagłówek. Hasło „oddano do ruchu” oznacza, że można jechać, „zakończono roboty” nie zawsze znaczy to samo, a „planowany termin” bywa jeszcze tylko szacunkiem. Jeśli więc interesują Cię kolejne etapy S6, najbezpieczniej traktować komunikaty jako mapę zmian, a nie jako jeden punkt w kalendarzu. Dla kierowcy praktyczny wniosek jest prosty: pomorska S6 jest już gotowa, a przy planowaniu wyjazdów nad morze można liczyć na pełny ciąg ekspresowy bez brakującego ogniwa.

FAQ - Najczęstsze pytania

Ostatni brakujący odcinek S6 w województwie pomorskim, między Słupskiem a Leśnicami (ponad 40 km), został oddany do ruchu 26 czerwca 2026 roku. Tym samym domknięto całą trasę S6 w tym regionie.

Tak, po otwarciu ostatniego fragmentu S6 w Pomorskiem 26 czerwca 2026 roku, cała trasa ekspresowa S6 od Szczecina do Trójmiasta jest już w pełni przejezdna, zapewniając ciągłość podróży.

Opóźnienia w otwarciu S6 wynikały głównie z roszczeń pogodowych, dłuższych badań archeologicznych na trasie, trudniejszych warunków gruntowych oraz konieczności przeprowadzenia odbiorów technicznych i organizacji ruchu.

Pełne otwarcie S6 zapewnia ciągłość przejazdu, zmniejsza ruch przez centra miejscowości, poprawia warunki dla transportu ciężkiego i zwiększa odporność na obciążenia sezonu wakacyjnego, oferując przewidywalny czas podróży.
