Via Carpatia to nie jedna kreska na mapie, ale korytarz transportowy, który ma realnie zmienić układ ruchu na wschodzie Polski i skrócić przejazdy między południem a północnym wschodem kraju. W praktyce najważniejsze są dziś trzy rzeczy: gdzie dokładnie biegnie ten szlak, które odcinki są już przejezdne oraz gdzie wciąż widać roboty, formalności albo trudny teren.
Patrzę na ten temat jak na projekt inżynieryjny, a nie tylko hasło infrastrukturalne. Dlatego poniżej znajdziesz zarówno przebieg korytarza, jak i jego aktualny stan, a także wyjaśnienie, co oznaczają poszczególne etapy inwestycji i jak czytać je bez mylenia planów z ruchem oddanym do użytku.
Najważniejsze informacje o przebiegu i tempie prac
- Polski przebieg korytarza opiera się głównie na drodze ekspresowej S19, a północny odcinek domyka S61.
- Na północy brakujący fragment pod Łomżą oddano do ruchu 2 października 2025 r., co wyraźnie poprawiło ciągłość przejazdu.
- W 2026 roku mocno zaawansowane są też prace na Podkarpaciu, gdzie część odcinków wciąż pozostaje na etapie projektowym lub ZRID.
- Najtrudniejsze fragmenty to te prowadzone przez teren pofałdowany i osuwiskowy, bo wymagają tuneli, estakad i rozbudowanego odwodnienia.
- Żeby dobrze ocenić stan inwestycji, trzeba odróżniać DŚU, ZRID, budowę i pozwolenie na użytkowanie.

Jak biegnie korytarz przez Polskę
W polskich realiach to przede wszystkim oś północ-południe zbudowana z odcinków ekspresowych, które łączą granicę ze Słowacją z północno-wschodnim domknięciem przy granicy z Litwą. Według układu prezentowanego przez GDDKiA trasa przechodzi przez województwa podkarpackie, lubelskie, mazowieckie i podlaskie, a jej łączna długość w Polsce jest liczona na nieco ponad 700 km.
Najprościej myśleć o niej w trzech strefach: południowej, środkowej i północnej. W południowej i środkowej części ciężar bierze na siebie S19, a na północy korytarz domykają odcinki prowadzące w stronę Budziska. To ważne rozróżnienie, bo wiele osób traktuje Via Carpatia jak jeden gotowy ciąg, a w rzeczywistości mamy do czynienia z zestawem inwestycji o różnym statusie, różnym trudnościowym profilu i różnym tempie realizacji.
| Strefa | Rola w korytarzu | Co to znaczy dla kierowcy i logistyki |
|---|---|---|
| Południe | Przejście przez Podkarpacie i połączenie z granicą słowacką | Najbardziej wymagające technicznie fragmenty, ale też najważniejsze dla tranzytu z południa |
| Środek | Spięcie Lubelszczyzny z resztą osi | Tu ciągłość trasy ma największe znaczenie dla przewozów regionalnych i krajowych |
| Północ | Domknięcie do granicy z Litwą | To odcinek, który porządkuje ruch i skraca przejazd przez północno-wschodnią Polskę |
W praktyce nie chodzi więc o „jedną drogę”, lecz o ciąg dobrze skoordynowanych odcinków. To właśnie ten układ tłumaczy, dlaczego jedne fragmenty są już wygodne w codziennym użyciu, a inne nadal wymagają cierpliwości i objazdów.
Które odcinki są już gotowe, a które wciąż się domykają
Jeżeli spojrzeć na stan prac w 2026 roku, widać wyraźnie, że korytarz w Polsce nie rozwija się równomiernie. Najlepiej domknięty jest dziś północny fragment, a najwięcej pracy pozostaje na Podkarpaciu, gdzie teren jest trudniejszy i częściej wymaga rozwiązań inżynierskich wykraczających poza zwykłą drogę ekspresową.
| Odcinek | Status w 2026 | Najważniejszy szczegół |
|---|---|---|
| S61 w rejonie Łomży | Oddany do ruchu pełnym przekrojem | 2 października 2025 r. uruchomiono ostatni brakujący odcinek o długości niemal 13 km, z mostem długości 1205 m nad Narwią i terenami zalewowymi |
| S19 Kock i Wola Skromowska | Użytkowany, domykany formalnie | Odcinek 7,839 km miał planowane zakończenie na 19 maja 2026 r., a 18 maja 2026 r. wykonawca otrzymał decyzję o pozwoleniu na użytkowanie |

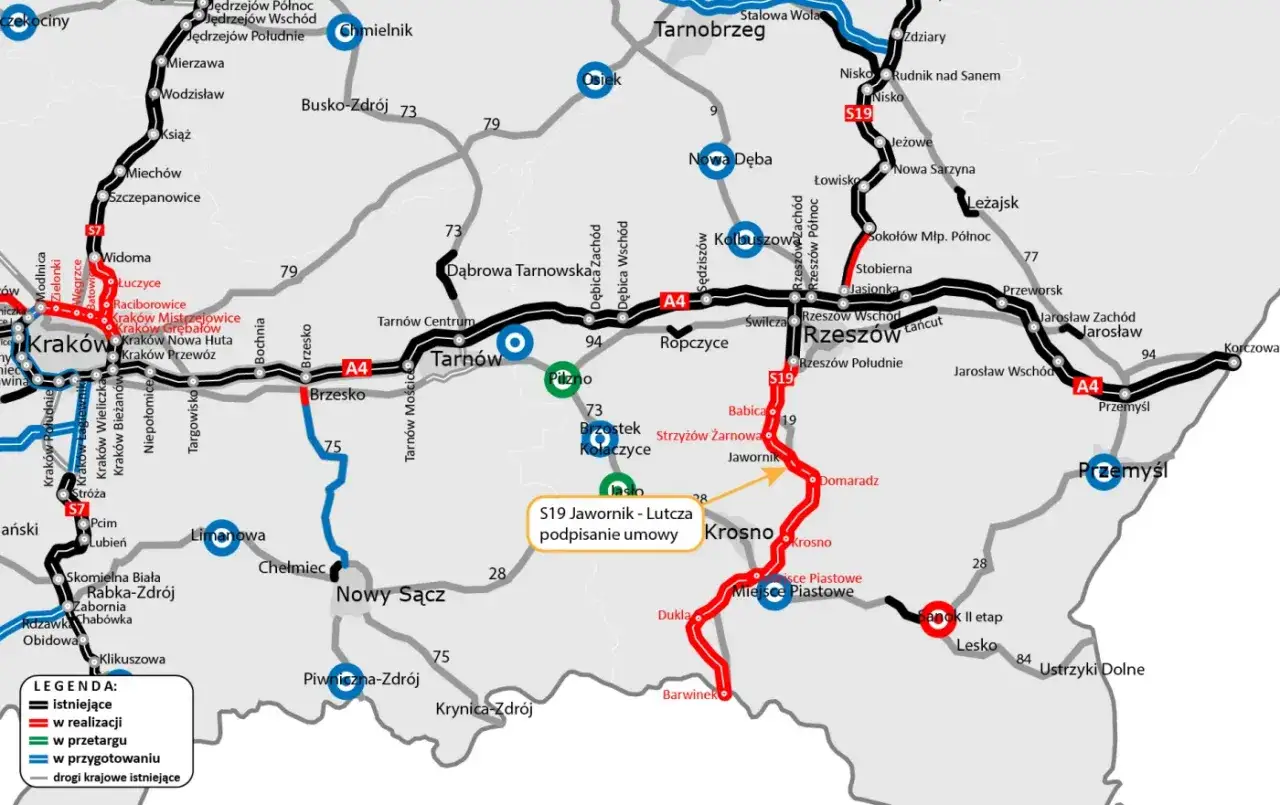

| S19 Jawornik - Lutcza | Projektowanie nadal trwa | 13 stycznia 2026 r. złożono wniosek o ZRID, a zaawansowanie prac projektowych wynosiło 81,97% |
| S19 Lutcza - Domaradz | Etap ZRID i przygotowania | W 2026 r. wszczęto postępowanie ZRID; GDDKiA wskazuje też na obszary osuwiskowe i konieczność dokładnych badań geologicznych |

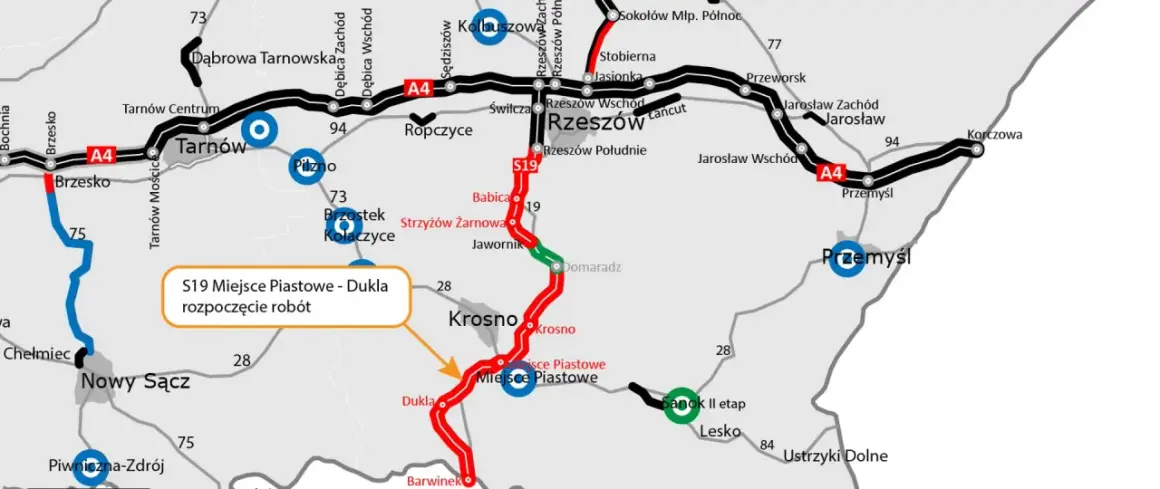

| S19 Miejsce Piastowe - Dukla | Roboty drogowe w terenie | Na mapie utrudnień w czerwcu 2026 r. wciąż widniały roboty, co pokazuje, że południowy odcinek nadal nie jest jednolicie domknięty |
Najważniejszy wniosek jest prosty: Via Carpatia w Polsce jest już bardzo blisko ciągłości, ale wciąż nie wszędzie działa w takim samym standardzie. Z tego powodu warto śledzić nie tylko datę oddania całej trasy, lecz także status konkretnego odcinka, po którym faktycznie planujesz jechać.
Dlaczego ten szlak ma znaczenie większe niż sama wygoda jazdy
Ten korytarz jest ważny nie dlatego, że brzmi strategicznie w dokumentach, ale dlatego, że realnie zmienia warunki ruchu. Dla transportu ciężkiego oznacza lepszą przewidywalność czasu przejazdu, dla mieszkańców miast położonych przy dawnych trasach krajowych - mniejszy ruch tranzytowy, a dla regionów przygranicznych - lepszą dostępność inwestycyjną.
Najbardziej cenię w takich projektach to, że nie kończą się na samym asfalcie. W praktyce liczą się też węzły, nośność nawierzchni, separacja kierunków ruchu, odwodnienie i obiekty inżynierskie. To są elementy mniej efektowne niż nowy most czy tunel, ale właśnie one decydują o tym, czy trasa działa bezpiecznie przez lata.
| Cecha | Starszy układ dróg krajowych | Korytarz ekspresowy | Efekt praktyczny |
|---|---|---|---|
| Przepustowość | Mieszany standard, skrzyżowania i lokalne włączenia | Dwujezdniowe odcinki i węzły | Mniej konfliktów ruchu i lepsza płynność |
| Bezpieczeństwo | Więcej punktów kolizyjnych | Separacja kierunków ruchu | Mniej ryzykownych manewrów |
| Logistyka | Większa podatność na korki i lokalne utrudnienia | Lepsza przewidywalność przejazdu | Łatwiejsze planowanie dostaw i tras tranzytowych |
To właśnie dlatego Via Carpatia ma znaczenie szersze niż tylko komunikacyjne. Jej efekt rozlewa się na gospodarkę, bezpieczeństwo i jakość życia wzdłuż całego przebiegu, a to prowadzi wprost do pytania, jak odróżnić realny postęp od deklaracji na papierze.
Jak czytać status inwestycji, żeby nie pomylić planu z ruchem
Przy takich projektach najłatwiej pomylić kilka pojęć, a potem wyciągnąć zbyt optymistyczny albo zbyt pesymistyczny wniosek. Dlatego zawsze zaczynam od sprawdzenia, na jakim etapie jest dokumentacja, czy wydano ZRID, czy trwa już budowa i czy odcinek ma pozwolenie na użytkowanie. To są cztery różne momenty inwestycji, a każdy z nich znaczy coś innego dla kierowcy.
| Etap | Co oznacza | Jak to czytać |
|---|---|---|
| DŚU | Decyzja środowiskowa | Inwestycja może iść dalej, ale jeszcze nie ma zgody na wejście w teren |
| ZRID | Zezwolenie na realizację inwestycji drogowej | To formalny moment, w którym budowa może ruszyć albo wejść w pełną fazę wykonawczą |
| Projektuj i buduj | Wykonawca przygotowuje dokumentację i realizuje roboty | To wygodny model, ale często wydłuża pierwszy etap, bo zanim pojawi się ciężki sprzęt, trzeba dopiąć projekt |
| Pozwolenie na użytkowanie | Odcinek może zostać oddany kierowcom | Dopiero wtedy trasa działa w praktyce, a nie tylko na stronie inwestycji |
W dokumentach GDDKiA widać to bardzo dobrze: jeden odcinek może mieć już pozwolenie na użytkowanie, drugi może być na etapie ZRID, a trzeci nadal pracować nad projektem budowlanym. Właśnie dlatego warto patrzeć na nazwę inwestycji, a nie tylko na samą nazwę drogi.
Na co zwracać uwagę przy planowaniu przejazdu
Nawet jeśli trasa wygląda na gotową, przejazd nie zawsze będzie idealnie płynny. Z mojego punktu widzenia największy błąd kierowców polega na założeniu, że skoro odcinek pojawił się w komunikacie o otwarciu, to nie ma już żadnych ograniczeń. W praktyce jeszcze przez pewien czas mogą występować oznaczenia tymczasowe, zwężenia przy węzłach albo roboty wykończeniowe.
- Sprawdzaj komunikaty o utrudnieniach przed wyjazdem, zwłaszcza jeśli jedziesz przez Podkarpacie albo przez odcinki domykane formalnie.
- Nie zakładaj, że każdy nowy fragment działa od razu w pełnym układzie wszystkich zjazdów i łącznic.
- Jeżeli jedziesz transportem ciężkim, uwzględnij możliwe zmiany organizacji ruchu na dojazdach do węzłów.
- Na terenach osuwiskowych i górzystych licz się z tym, że harmonogram może się przesuwać bardziej niż na odcinkach w terenie płaskim.
Przy tej trasie szczególnie ważne są odcinki podlegające wielu przełączeniom ruchu. To nie jest wada samej inwestycji, tylko normalna cena za budowę dużego korytarza w wymagającym terenie. Dzięki temu łatwiej zrozumieć, dlaczego w jednym miejscu jedziesz już bez przeszkód, a kilka kilometrów dalej nadal widać sprzęt i tymczasowe oznakowanie.
Co naprawdę oznacza obecny etap prac w 2026 roku
Jeżeli miałbym zamknąć temat jednym zdaniem, powiedziałbym tak: Via Carpatia w Polsce jest już w dużej mierze realnym ciągiem komunikacyjnym, ale jej pełna ciągłość nadal zależy od kilku trudnych odcinków. Najbliżej pełnego domknięcia jest północ, a największe wyzwanie pozostaje tam, gdzie droga wchodzi w bardziej skomplikowany teren Podkarpacia.
To dobra wiadomość dla kierowców i przewoźników, ale nie powód, by traktować cały korytarz jak w pełni zakończony. Jeśli śledzisz temat na bieżąco, zwracaj uwagę przede wszystkim na konkretne odcinki, etapy formalne i komunikaty o oddaniu do ruchu. Właśnie tam kryje się prawdziwa odpowiedź na pytanie, jak daleko zaszła ta inwestycja i kiedy będzie można korzystać z niej bez zastrzeżeń.
