Skarga na kierownika budowy - Jak działać skutecznie?

Mateusz Sokołowski

Mateusz Sokołowski

|

22 marca 2026

Model domu, wykresy i kompas. Czy to symbolizuje skargę na kierownika budowy, który zgubił drogę?

Na budowie jeden błąd organizacyjny potrafi szybko przerodzić się w problem prawny, techniczny i finansowy. Dobrze przygotowana skarga porządkuje fakty, wskazuje właściwy organ i zwiększa szansę na szybką reakcję, zwłaszcza gdy chodzi o bezpieczeństwo robót, zgodność z projektem albo jakość prowadzonej dokumentacji. W praktyce najważniejsze jest rozróżnienie, czy sprawa wymaga rozmowy z inwestorem, zgłoszenia do nadzoru budowlanego, czy uruchomienia odpowiedzialności zawodowej.

Najkrótsza droga do skutecznego zgłoszenia

  • Najpierw ustal adresata - inny będzie przy sporze organizacyjnym, inny przy naruszeniu przepisów, a inny przy odpowiedzialności zawodowej.
  • Do nadzoru budowlanego zgłaszaj przede wszystkim sytuacje zagrażające bezpieczeństwu, prace niezgodne z projektem albo brak wymaganej dokumentacji.
  • Do izby zawodowej trafiają sprawy, w których w grę wchodzi odpowiedzialność zawodowa kierownika budowy jako osoby z uprawnieniami.
  • Pismo powinno być rzeczowe - data, miejsce, opis zdarzenia, skutek i dowody są ważniejsze niż emocje.
  • Skargę można złożyć pisemnie, elektronicznie albo ustnie do protokołu, ale nie telefonicznie.
  • Organ powinien załatwić sprawę bez zbędnej zwłoki, nie później niż w ciągu miesiąca, a pismo złożone do niewłaściwego urzędu zwykle trafia dalej w ciągu 7 dni.

Czym w praktyce jest taki zarzut wobec kierownika budowy

W budownictwie nie każda różnica zdań jest podstawą do oficjalnego działania. Żeby ocenić sprawę trzeźwo, patrzę najpierw na zakres obowiązków kierownika budowy, bo to od nich zależy, czy mamy do czynienia z uchybieniem, czy tylko z konfliktem interesów między stronami inwestycji.

Do najważniejszych obowiązków należą m.in. przejęcie i zabezpieczenie terenu budowy, prowadzenie dokumentacji, organizacja robót zgodnie z projektem lub pozwoleniem, koordynacja zasad BHP, reagowanie na zagrożenia oraz wstrzymanie robót, gdy pojawia się realne niebezpieczeństwo. Kierownik ma też obowiązek zgłaszać do odbioru roboty zanikające i zakrywane oraz przygotować dokumentację powykonawczą.

To ważne rozróżnienie: nie każda zmiana na budowie oznacza błąd. Kierownik budowy ma prawo wystąpić do inwestora o zmianę rozwiązań projektowych, jeśli wynika to z bezpieczeństwa albo usprawnienia procesu budowy. Dlatego sama prośba o korektę projektu nie jest jeszcze powodem do skargi. Problem zaczyna się wtedy, gdy ktoś ignoruje przepisy, dokumentację albo bezpieczeństwo ludzi.

  • Brak zabezpieczenia terenu budowy lub nieuprawniony dostęp osób postronnych.
  • Prowadzenie robót niezgodnie z projektem, pozwoleniem albo przepisami techniczno-budowlanymi.
  • Braki w dzienniku budowy i w dokumentacji powykonawczej.
  • Brak reakcji na zagrożenie, mimo że prace powinny zostać wstrzymane.
  • Niewłaściwa organizacja BHP, szczególnie przy robotach drogowych, ziemnych i mostowych.

Jeśli ten katalog zaczyna pasować do sytuacji na placu robót, sens ma już nie rozmowa „na emocjach”, tylko uporządkowanie ścieżki zgłoszenia. Właśnie to prowadzi do pytania, kiedy reagować od razu, a kiedy najpierw wyczerpać prostsze rozwiązania.

Kiedy zgłoszenie ma sens, a kiedy lepiej zacząć od inwestora

Z mojego punktu widzenia najczęstszy błąd polega na tym, że ludzie od razu składają formalne pismo, choć problem ma jeszcze charakter organizacyjny. Jeśli chodzi tylko o opóźnienie, zły przepływ informacji albo brak reakcji na zwykłe uwagi, zwykle warto najpierw napisać do inwestora lub osoby nadzorującej kontrakt. To bywa szybsze i mniej konfrontacyjne.

Inaczej wygląda sytuacja, gdy pojawia się ryzyko dla ludzi, naruszenie projektu albo otwarta ignorancja przepisów. Wtedy nie czekałbym na „lepszy moment”. Na budowie drogi albo na dużej przebudowie infrastruktury jeden dzień zwłoki przy braku wygrodzeń, oznakowania czy zabezpieczenia wykopu może być poważniejszy niż sama treść sporu.

W praktyce zgłoszenie ma sens szczególnie wtedy, gdy widzisz, że problem nie jest jednorazowym nieporozumieniem, tylko powtarzalnym wzorcem działania.

  • Roboty są prowadzone niezgodnie z projektem lub bez wymaganych wpisów.
  • Na placu budowy brakuje podstawowego zabezpieczenia, a ryzyko jest realne.
  • Kierownik nie reaguje na zagrożenia albo nie wstrzymuje robót mimo oczywistych przesłanek.
  • Dokumentacja jest prowadzona niedbale, a wpisy w dzienniku budowy nie odzwierciedlają rzeczywistości.
  • Na inwestycji drogowej brakuje właściwej organizacji ruchu tymczasowego, co uderza bezpośrednio w bezpieczeństwo użytkowników.

Jeżeli natomiast spór dotyczy wyłącznie tempa prac, tonu komunikacji albo zwykłego niezadowolenia z decyzji organizacyjnych, formalna skarga może niewiele dać. Właśnie dlatego tak ważny jest wybór właściwego adresata, o czym najlepiej myśleć jeszcze przed wysłaniem pisma.

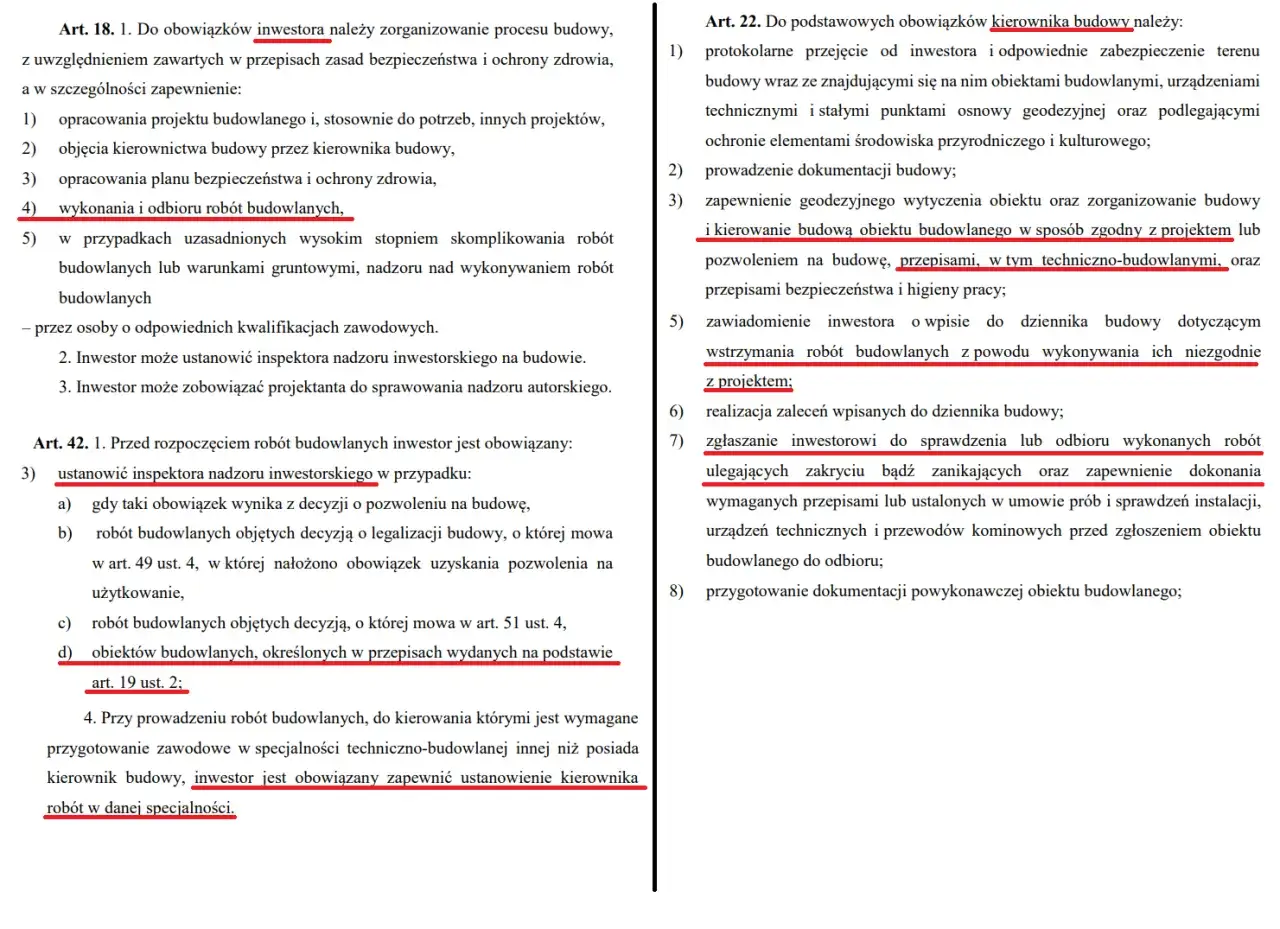

Obowiązki kierownika budowy: nadzór nad projektem, bezpieczeństwem i odbiorem robót. Skarga na kierownika budowy może dotyczyć niezgodności z projektem.

Gdzie złożyć pismo, żeby nie krążyło po urzędach

Tu najbardziej pomaga proste rozdzielenie ról. Ja zwykle porządkuję to według pytania: czy chodzi o relację z inwestorem, o naruszenie przepisów na budowie, czy o odpowiedzialność zawodową osoby z uprawnieniami. To trzy różne ścieżki i dobrze jest ich nie mieszać.

Adresat Kiedy ma sens Czego realnie oczekiwać
Inwestor lub generalny wykonawca Gdy problem dotyczy organizacji pracy, komunikacji, terminów albo niedopełnienia ustaleń umownych Wezwania do poprawy, zmiany osoby na stanowisku, działań naprawczych lub rozwiązania sporu wewnątrz kontraktu
Powiatowy inspektor nadzoru budowlanego Gdy widać naruszenie przepisów, zagrożenie bezpieczeństwa, pracę niezgodną z projektem albo poważne braki dokumentacyjne Kontroli, czynności urzędowych, ewentualnego wstrzymania robót lub dalszych działań z urzędu
Okręgowy rzecznik odpowiedzialności zawodowej PIIB Gdy kierownik budowy jest członkiem izby i sprawa może dotyczyć odpowiedzialności zawodowej Postępowania wyjaśniającego, a w razie potrzeby wniosku o wszczęcie dalszego postępowania dyscyplinarnego

Warto też pamiętać o praktycznej stronie sprawy: skargi i wnioski można składać pisemnie, elektronicznie albo ustnie do protokołu, ale nie telefonicznie. Jeżeli pismo trafi do niewłaściwego organu, zwykle nie przepada od razu, tylko zostaje przekazane dalej w terminie 7 dni. To nie zwalnia jednak z obowiązku trafnego nazwania problemu, bo źle opisane zgłoszenie i tak spowalnia całą sprawę.

Skoro adresat jest już jasny, najważniejsze staje się to, jak napisać pismo, żeby urzędnik albo rzecznik nie musiał domyślać się faktów z ogólników.

Jak napisać pismo, które da się rozpoznać bez domysłów

Skuteczna skarga nie musi być długa. Ma być konkretna, uporządkowana i pozbawiona emocjonalnych ozdobników. Zawsze powtarzam tę samą zasadę: organ ma oceniać fakty, a nie ton wypowiedzi.

Dobre pismo powinno zawierać tylko to, co naprawdę pomaga w ocenie sytuacji. W praktyce oznacza to kilka stałych elementów.

  1. Dane inwestycji - adres budowy, nazwa zadania, etap robót, ewentualnie numer pozwolenia albo zgłoszenia.
  2. Opis naruszenia - co dokładnie się wydarzyło, kiedy i gdzie, bez ocen typu „nic nie robi”, „lekceważy wszystko”.
  3. Związek z obowiązkiem - najlepiej wskazać, czego problem dotyczy: zabezpieczenia terenu, dokumentacji, zgodności z projektem, BHP albo wstrzymania robót.
  4. Skutek - jakie ryzyko powstało: dla pracowników, użytkowników drogi, inwestora albo sąsiadujących nieruchomości.
  5. Żądanie - czego oczekujesz: kontroli, wyjaśnienia sprawy, podjęcia czynności, zabezpieczenia terenu lub pisemnej odpowiedzi.
  6. Załączniki - zdjęcia, nagrania, kopie korespondencji, fragmenty dziennika budowy, notatki ze świadkami.

Jeśli mam wskazać jeden praktyczny błąd, to jest nim pisanie całej historii od początku do końca bez selekcji. Urząd nie potrzebuje eseju o konflikcie. Lepiej działa krótka oś czasu, na przykład: „w dniu X stwierdzono brak zabezpieczenia wykopu, w dniu Y prace trwały mimo zgłoszonego ryzyka, w dniu Z nie było reakcji”.

Na inwestycjach drogowych sprawdza się to szczególnie dobrze, bo zdjęcie źle wygrodzonego odcinka, brak znaków tymczasowej organizacji ruchu albo prace prowadzone przy otwartym pasie są czytelniejsze niż kilka stron opisu. Kiedy pismo ma już taką strukturę, pozostaje pytanie, jakich dowodów naprawdę warto użyć.

Jakie dowody zwiększają szansę na reakcję

Dowód ma wartość wtedy, gdy pokazuje konkretny stan rzeczy, a nie tylko czyjeś rozgoryczenie. Najmocniejsze są materiały, które da się powiązać z datą, miejscem i obowiązkiem kierownika budowy. Właśnie dlatego zdjęcia i dokumenty często znaczą więcej niż długi opis.

  • Zdjęcia - najlepiej wykonane tak, żeby było widać miejsce, zakres robót i skalę zagrożenia.
  • Nagrania wideo - przydatne, gdy problem dotyczy aktywnych prac, ruchu maszyn albo braku reakcji na zagrożenie.
  • Korespondencja - e-maile, SMS-y, wiadomości z systemu budowy, w których widać zgłoszenie problemu i brak odpowiedzi.
  • Wpisy w dzienniku budowy - szczególnie ważne, gdy sprawa dotyczy poleceń, wstrzymania robót albo zaleceń technicznych.
  • Dane świadków - imię, nazwisko i kontakt do osoby, która widziała zdarzenie.
  • Dokumenty techniczne - fragment projektu, plan BIOZ, protokoły odbioru robót zanikających, notatki z narad.

Jest jedna granica, której nie warto przekraczać: nie zbieraj dowodów kosztem własnego bezpieczeństwa. Jeśli problem dotyczy wykopu, pracy ciężkiego sprzętu albo robót przy czynnej jezdni, najpierw zadbaj o dystans i własną ochronę, a dopiero potem dokumentuj sytuację. Formalna skarga nie ma sensu, jeśli ktoś odniesie obrażenia podczas „polowania” na materiał.

Gdy dowody są już zebrane, sprawa zaczyna żyć własnym rytmem urzędowym. I właśnie to warto rozumieć, żeby nie oczekiwać natychmiastowego finału po jednym piśmie.

Co dzieje się po złożeniu skargi

Po wpływie pisma organ najpierw sprawdza, czy jest właściwy do działania. Jeśli nie, powinien przekazać sprawę dalej. Potem następuje ocena treści: czy opisano konkretny problem, czy są podstawy do kontroli i czy materiał wskazuje na możliwe naruszenie obowiązków. W przypadku skargi kierowanej do nadzoru budowlanego często oznacza to po prostu uruchomienie czynności sprawdzających albo kontroli na miejscu.

W sprawach zawodowych rola rzecznika odpowiedzialności zawodowej jest wyraźna: może on wszcząć postępowanie wyjaśniające zarówno na wniosek organu nadzoru budowlanego, jak i z urzędu, na skutek skargi lub informacji od osób trzecich. To ważne, bo pokazuje, że sam sygnał od inwestora, sąsiada lub uczestnika budowy może uruchomić procedurę, jeśli zawiera konkretne informacje.

Terminy też mają znaczenie. Organ właściwy powinien załatwić skargę bez zbędnej zwłoki, nie później niż w ciągu miesiąca. Jeśli pismo zostało złożone do niewłaściwego urzędu, zwykle trafia dalej w ciągu 7 dni. To nie jest powód, żeby siedzieć bezczynnie, ale dobry punkt odniesienia do kontroli postępu sprawy.

Jeżeli sprawa rzeczywiście potwierdzi naruszenia, konsekwencje dla kierownika budowy mogą być poważne. W odpowiedzialności zawodowej w grę wchodzą m.in. upomnienie, upomnienie połączone z obowiązkiem złożenia egzaminu albo zakaz wykonywania samodzielnej funkcji technicznej w budownictwie na okres od 1 roku do 5 lat. W praktyce oznacza to, że skarga nie jest tylko „formalnością”, ale może realnie zaważyć na dalszej pracy tej osoby.

Jednocześnie nie warto zakładać automatycznego ukarania. Organ ocenia materiał, porównuje go z dokumentacją i weryfikuje, czy doszło do rzeczywistego naruszenia. Dlatego tak dużo zależy od tego, co zgłosisz na samym początku, a nie od tego, jak mocno coś cię zdenerwowało.

Jak nie spalić sprawy na starcie

Najlepsza kolejność działań jest zwykle zaskakująco prosta. Najpierw bezpieczeństwo, potem dowody, dopiero później formalne pismo. Jeśli widzisz zagrożenie, nie czekaj na „idealny moment”, bo na budowie idealny moment zwykle nie przychodzi.

  • Zatrzymaj się i oceń, czy problem jest wyłącznie organizacyjny, czy już zagraża ludziom albo zgodności robót.
  • Zabezpiecz dowody, ale nie wchodź w strefę ryzyka tylko po zdjęcie lepszego kadru.
  • Wybierz właściwy kanał: inwestor, PINB albo izba zawodowa.
  • Opisz sprawę krótko, z datami i skutkami, bez ocen osobistych.
  • Sprawdź, czy pismo ma dane wnoszącego, bo anonimowe zgłoszenia bywają pozostawiane bez rozpoznania.

W praktyce najwięcej zyskuje ten, kto nie miesza emocji z procedurą. Na inwestycjach infrastrukturalnych, zwłaszcza drogowych, szybka i dobrze udokumentowana reakcja często chroni nie tylko interes inwestora, ale też ludzi korzystających z drogi i samego wykonawcy przed większym problemem. Jeśli mam zamknąć temat jednym zdaniem, to brzmi ono tak: najpierw sprawdź, czy chodzi o spór organizacyjny, czy już o naruszenie prawa, a dopiero potem wybieraj ścieżkę działania.

FAQ - Najczęstsze pytania

Skargę do nadzoru budowlanego należy złożyć, gdy występują naruszenia przepisów, zagrożenie bezpieczeństwa, prace niezgodne z projektem lub poważne braki w dokumentacji budowlanej. Dotyczy to sytuacji, gdzie problem wykracza poza kwestie organizacyjne.

Najskuteczniejsze dowody to zdjęcia, nagrania wideo, korespondencja (e-maile, SMS-y), wpisy w dzienniku budowy oraz dane świadków. Ważne, by dowody były konkretne, z datą i miejscem, i pokazywały faktyczny stan rzeczy, a nie tylko emocje.

Nie, skargi i wnioski można składać pisemnie, elektronicznie lub ustnie do protokołu. Zgłoszenia telefoniczne nie są uznawane za formalne i nie uruchamiają procedur urzędowych. Ważne jest, aby pismo zawierało dane wnoszącego.

Po złożeniu skargi organ sprawdza swoją właściwość, a następnie ocenia treść. Może to prowadzić do kontroli na miejscu lub wszczęcia postępowania wyjaśniającego. Organ ma miesiąc na załatwienie sprawy, a konsekwencje dla kierownika mogą być poważne, np. zakaz wykonywania funkcji.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

skarga na kierownika budowy skarga na kierownika budowy co dalej jak napisać skargę na kierownika budowy

Udostępnij artykuł

Autor Mateusz Sokołowski
Mateusz Sokołowski
Nazywam się Mateusz Sokołowski i od 9 lat zajmuję się inżynierią drogową, transportem oraz infrastrukturą. Moja fascynacja tymi tematami zaczęła się już w młodości, kiedy zafascynowały mnie skomplikowane procesy związane z budową dróg i ich wpływem na codzienne życie. Staram się tłumaczyć złożone zagadnienia w sposób przystępny, aby każdy mógł zrozumieć, jak ważna jest infrastruktura w naszym społeczeństwie. Piszę o różnych aspektach inżynierii drogowej, koncentrując się na aktualnych trendach oraz innowacjach, które mogą poprawić transport i jakość życia. W mojej pracy kładę duży nacisk na rzetelne źródła informacji oraz porównywanie danych, co pozwala mi na przedstawienie klarownych i zrozumiałych treści. Moim celem jest dostarczanie użytecznych, dokładnych i aktualnych informacji, które pomogą czytelnikom lepiej zrozumieć wyzwania i możliwości związane z infrastrukturą drogową.
Komentarze (0)
Dodaj komentarz
