Budowa drogi publicznej rzadko przechodzi gładko, jeśli nie ma porządnego trybu prawnego, który scala projekt, podziały gruntów i przejęcie nieruchomości. W polskiej praktyce inwestycyjnej specustawa drogowa jest skrótem myślowym dla procedury, która pozwala szybciej przejść od projektu do budowy, ale nie zwalnia z precyzyjnej dokumentacji ani z poszanowania praw właścicieli. Poniżej porządkuję, kiedy się ją stosuje, jak wygląda postępowanie, co dzieje się z działkami oraz gdzie najczęściej pojawiają się opóźnienia.
Najważniejsze fakty, które warto mieć pod ręką
- To tryb przeznaczony dla dróg publicznych, a wniosek składa zarządca drogi, nie przypadkowy właściciel gruntu.
- Decyzję wydaje wojewoda dla dróg krajowych i wojewódzkich, a starosta dla dróg powiatowych i gminnych.
- Urzędowy termin na wydanie decyzji to 90 dni od złożenia wniosku, ale tempo zależy od kompletności dokumentów.
- Działki objęte decyzją przechodzą z mocy prawa na Skarb Państwa albo jednostkę samorządu terytorialnego po ostateczności decyzji.
- Odszkodowanie ustala wojewoda, co do zasady w 30 dni od ostateczności decyzji; za szybkie wydanie gruntu można dostać dodatkowe 5%, a przy budynku mieszkalnym także 10 000 zł.
- To nie jest droga na skróty przez formalności - wniosek musi zawierać mapy, podziały i wymagane opinie.

Na czym polega ten tryb i kiedy się go używa
Ten mechanizm dotyczy inwestycji w drogi publiczne, a nie zwykłych dojazdów prywatnych czy dowolnej budowy, w której ktoś chciałby przyspieszyć procedurę. W praktyce chodzi o to, aby jedna decyzja administracyjna pozwoliła uporządkować przebieg drogi, podziały nieruchomości i wejście w teren. Z mojego punktu widzenia największą zaletą nie jest sama szybkość, tylko to, że inwestor nie musi rozbijać całego procesu na kilka osobnych postępowań.
Wniosek składa zarządca drogi, a nie każdy podmiot zainteresowany budową. Dlatego ten tryb najczęściej pojawia się przy obwodnicach, łącznicach, przebudowach skrzyżowań i większych odcinkach dróg wojewódzkich, powiatowych albo krajowych. W 2026 r. podstawą pozostaje jednolity tekst ustawy ogłoszony w Dz.U. 2024 poz. 311, więc mówimy o narzędziu nadal bardzo żywym w praktyce inwestycyjnej.
| Rodzaj drogi | Organ wydający decyzję | Co to oznacza w praktyce |
|---|---|---|
| Droga krajowa | Wojewoda | Postępowanie prowadzone na poziomie administracji rządowej, zwykle przy większych inwestycjach liniowych. |
| Droga wojewódzka | Wojewoda | Ten sam organ jak przy drogach krajowych, ale inwestycja dotyczy układu regionalnego. |
| Droga powiatowa | Starosta | Decyzja zapada bliżej lokalnego układu drogowego, co ma znaczenie przy mniejszych, ale wciąż istotnych zadaniach. |
| Droga gminna | Starosta | Procedura jest podobna, ale ciężar inwestycji i skala oddziaływania są zwykle lokalne. |
| Inwestycja na terenie dwóch lub więcej województw | Wojewoda właściwy dla większej części nieruchomości | To porządkuje sprawę przy długich odcinkach przecinających granice administracyjne. |
Jeśli ktoś myśli o tym trybie jak o automatycznym wywłaszczeniu, upraszcza temat za mocno. Lepsze pytanie brzmi: jak szybko i zgodnie z prawem da się przygotować pas drogowy, zanim wejdą roboty i koszty zaczną rosnąć z tygodnia na tydzień. To prowadzi prosto do samego przebiegu postępowania.
Jak przebiega postępowanie od wniosku do decyzji

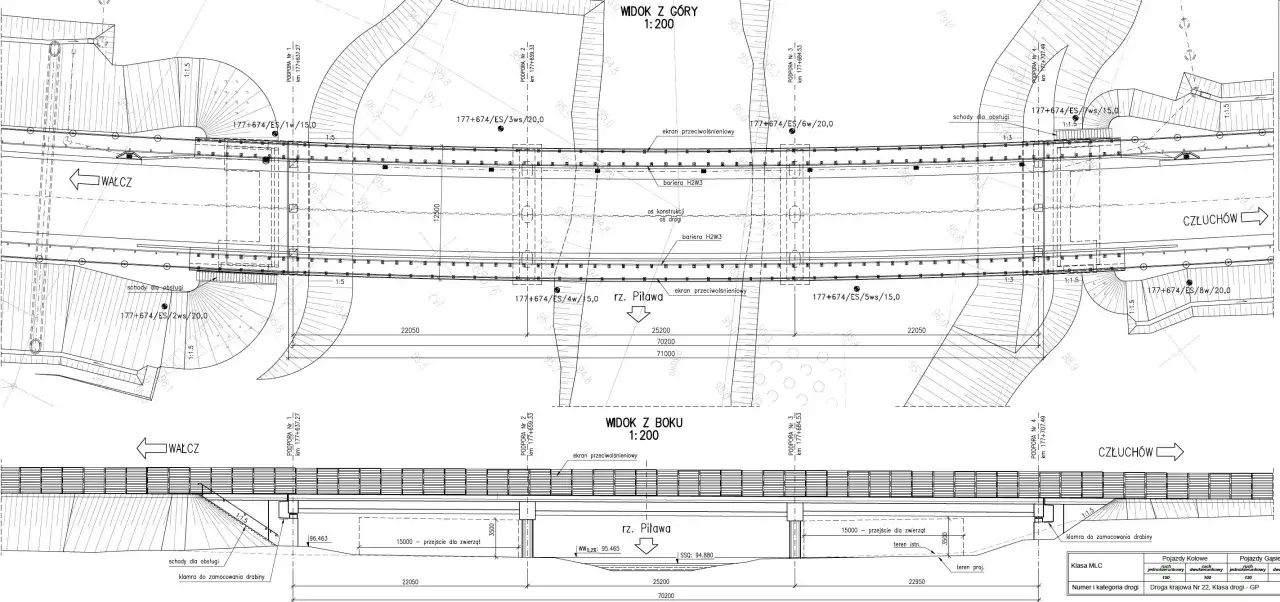

Tu najwięcej zależy od jakości projektu. Urząd nie „załatwia” za inwestora brakujących załączników, więc każda luka w dokumentacji zwykle wraca jako korekta albo wezwanie do uzupełnienia. Na stronie urzędu wojewódzkiego zestaw obowiązków wygląda bardzo konkretnie: mapa w skali co najmniej 1:5000, analiza powiązania z innymi drogami, projekty podziału nieruchomości, wskazanie działek do przejęcia i część budowlana projektu.
Patrząc praktycznie, cały proces można rozłożyć na kilka etapów. To pomaga zrozumieć, gdzie naprawdę ucieka czas, a gdzie sama procedura jest już dość dobrze ułożona.
| Etap | Co się dzieje | Na co uważać |
|---|---|---|
| Przygotowanie dokumentacji | Powstaje projekt drogi, mapy, podziały nieruchomości i wymagane opinie. | Najwięcej błędów bierze się z niezgodności między mapą, projektem a stanem własności. |
| Złożenie wniosku | Zarządca drogi składa komplet dokumentów do właściwego organu. | Niekompletny wniosek potrafi opóźnić sprawę bardziej niż sam spór co do przebiegu drogi. |
| Postępowanie administracyjne | Organ analizuje dokumenty i wydaje decyzję. | Urzędowy termin wynosi 90 dni, ale w praktyce wszystko zależy od jakości materiału wejściowego. |
| Obwieszczenie i ewentualne odwołanie | Decyzja jest podawana do publicznej wiadomości. | To moment, w którym zainteresowani powinni reagować, jeśli widzą błąd lub nieścisłość. |
| Ostateczność decyzji | Uruchamia skutki dla nieruchomości i odszkodowania. | Właśnie wtedy zaczyna się liczyć czas na wycenę i wypłatę rekompensaty. |
W dokumentach nie chodzi tylko o papierologię. Mapa, podziały i analiza powiązania z innymi drogami mają udowodnić, że droga rzeczywiście da się wpiąć w istniejący układ, a nie tylko ładnie wygląda na rzucie. To ważne, bo przy projektach takich jak obwodnica czy nowa łącznica każdy błąd w geometrii potrafi wywołać dalszą lawinę poprawek.
Na stronie urzędu wojewódzkiego widać też, że sama decyzja nie jest wydawana „na skróty” bez dodatkowych uzgodnień. W zależności od rodzaju inwestycji mogą dochodzić opinie i decyzje branżowe, a projekt musi być wykonany przez uprawnionego projektanta. Dla inwestora to sygnał prosty: ten tryb przyspiesza ścieżkę, ale nie znosi wymagań jakościowych. Żeby zrozumieć pełne skutki decyzji, trzeba przejść do tego, co dzieje się z gruntem i pieniędzmi.
Co dzieje się z działką i jak liczy się odszkodowanie
Na tym etapie widać najmocniej, że procedura przyspiesza budowę kosztem klasycznego modelu kupna gruntów po kolei. Działki wskazane w decyzji przechodzą z mocy prawa na Skarb Państwa albo jednostkę samorządu terytorialnego z dniem, w którym decyzja stanie się ostateczna. Właściciel nie zostaje więc „bez niczego”, ale traci nieruchomość na podstawie decyzji administracyjnej, a nie zwykłej umowy sprzedaży.
Jak podaje GDDKiA, wojewoda ma 30 dni na wydanie decyzji ustalającej wysokość odszkodowania od dnia, w którym ZRID staje się ostateczna. Sama wycena bywa zaskakująca, bo bierze się pod uwagę stan nieruchomości z dnia wydania decyzji, ale jej wartość z dnia ustalania odszkodowania. Jeśli między tymi datami ceny w okolicy rosną, właściciel może dostać wyższą kwotę niż tę, którą sugerowałby wcześniejszy rynek.
| Sytuacja | Skutek finansowy lub prawny |
|---|---|
| Wydanie nieruchomości w ciągu 30 dni od ostateczności decyzji | Odszkodowanie powiększa się o 5% wartości nieruchomości. |
| Nieruchomość zabudowana budynkiem mieszkalnym | Dotychczasowy właściciel lub użytkownik wieczysty zamieszkały w budynku otrzymuje dodatkowe 10 000 zł. |
| Decyzji nadano rygor natychmiastowej wykonalności | Decyzję odszkodowawczą wydaje się w 60 dni, a w niektórych sytuacjach można otrzymać zaliczkę w wysokości 70% ustalonej kwoty. |
| Ograniczone prawa rzeczowe, np. służebność | Wartość odszkodowania może być odpowiednio pomniejszona. |
| Hipoteka na działce | Hipoteka wygasa na nieruchomości przejmowanej pod drogę, a rozliczenie zależy od sytuacji wierzyciela i właściciela. |
Tu warto zatrzymać się na chwilę przy pojęciach. Służebność to ograniczone prawo korzystania z cudzej nieruchomości, a hipoteka jest zabezpieczeniem długu. W praktyce oznacza to, że odszkodowanie nie zawsze trafia w całości do tej samej osoby, którą widzimy w księdze wieczystej. Przy nieruchomościach obciążonych finansowo temat trzeba sprawdzać bardzo dokładnie, bo jeden szczegół potrafi zmienić układ wypłaty.
Po stronie właściciela ważny jest też termin na wydanie nieruchomości. Jeśli zrobi to szybko, może skorzystać z dodatkowego 5-procentowego bonusu. To niewielka różnica na papierze, ale przy większej działce bywa już odczuwalna. Właśnie dlatego przy sporach o grunt emocje są zrozumiałe, ale matematyka pozostaje prosta: opóźnianie wydania nie daje przewagi, a często ją zabiera. To prowadzi do pytania, gdzie ten tryb naprawdę pomaga, a gdzie tylko daje pozór prostoty.
Gdzie procedura przyspiesza budowę, a gdzie nie rozwiązuje problemu
W praktyce ten tryb najmocniej pomaga tam, gdzie liczy się ciągłość frontu robót i szybkie skompletowanie pasa drogowego. Przy obwodnicy, nowym odcinku drogi albo przebudowie ważnego skrzyżowania czas prac projektowych i administracyjnych często kosztuje więcej niż sama technologia budowy, więc jeden sprawny kanał decyzyjny ma realną wartość.
| Co przyspiesza | Co nadal może spowalniać |
|---|---|
| Jedna decyzja zamiast kilku odrębnych postępowań | Braki w mapach, projektach podziału albo opiniach |
| Jasne przejęcie pasa drogowego | Spory o wycenę i odwołania od decyzji |
| Łatwiejsze planowanie robót w terenie | Kolizje z sieciami, koleją, zabytkami lub innymi branżami |
| Sprawniejsza realizacja obwodnic i łącznic | Konieczność dodatkowych decyzji środowiskowych lub branżowych |
Największe nieporozumienie polega na tym, że ktoś traktuje ten tryb jak uniwersalny „przycisk przyspieszenia”. Tak nie jest. Procedura skraca ścieżkę prawną dla drogi, ale nie usuwa potrzeby rzetelnego projektowania, uzgodnień technicznych i geodezji. Jeśli dokumentacja jest słaba, urząd po prostu to wyłapie. Jeśli układ działek jest skomplikowany, samo przeniesienie sprawy do tego trybu nie rozwiąże problemu własnościowego.
Właśnie tu widać największą różnicę między teorią a praktyką. Na papierze wszystko wygląda na szybkie, ale w terenie najszybciej przechodzą te inwestycje, które od początku mają dobrze ustawiony przebieg drogi, spójne podziały i przemyślane wejście na grunty. Dlatego kolejna rzecz, którą zawsze sprawdzam, to jakość przygotowania wniosku i komplet załączników.
Jak przygotować projekt, żeby nie ugrzązł na formalnościach
Jeżeli miałbym wskazać jeden obszar, który najczęściej decyduje o tempie sprawy, powiedziałbym bez wahania: kompletność dokumentacji. To nie jest atrakcyjna odpowiedź, ale jest prawdziwa. W praktyce najwięcej czasu tracą nie te projekty, które są trudne technicznie, tylko te, w których ktoś zbyt wcześnie uznał, że „reszta się dopowie później”.
Najważniejsze elementy, które warto sprawdzić przed złożeniem wniosku:
- zgodność map z rzeczywistym przebiegiem drogi i zakresem inwestycji;
- poprawne wskazanie działek przejmowanych oraz tych, z których korzystanie będzie ograniczone;
- spójność projektu podziału nieruchomości z ewidencją gruntów i księgami wieczystymi;
- aktualne opinie właściwych organów, jeśli są wymagane;
- weryfikacja hipotek, służebności i innych obciążeń;
- sprawdzenie kolizji z sieciami, koleją, obszarami chronionymi lub zabytkami;
- czytelne określenie zmian w zagospodarowaniu terenu i powiązań z innymi drogami publicznymi.
Najczęstszy błąd, jaki widzę, polega na traktowaniu wniosku jak formalności, a nie jak dokumentu, który musi obronić się geodezyjnie, prawnie i technicznie. Jedna niespójna mapa potrafi uruchomić serię poprawek, a potem cała oszczędność czasu z tego szybkiego trybu znika w korespondencji urzędowej. Przy projektach drogowych działa tu dość brutalna zasada: lepiej stracić tydzień na sprawdzenie papierów niż miesiąc na poprawki po złożeniu.
Jeżeli inwestycja ma przejść przez kilka gmin albo dotyczy odcinka na styku różnych sieci i uzgodnień, warto od początku myśleć o niej jak o układzie naczyń połączonych. Z pozoru problemem jest droga, a w praktyce problemem bywa działka, przebudowa uzbrojenia albo nieaktualny stan prawny gruntu. To właśnie z takich detali rodzą się późniejsze opóźnienia i spory.
Co z tego wynika przy planowaniu lokalnej obwodnicy
Jeśli patrzę na inwestycję drogową z perspektywy regionu, widzę jedno: największą różnicę robi nie sam skrót procedury, tylko jakość przygotowania pasa drogowego. Dobrze ustawiony przebieg drogi, czytelne podziały i zawczasu sprawdzone prawa do działek oszczędzają miesiące, a czasem całe kwartały. Właścicielom też opłaca się reagować szybko, bo wcześniejsze wydanie nieruchomości może oznaczać dodatkowe 5%, a przy budynku mieszkalnym także 10 000 zł.
Najuczciwsza ocena jest prosta: ten tryb nie usuwa konfliktów, ale daje narzędzia, żeby je rozwiązywać bez wieloletniego utknięcia w papierach. Gdy projekt jest dopracowany, a dokumenty kompletne, inwestycja drogowa naprawdę może ruszyć w tempie, którego zwykłe postępowanie administracyjne rzadko by nie wytrzymało. I właśnie dlatego w praktyce liczy się nie tylko znajomość przepisów, ale też dyscyplina w przygotowaniu każdego szczegółu.
