Najważniejsze reguły, które porządkują temat od pierwszej decyzji
- Od 1 stycznia 2026 r. próg krajowy wynosi 170 000 zł netto, więc poniżej tej kwoty zamawiający zwykle działa według własnych zasad wewnętrznych.
- Powyżej progu wchodzi reżim PZP, a przy większych inwestycjach drogowych często także progi unijne i bardziej sformalizowane procedury.
- Elektroniczna komunikacja jest dziś standardem, więc oferta, podpis i terminy trzeba traktować bardzo serio.
- SWZ, OPZ i kryteria oceny zwykle decydują o wyniku bardziej niż sam „dobry kontakt” z zamawiającym.
- W robotach infrastrukturalnych kluczowe są zakres, harmonogram, waloryzacja, odbiory i podwykonawcy.
- Jeżeli pojawia się błąd, wykonawca może się bronić, ale terminy i dowody mają tu znaczenie krytyczne.
Kiedy ustawa w ogóle ma zastosowanie
Najpierw trzeba ustalić, czy dane zamówienie rzeczywiście podpada pod ustawę. W praktyce liczy się to, kto kupuje, co kupuje i za jaką wartość netto. Od 1 stycznia 2026 r. próg krajowy wynosi 170 000 zł netto, więc poniżej tej kwoty zamawiający zwykle opiera się na regulaminie wewnętrznym, a powyżej wchodzą reguły PZP.
| Zakres wartości | Co to oznacza praktycznie | Typowy przykład |
|---|---|---|
| Poniżej 170 000 zł netto | Zamawiający stosuje zwykle własne zasady zakupowe i uproszczone procedury | Drobne prace utrzymaniowe, niewielkie zakupy materiałów |
| Od 170 000 zł netto do progów unijnych | Obowiązuje PZP, ale najczęściej w trybach krajowych i uproszczonych względem pełnej procedury unijnej | Remont odcinka drogi, nadzór inwestorski, usługi projektowe |
| Powyżej progów unijnych | Wchodzą bardziej rozbudowane obowiązki publikacyjne, formalne i dowodowe | Budowa obwodnicy, duże roboty mostowe, rozbudowa węzła |
W robotach drogowych ten podział ma duże znaczenie, bo większe zadania bardzo szybko wchodzą w reżim ustawy, a często nawet w progi unijne. Dla zamówień klasycznych na roboty budowlane próg unijny w latach 2026–2027 to 5 404 000 euro, czyli 23 291 240 zł. Przy takiej skali nie ma już miejsca na przypadkowość, a sztuczne dzielenie jednego zadania na kilka mniejszych części bywa poważnym błędem. Kiedy wiadomo już, że ustawa działa, można sensownie przejść do samego przebiegu postępowania.
Jak wygląda postępowanie od planu do umowy
Sam mechanizm jest dość powtarzalny. Im większe zamówienie, tym więcej dokumentów, ale logika pozostaje ta sama: plan, ogłoszenie, oferta, ocena, wybór i umowa.
- Planowanie potrzeb - zamawiający określa, co naprawdę chce kupić, w jakim terminie i z jakim budżetem. W inwestycjach drogowych ten etap jest ważniejszy, niż wielu osobom się wydaje.
- Opis przedmiotu zamówienia - powstaje OPZ albo podobny zestaw wymagań. Tu trzeba opisać roboty, standard, materiały, technologię, terminy i oczekiwany efekt.
- Ogłoszenie i dokumenty zamówienia - zamawiający publikuje warunki, kryteria, formularze i zasady komunikacji.
- Składanie ofert - wykonawcy przesyłają ofertę i wymagane dokumenty elektronicznie, w formie zgodnej z wymaganiami postępowania.
- Badanie i ocena - zamawiający sprawdza, czy oferta spełnia warunki, nie podlega odrzuceniu i jak wypada według kryteriów.
- Wybór i podpisanie umowy - na końcu zostaje wyłoniony wykonawca i dopiero wtedy zaczyna się etap realizacji, odbiorów i rozliczeń.
Na papierze wygląda to prosto, ale w praktyce najwięcej zależy od jakości dokumentów na starcie. W zamówieniach infrastrukturalnych kilka źle opisanych zdań potrafi przesunąć ryzyko na wykonawcę albo zamknąć rynek na konkurencję. Dlatego tak ważny jest wybór trybu, czyli kolejny filtr, który warto rozumieć bez prawniczego nadmiaru.
Który tryb pojawia się najczęściej
Nie każdy przetarg działa tak samo. W praktyce najczęściej spotyka się procedury konkurencyjne, a tryby wyjątkowe zostawia się na sytuacje naprawdę uzasadnione.
| Tryb | Kiedy zwykle się pojawia | Co jest tu najważniejsze |
|---|---|---|
| Przetarg nieograniczony | Najbardziej standardowa forma przy większych zamówieniach | Otwartość, porównywalność ofert i mocny nacisk na dokumenty |
| Tryb podstawowy | Częsty przy zamówieniach poniżej progów unijnych | Prostsza konstrukcja, ale nadal pełna odpowiedzialność za poprawność oferty |
| Z wolnej ręki | Wyjątek, a nie wygodna alternatywa | Wymaga konkretnej przesłanki, na przykład technicznej lub prawnej |
W branży drogowej standardem pozostaje tryb konkurencyjny, bo inwestor musi mieć porównywalne oferty i czytelne kryteria. Tryby negocjacyjne albo z wolnej ręki są wyjątkiem i nie da się ich uzasadnić samą wygodą zamawiającego. Gdy tryb jest już wybrany, decydują szczegóły oferty i dokumentów.

Co naprawdę przesądza o wyniku przetargu
Najczęściej nie wygrywa ten, kto ma „najlepszy kontakt”, tylko ten, kto najlepiej czyta dokumenty zamówienia i potrafi odpowiedzieć na nie bez niedomówień. Dla mnie trzy rzeczy są krytyczne: opis przedmiotu zamówienia, kryteria oceny i kompletność oferty.
- Opis przedmiotu zamówienia nie może sztucznie zawężać konkurencji. Jeśli zamawiający opisze rozwiązanie zbyt konkretnie, ryzykuje zarzut, że faworyzuje jednego wykonawcę.
- Kryteria oceny muszą być jasne i policzalne. Im bardziej uznaniowe, tym większe ryzyko sporu.
- Warunki udziału powinny być proporcjonalne. Przy małym zadaniu nie ma sensu żądać doświadczenia z projektów o skali autostrady.
- Dokumenty elektroniczne trzeba złożyć dokładnie tak, jak wymaga tego postępowanie. Błąd w podpisie, formacie albo terminie potrafi przekreślić ofertę.
- Rażąco niska cena to osobny temat. W praktyce bywa sygnałem, że wykonawca nie doszacował ryzyk albo planuje później odzyskać marżę na aneksach.
Przy inwestycjach drogowych zwracam szczególną uwagę na harmonogram robót, organizację ruchu, kolizje z infrastrukturą podziemną i sposób opisu materiałów. To właśnie tam najczęściej ukrywa się przyszły spór. Jeśli te elementy są dopięte, dużo łatwiej przejść do etapu umowy bez przykrych niespodzianek.
Umowa po wyborze oferty i dlaczego to właśnie tu rodzą się koszty
Po wyborze oferty największe ryzyko nie znika, tylko zmienia adres. Na budowie drogi albo mostu najwięcej kosztują nie same roboty, lecz niedopowiedzenia: kiedy jest odbiór, kto odpowiada za kolizje, jak działa waloryzacja i kiedy wolno zmienić zakres.- Płatności w częściach - przy umowach zawieranych na okres dłuższy niż 12 miesięcy zamawiający płaci w częściach albo udziela zaliczki.
- Zaliczka - nie może być mniejsza niż 5% wynagrodzenia należnego wykonawcy. To realne wsparcie płynności, a nie detal księgowy.
- Ostatnia część wynagrodzenia - nie może przekroczyć 50% wynagrodzenia należnego wykonawcy. Ten zapis zmusza strony do sensownego rozłożenia ryzyka.
- Zmiany umowy - nie każdą korektę da się zrobić aneksem. Ustawa dopuszcza zmiany tylko w określonych przypadkach, a przy nieprzewidzianych okolicznościach trzeba zachować dużą ostrożność.
- Podwykonawcy - w robótach budowlanych to ważny element układanki, bo zakresy i odpowiedzialność trzeba opisać precyzyjnie.
Ja zawsze sprawdzam, czy umowa nie przerzuca całego ryzyka cen materiałów, paliwa i robocizny na wykonawcę bez żadnego mechanizmu korekty. Przy długich kontraktach infrastrukturalnych to przepis na problem, nie na oszczędność. Właśnie dlatego etap umowy ma tak duże znaczenie dla obu stron, a jeśli coś idzie nie tak, wchodzi jeszcze kolejny bezpiecznik.
Kiedy odwołanie do KIO ma sens

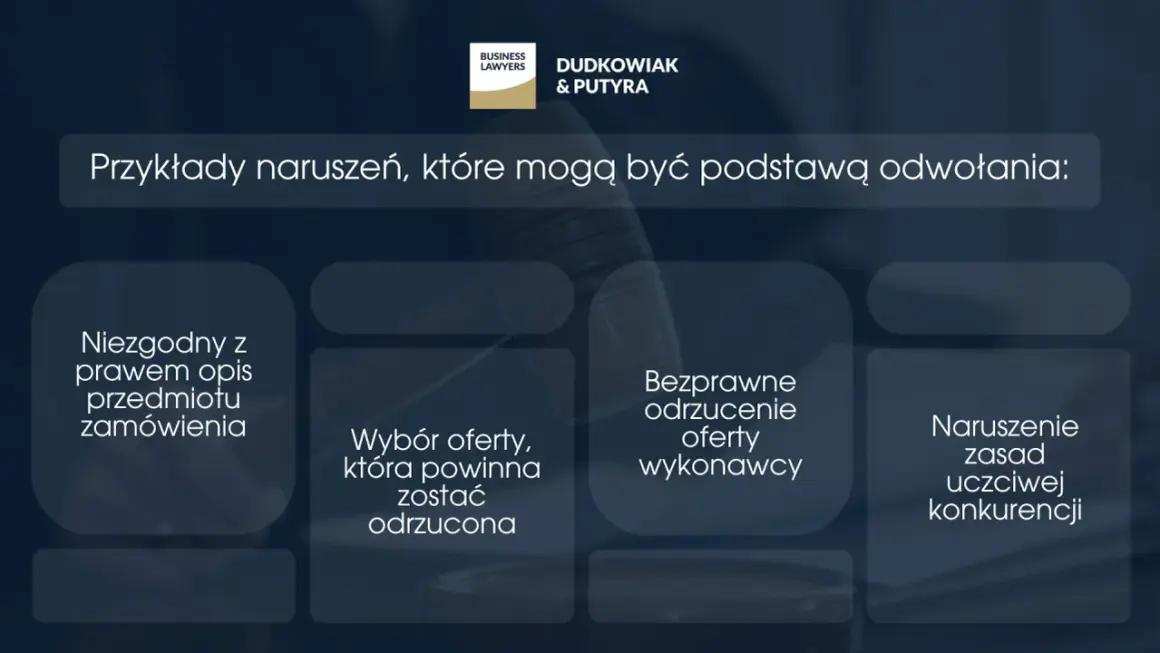

Gdy pojawia się realny błąd, odwołanie do Krajowej Izby Odwoławczej jest zwykle bardziej użyteczne niż seria maili czy próba „dogadania sprawy” po fakcie. To narzędzie działa wtedy, gdy warunki, ocena ofert albo wykluczenie wykonawcy budzą konkretne zastrzeżenia, a nie tylko rozczarowanie wynikiem.
- opis przedmiotu zamówienia ogranicza konkurencję;
- kryteria oceny są niejasne albo źle zastosowane;
- oferta została odrzucona z przyczyn, które da się podważyć;
- zamawiający nierówno traktuje wykonawców;
- w zamówieniu drogowym błędnie oceniono doświadczenie, referencje albo zasoby kadrowe.
W praktyce liczy się czas i porządek dowodów. Jeżeli wykonawca czeka z reakcją zbyt długo, nawet mocny zarzut potrafi stracić znaczenie procesowe. Po tej stronie zamówień publicznych najważniejsza jest dyscyplina, a nie emocje. To prowadzi do ostatniej, bardzo praktycznej części: co sprawdziłbym sam przed złożeniem oferty na inwestycję drogową.
Co sprawdzam w przetargu na drogę, obwodnicę albo remont nawierzchni
W inwestycjach drogowych najbardziej liczy się precyzja, nie deklaracje. Gdy czytam dokumentację przetargową, najpierw szukam miejsc, w których projekt może się rozjechać z realiami budowy.
- Czy zakres robót da się jednoznacznie wycenić - jeśli nie, problem zwykle wraca później jako spór o roboty dodatkowe.
- Czy badania geotechniczne i dane o kolizjach są kompletne - brak danych podnosi ryzyko i koszt.
- Czy harmonogram jest sezonowo realny - nie każda technologia da się bezpiecznie zamknąć w terminach narzuconych tylko na papierze.
- Czy warunki płatności chronią płynność finansową - przy długich kontraktach to równie ważne jak sama cena.
- Czy waloryzacja obejmuje materiały i paliwo - bez tego marża potrafi stopnieć szybciej, niż widać to na etapie ofertowania.
- Czy kary umowne są proporcjonalne do ryzyka - zbyt ciężkie kary często oznaczają, że zamawiający przerzucił na wykonawcę za dużo odpowiedzialności.
- Czy podział na etapy nie jest sztuczny - w projektach infrastrukturalnych to ważne zarówno prawnie, jak i organizacyjnie.
Właśnie tu najlepiej widać, że zamówienia publiczne nie są wyłącznie prawem procedury, ale także narzędziem zarządzania ryzykiem inwestycyjnym. Jeśli te elementy są dopięte, przetarg na drogę staje się przewidywalny; jeśli nie, nawet pozornie prosty kontrakt potrafi zamienić się w długą serię sporów i aneksów. To jest praktyczna esencja całego tematu: dobra dokumentacja, uczciwe warunki i poprawna procedura robią większą różnicę niż efektowne deklaracje.
