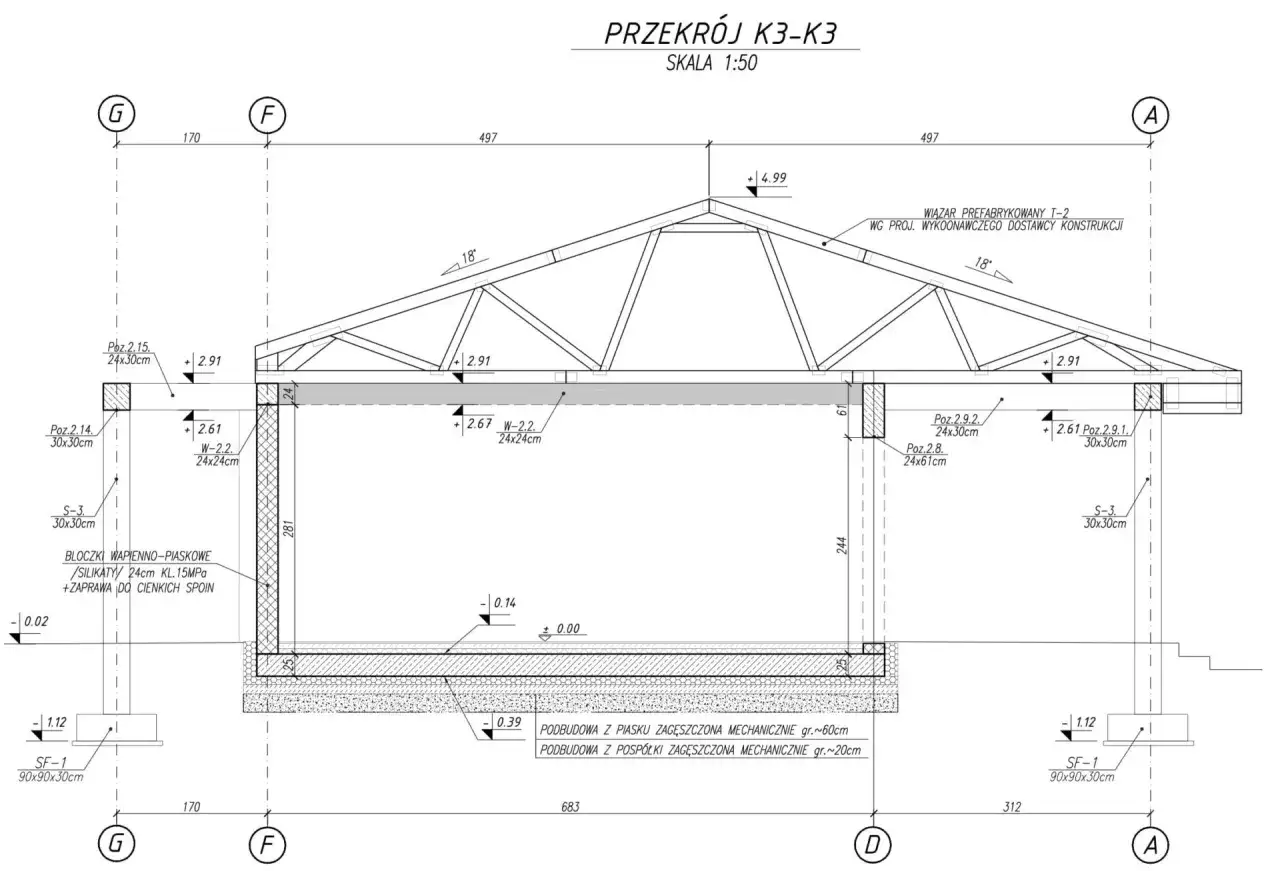

Przekrój K3-K3: szczegółowy projekt wykonawczy i techniczny konstrukcji dachu z wiązarem prefabrykowanym.
Najwięcej nieporozumień budzi dziś temat projekt wykonawczy a projekt techniczny, bo oba dokumenty pojawiają się na etapie przygotowania inwestycji, ale służą innym celom. W praktyce jeden porządkuje formalną stronę zamierzenia budowlanego, a drugi dopracowuje to, co ma trafić na plac budowy, do kosztorysu i do oferty wykonawcy. Poniżej rozkładam różnice na części pierwsze: od podstaw prawnych, przez zawartość, aż po to, kiedy inwestor naprawdę potrzebuje obu opracowań.

Najkrócej: projekt techniczny domyka formalności, a wykonawczy porządkuje realizację

  • Projekt techniczny jest częścią projektu budowlanego i musi być spójny z projektem zagospodarowania działki oraz projektem architektoniczno-budowlanym.
  • Projekt wykonawczy nie jest samodzielną nazwą ustawową, ale w praktyce doprecyzowuje rozwiązania potrzebne do budowy, kosztorysowania i ofertowania.
  • Organ administracji zatwierdza PZT i PAB, natomiast projekt techniczny nie przechodzi tej samej ścieżki zatwierdzenia.
  • Przy dużych inwestycjach i w drogownictwie projekt wykonawczy często decyduje o jakości, tempie robót i liczbie sporów na budowie.
  • Największe ryzyko bierze się z mylenia poziomu formalnego z poziomem wykonawczym i z zamawiania dokumentacji bez jasnego zakresu.

Najważniejsza różnica w funkcji i odpowiedzialności

Ja zaczynam od prostej zasady: projekt techniczny jest częścią projektu budowlanego, a projekt wykonawczy jest narzędziem do realnego zbudowania obiektu. To nie jest spór o nazewnictwo, tylko o to, kto z dokumentu korzysta i na jakim etapie inwestycji.

Cecha Projekt techniczny Projekt wykonawczy
Status prawny Element projektu budowlanego wskazany w Prawie budowlanym Dokument funkcjonujący głównie w praktyce inwestycyjnej i kontraktach
Główny cel Pokazać rozwiązania techniczne zgodne z przepisami i z PZT oraz PAB Rozwinąć projekt do poziomu potrzebnego do wykonania robót, wyceny i koordynacji
Etap inwestycji Przed rozpoczęciem robót, po przygotowaniu projektu budowlanego Przed ofertą, zamówieniem materiałów i wejściem ekip na budowę
Główny użytkownik Projektant, inwestor, kierownik budowy, nadzór Wykonawca, kosztorysant, nadzór inwestorski, brygady robocze
Poziom szczegółowości Wystarczający do wykazania zgodności i przyjęcia rozwiązań Znacznie wyższy, z detalami i instrukcją wykonania
Weryfikacja administracyjna Tak, ale nie w zakresie pełnej oceny wykonawczej Nie jako odrębny element decyzji o pozwoleniu

To właśnie ten rozdział funkcji najczęściej umyka przy zamówieniach. Jeśli dokument ma przejść przez urząd, liczy się projekt techniczny; jeśli ma pomóc ekipie zrealizować roboty bez domysłów, potrzebny jest wykonawczy. Od strony prawa ta różnica jest jeszcze wyraźniejsza.

Co mówi prawo o projekcie technicznym

W obecnym stanie prawnym projekt budowlany składa się z trzech części: projektu zagospodarowania działki lub terenu, projektu architektoniczno-budowlanego i projektu technicznego. W art. 34 i 42 Prawa budowlanego widać to bardzo wyraźnie: projekt techniczny jest obowiązkowym elementem dokumentacji, musi być zgodny z pozostałymi częściami i powinien być gotowy przed rozpoczęciem robót, które tego wymagają.
  • Musi być spójny z projektem zagospodarowania działki lub terenu oraz z projektem architektoniczno-budowlanym.
  • Zawiera rozwiązania konstrukcyjne, wyniki obliczeń statyczno-wytrzymałościowych, rozwiązania techniczne i materiałowe oraz inne opracowania projektowe potrzebne do realizacji.
  • Nie jest zatwierdzany w decyzji o pozwoleniu na budowę tak jak PZT i PAB.
  • Może mieć inną postać niż pozostałe części projektu budowlanego, więc w praktyce łatwiej go aktualizować i prowadzić osobno.
  • Jest przekazywany kierownikowi budowy przed rozpoczęciem robót, a przy zakończeniu inwestycji trafia do dokumentacji składanej do nadzoru, jeśli był wymagany.
Warto też pamiętać o praktycznym szczególe: w wersji papierowej zatwierdza się po trzy egzemplarze projektu zagospodarowania działki i projektu architektoniczno-budowlanego, natomiast projekt techniczny nie przechodzi tej samej procedury. To dobrze pokazuje jego miejsce w całym procesie. Skoro formalności są już jasne, pora na drugi poziom, czyli na to, czym właściwie jest projekt wykonawczy w codziennej pracy projektowej.

Czym jest projekt wykonawczy w praktyce inwestycyjnej

W praktyce zamówień publicznych patrzę na projekt wykonawczy jak na tłumaczenie projektu na język budowy. Nie chodzi w nim o samą zgodność formalną, tylko o to, żeby wykonawca wiedział, jak dokładnie wykonać dany fragment robót, w jakiej kolejności i z jakich materiałów.

Najczęściej taki dokument rozwija rozwiązania, które w projekcie budowlanym albo technicznym są pokazane zbyt ogólnie. Chodzi między innymi o:
  • detale połączeń i styki elementów,
  • dokładniejsze rysunki w większej skali,
  • rozwiązania montażowe i technologiczne,
  • zestawienia materiałów i elementów do zamówienia,
  • etapowanie robót przy czynnym obiekcie albo przy utrzymaniu ruchu,
  • materiał do przedmiaru robót, kosztorysu inwestorskiego i przygotowania oferty wykonawcy,
  • STWiORB, czyli specyfikację techniczną wykonania i odbioru robót, która porządkuje wymagania jakościowe.

W starszych umowach wciąż spotyka się określenie „projekt budowlano-wykonawczy”, ale dziś ważniejsze od samej etykiety jest to, jak dokładnie opisano zakres. Dwa dokumenty mogą mieć podobną nazwę, a zupełnie inną głębokość opracowania. I właśnie dlatego przy większych zadaniach sama zgodność z przepisami nie wystarcza, szczególnie gdy w grę wchodzą inwestycje drogowe.

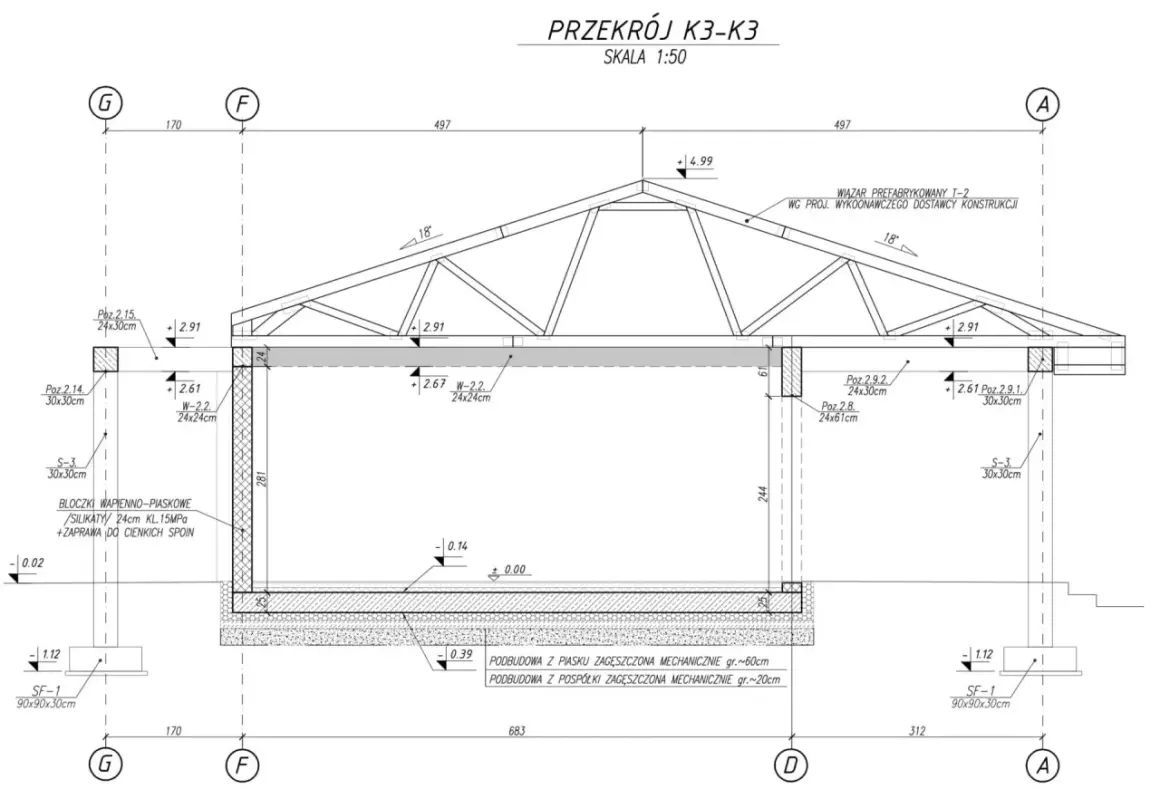

Przekrój K3-K3: projekt wykonawczy i techniczny dachu z wiązarem prefabrykowanym. Detale konstrukcyjne i wymiary.

W inwestycjach drogowych różnica widać najlepiej

Przy drogach, skrzyżowaniach, obwodnicach i obiektach liniowych sama zgodność z przepisami nie wystarcza. Trzeba jeszcze pokazać geometrię trasy, przekroje, spadki, odwodnienie, rozwiązania BRD, kolizje z uzbrojeniem terenu i sposób prowadzenia robót tak, żeby ruch lub dostęp do posesji nie zostały sparaliżowane.

Tu projekt techniczny daje fundament formalny, ale to projekt wykonawczy dopowiada szczegóły, które na budowie robią największą różnicę: grubości warstw konstrukcyjnych, dokładne profile podłużne i poprzeczne, detale krawężników, odwodnienia, oznakowania, urządzeń bezpieczeństwa ruchu drogowego oraz kolejność robót w miejscu trudnym logistycznie. Dla obiektu liniowego przepisy wprost wskazują, że część rysunkowa projektu technicznego obejmuje przekroje poprzeczne i podłużne w miejscach charakterystycznych, ale wykonawczy zwykle idzie dalej i rozpisuje technologię w sposób przydatny brygadzie i nadzorowi.

To szczególnie ważne przy przebudowach w terenie zurbanizowanym albo na trasach, gdzie trzeba utrzymać dojazd i bezpieczeństwo użytkowników. W takich zadaniach oszczędność na detalach projektowych kończy się zazwyczaj dopłatami na budowie, a nie oszczędnością. Następny krok to sprawdzenie, gdzie inwestorzy najczęściej mylą oba dokumenty.

Najczęstsze błędy, które później kosztują najwięcej

Najwięcej sporów rodzi nie sam dokument, tylko to, że ktoś zamówił za mało albo za wcześnie uznał, że „to już wystarczy”.

  1. Traktowanie wykonawczego jako obowiązku ustawowego - w prawie obowiązkowy jest projekt techniczny, a projekt wykonawczy zwykle wynika z umowy albo potrzeb inwestycji.
  2. Sklejanie projektu technicznego i wykonawczego bez kontroli zgodności - wtedy jedna część potrafi przeczyć drugiej, a na budowie wychodzą kolizje.
  3. Brak aktualizacji po zmianach w trakcie robót - jeśli projekt zamienny nie trafia do dokumentacji, później trudno obronić rozwiązanie przy odbiorze.
  4. Zbyt ogólny opis detali - szczególnie w drogach, gdzie różnica między koncepcją a realnym wykonaniem jest bardzo kosztowna.
  5. Pomijanie związku z przedmiarem i kosztorysem - bez precyzyjnych rysunków i opisów wycena bywa tylko zgadywaniem.

Ja zwykle dodaję do tego jeszcze jedną rzecz: jeśli w umowie nie wpiszesz, kto odpowiada za koordynację branż, to później nikt nie czuje się odpowiedzialny za spójność całości. To prowadzi nas do pytania, kiedy zamówić tylko to, co konieczne, a kiedy lepiej mieć oba opracowania.

Kiedy inwestor powinien mieć oba opracowania

Nie każda inwestycja wymaga tego samego poziomu rozpisania detali. Przy prostych robotach wystarcza dokumentacja przygotowana poprawnie i spójnie, ale przy złożonych zadaniach oszczędzanie na wykonawczym zwykle wraca w postaci błędów, przestojów i roszczeń.

Sytuacja Co zwykle ma sens Dlaczego
Prosta przebudowa niewielkiego obiektu Projekt techniczny i ograniczony zakres wykonawczego Mało detali, małe ryzyko kolizji, łatwiejsza koordynacja
Droga, most, wiadukt, obiekt liniowy Projekt techniczny i pełny projekt wykonawczy Złożone przekroje, odwodnienie, BRD i etapowanie robót
Zamówienie publiczne z ofertą wielu wykonawców Oba opracowania plus STWiORB Lepsze porównanie ofert i mniejsze pole do interpretacji
Roboty przy czynnym obiekcie lub przy utrzymaniu ruchu Oba opracowania Trzeba dokładnie opisać technologię, bezpieczeństwo i kolejność robót
Inwestycja bardzo mała i powtarzalna Czasem wystarcza zwarty zakres dokumentacji Jeśli nie ma ryzyka kolizji i sporu o wykonanie, detalizacja może być lżejsza

W praktyce największa różnica polega na tym, że projekt techniczny pozwala wejść w minimum formalne, a projekt wykonawczy zabezpiecza inwestora przed schematem „domyśl się sam”. Przy drogach i obiektach inżynieryjnych ten drugi poziom bardzo często decyduje o jakości robót, więc z niego nie warto rezygnować zbyt szybko. Zanim jednak dokumentacja trafi do biura lub na budowę, sprawdzam jeszcze kilka rzeczy, które najczęściej przesądzają o powodzeniu całego procesu.

Na co patrzę przed zleceniem dokumentacji, żeby nie płacić dwa razy

Jeżeli miałbym wskazać kilka rzeczy, które naprawdę robią różnicę, to zacząłbym od prostych zapisów w umowie i od jasnego podziału odpowiedzialności.

  • Zakres branż - czy dokument ma objąć tylko drogę, czy także odwodnienie, oświetlenie, zieleń, obiekty inżynierskie i przebudowy kolidującej infrastruktury.
  • Poziom detalu - ile rysunków, w jakiej skali i z jakimi detalami mają być oddane.
  • Powiązanie z kosztami - czy wykonawczy ma być podstawą przedmiaru, kosztorysu inwestorskiego i oferty wykonawcy.
  • Zasady zmian - kto aktualizuje dokumentację, gdy w trakcie robót pojawi się rozwiązanie zamienne.
  • Format przekazania - papier, pliki edytowalne, PDF, podpisy, numeracja wersji i komplet załączników.
  • Koordynacja branż - kto pilnuje, żeby konstrukcja, odwodnienie, elektryka i organizacja ruchu nie rozjechały się między sobą.

W dobrze przygotowanej inwestycji projekt techniczny domyka stronę formalną, a projekt wykonawczy usuwa większość niedomówień z budowy. Jeśli te dwa poziomy są spójne od początku, dokumentacja pracuje na inwestora, a nie przeciwko niemu.

FAQ - Najczęstsze pytania

Projekt techniczny to element projektu budowlanego, wymagany prawnie, pokazujący zgodność z przepisami. Projekt wykonawczy to narzędzie praktyczne, doprecyzowujące detale do realizacji robót, kosztorysowania i ofertowania.

Nie, projekt wykonawczy nie jest obowiązkowy ustawowo. Jego konieczność wynika z umowy, specyfiki inwestycji (np. duże, złożone projekty drogowe) lub potrzeby precyzyjnego określenia zakresu robót dla wykonawców.

Inwestor powinien zamówić oba opracowania przy złożonych inwestycjach (np. drogowych, mostowych), w zamówieniach publicznych dla lepszego porównania ofert, oraz przy robotach w czynnych obiektach, gdzie precyzja jest kluczowa.

Najczęstsze błędy to mylenie statusu prawnego, brak aktualizacji po zmianach, zbyt ogólny opis detali, pomijanie związku z kosztorysem oraz brak koordynacji branż, co prowadzi do sporów i dodatkowych kosztów.

Projekt techniczny zawiera rozwiązania konstrukcyjne, obliczenia statyczne i materiałowe. Projekt wykonawczy rozwija to o detale połączeń, dokładne rysunki, rozwiązania montażowe, zestawienia materiałów i etapowanie robót.
