Budowa bliżej granicy - Zgoda na odstępstwo krok po kroku

Olgierd Kowalski

Olgierd Kowalski

|

2 maja 2026

Dwa domki modelowe, żółty i biały, z dachami i kominami. Żółty domek ma białe ogrodzenie, co może sugerować odstępstwo od odległości od granicy działki.
Budowa bliżej granicy bywa czasem jedynym rozsądnym rozwiązaniem na wąskiej albo trudnej działce. W praktyce odstępstwo od odległości od granicy działki nie jest jednak prostą zgodą „na życzenie”, tylko wyjątkiem z Prawa budowlanego, który trzeba dobrze uzasadnić i przeprowadzić przez właściwy urząd. Poniżej rozkładam ten temat na warunki, procedurę, dokumenty i typowe pułapki, a tam, gdzie to ważne, pokazuję też, jak ja oceniam szanse powodzenia takiego wniosku.

Najpierw sprawdź, czy projekt naprawdę potrzebuje odstępstwa

  • Standardowo budynek sytuuje się w odległości 4 m od granicy przy ścianie z oknami lub drzwiami i 3 m przy ścianie bez otworów.
  • W wielu sytuacjach wystarczą ustawowe wyjątki, np. 1,5 m od granicy albo budowa przy samej granicy, jeśli dopuszcza to plan miejscowy lub szczególne przepisy.
  • Zgoda na odstępstwo jest możliwa tylko w szczególnie uzasadnionych przypadkach i nie może pogarszać bezpieczeństwa, warunków sanitarnych ani środowiskowych.
  • Wniosek składa się przed pozwoleniem na budowę albo zmianą pozwolenia; w trybie zgłoszenia ta ścieżka nie działa.
  • Sama zgoda nie zastępuje pozwolenia na budowę i nie rozwiązuje innych problemów projektowych.
  • Procedura jest urzędowo bezpłatna, ale pełnomocnictwo kosztuje 17 zł.

Kiedy odstępstwo nie jest potrzebne

Zaczynam od tego, bo właśnie tu najczęściej pojawia się niepotrzebny koszt i kilka tygodni straty. Nie każda trudna działka wymaga specjalnej zgody. Prawo budowlane samo przewiduje sytuacje, w których budynek może stanąć bliżej granicy niż standardowe 3 lub 4 metry, a czasem nawet dokładnie przy granicy.

Sytuacja Co wynika z przepisów Co to oznacza w praktyce
Ściana z oknami lub drzwiami zwrócona do granicy Minimum 4 m To podstawowa zasada dla typowej zabudowy mieszkaniowej.
Ściana bez okien i drzwi zwrócona do granicy Minimum 3 m To najczęstszy wariant przy zwartej zabudowie lub prostym projekcie gospodarczo-mieszkaniowym.
Plan miejscowy dopuszcza bliższą lokalizację Możliwe 1,5 m albo budowa przy granicy Jeśli plan albo decyzja WZ na to pozwala, często nie trzeba wchodzić w tryb odstępstwa.
Zabudowa jednorodzinna lub zagrodowa na działce o szerokości 16 m lub mniejszej Możliwe sytuowanie ścianą bez okien i drzwi przy granicy albo w odległości nie mniejszej niż 1,5 m To ważny wyjątek dla wąskich działek, gdzie klasyczne 3 metry blokują sensowny układ domu.
Budynek gospodarczy lub garaż Do 6,5 m długości i 3 m wysokości może stać przy granicy albo 1,5 m od niej Przy małej zabudowie pomocniczej urzędowe odstępstwo bywa po prostu zbędne.
Część podziemna budynku Odległości nie ustala się Dotyczy elementów całkowicie poniżej poziomu terenu.
Sąsiednia działka jest działką drogową Standardowych odległości nie wymaga się To istotne przy inwestycjach w pobliżu pasa drogowego, ale nie myliłbym tego z dowolnością projektową.

Jeżeli projekt mieści się w jednym z tych ustawowych wariantów, zwykle nie ma sensu rozpoczynać procedury odstępstwa. Dopiero gdy planowane usytuowanie wykracza poza te ramy, trzeba rozważyć formalną zgodę na budowę bliżej granicy. I właśnie wtedy znaczenie ma nie tylko geometra działki, ale też to, czy inwestycja spełnia warunki bezpieczeństwa i ładu przestrzennego.

Co urząd bierze pod uwagę przy zgodzie

Patrzę na ten temat bardzo praktycznie: tu nie działa logika „działka jest mała, więc powinno się udać”. Zgoda jest możliwa tylko w szczególnie uzasadnionych przypadkach, a to sformułowanie ma w praktyce duże znaczenie. Urzędnik i minister patrzą przede wszystkim na to, czy odstępstwo jest rzeczywiście potrzebne i czy można je zrekompensować innymi rozwiązaniami projektowymi.

  • Bezpieczeństwo ludzi i mienia - odstępstwo nie może zwiększać ryzyka pożaru, awarii czy zagrożeń eksploatacyjnych.
  • Warunki sanitarne i użytkowe - nie chodzi tylko o estetykę, ale o realne pogorszenie komfortu i funkcjonowania obiektu.
  • Dostępność dla osób ze szczególnymi potrzebami - jeżeli odstępstwo utrudni dostęp, szanse na zgodę spadają.
  • Środowisko i otoczenie - urząd sprawdza, czy projekt nie wywoła niekorzystnych skutków dla działek sąsiednich.
  • Warunki zamienne - trzeba pokazać, czym projektant „odrobi” ryzyko wynikające z mniejszej odległości.

W praktyce najlepiej bronią się sytuacje, w których wąska działka, istniejąca zabudowa sąsiednia, układ infrastruktury albo uwarunkowania terenu naprawdę ograniczają wybór. Słabiej wyglądają wnioski oparte wyłącznie na wygodzie inwestora, bo sama chęć większego salonu lub prostszego układu funkcjonalnego zwykle nie wystarcza. Warto też pamiętać, że ten tryb dotyczy przepisów techniczno-budowlanych, a nie każdego ograniczenia wokół inwestycji, więc nie mieszałbym go automatycznie z odległościami od drogi publicznej czy linii kolejowej.

To właśnie na tym etapie najczęściej odpadają projekty, które dobrze wyglądają na rzucie, ale słabo bronią się prawnie. Dlatego kolejny krok warto przejść już bardzo metodycznie.

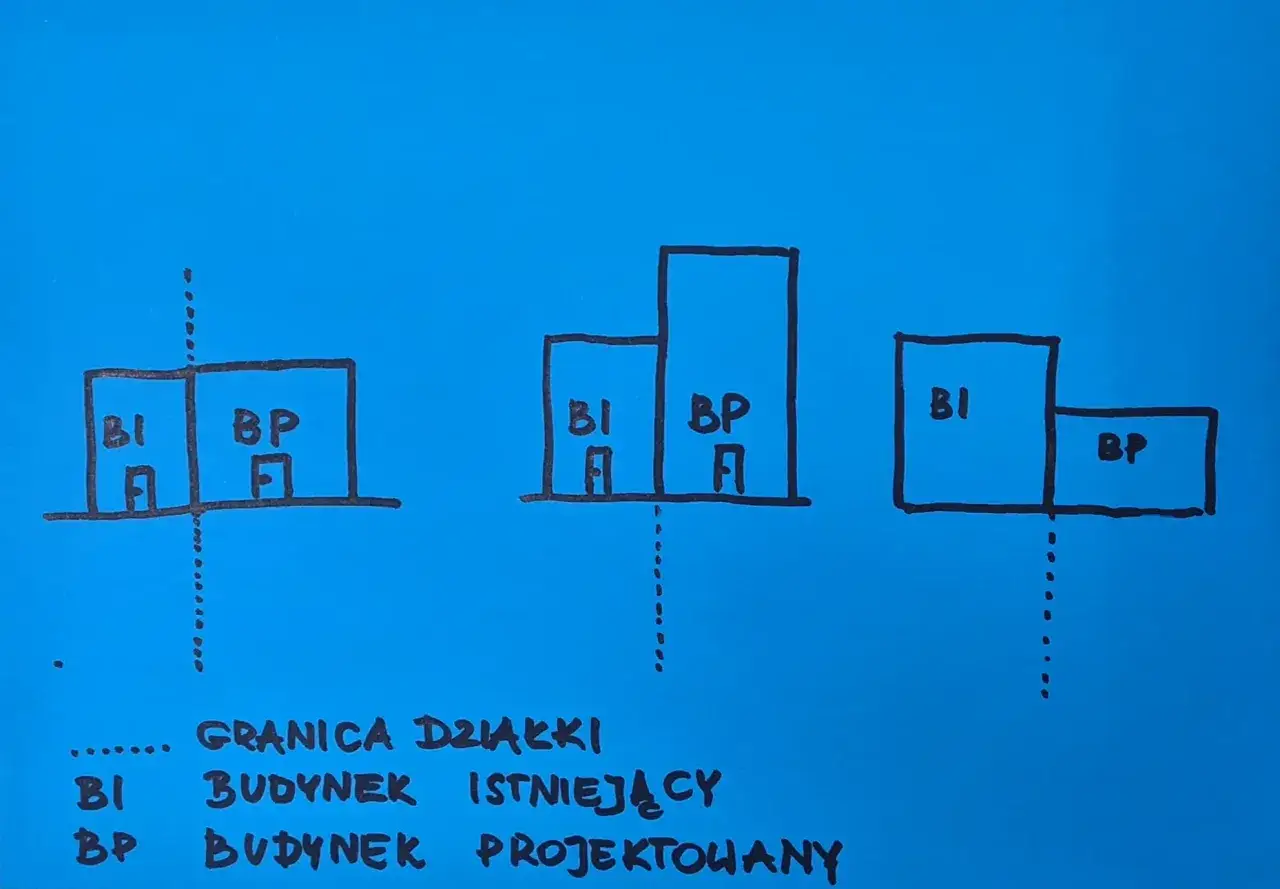

Ilustracja pokazuje różne sytuacje budynków względem granicy działki. Widać odstępstwo od odległości od granicy działki, gdzie budynek projektowany (BP) jest bliżej niż istniejący (BI).

Jak wygląda procedura krok po kroku

Z punktu widzenia inwestora procedura ma kilka jasno określonych etapów, ale nie jest jednowarstwowa. Najpierw sprawdza się, czy w ogóle można iść ścieżką odstępstwa, potem składa się wniosek do właściwego organu, a dopiero później włącza się minister. Najważniejsze jest to, że zgoda na odstępstwo nie jest równoznaczna z pozwoleniem na budowę.

  1. Projektant lub inwestor ocenia, czy problem da się rozwiązać zwykłą zmianą koncepcji, czy rzeczywiście potrzebna jest zgoda na odstępstwo.
  2. Wniosek trafia do właściwego organu administracji architektoniczno-budowlanej, czyli najczęściej do starosty albo prezydenta miasta na prawach powiatu.
  3. Organ sprawdza komplet dokumentów i, jeśli uzna wniosek za zasadny, występuje do ministra właściwego dla danych przepisów techniczno-budowlanych o upoważnienie do udzielenia zgody.
  4. Minister ocenia sprawę i może upoważnić organ do wydania zgody, uzależnić ją od dodatkowych warunków albo odmówić.
  5. Dopiero potem organ wydaje postanowienie o zgodzie albo odmowie zgody na odstępstwo.
  6. Jeśli inwestycja idzie dalej, wchodzi normalna ścieżka pozwolenia na budowę lub zmiany pozwolenia.

Ważne są też trzy praktyczne fakty. Po pierwsze, procedura jest bezpłatna po stronie samej zgody. Po drugie, jeśli korzystasz z pełnomocnika, trzeba doliczyć 17 zł opłaty skarbowej za pełnomocnictwo. Po trzecie, przepisy nie wskazują sztywnego terminu, w jakim urząd ma wydać zgodę, więc kompletność dokumentów ma tu realny wpływ na tempo sprawy.

Jeśli wniosek składasz po fakcie albo w ramach robót prowadzonych niezgodnie z przepisami, ta ścieżka nie pomoże. Odstępstwo służy legalnemu projektowaniu, a nie ratowaniu samowoli. Właśnie dlatego kolejna sekcja jest tak ważna.

Jakie dokumenty i opinie najczęściej przyspieszają sprawę

Z mojego punktu widzenia wniosek nie wygrywa samą narracją. Urząd chce zobaczyć, że rozwiązanie zostało przemyślane technicznie, a nie napisane „na próbę”. Najlepiej przygotowany zestaw to taki, który od razu pokazuje, co dokładnie ma zostać zmienione, dlaczego nie da się zachować standardowej odległości i czym zastępuje się ten brak.

Dokument albo opinia Po co jest potrzebna Kiedy staje się szczególnie ważna
Charakterystyka obiektu Opisuje inwestycję i jej parametry techniczne Przy każdym wniosku, bo bez tego organ nie ma punktu odniesienia
Projekt zagospodarowania działki lub terenu Pokazuje lokalizację budynku, odległości i relacje z otoczeniem Gdy odstępstwo może wpływać na działki sąsiednie albo środowisko
Uzasadnienie konieczności odstępstwa Wyjaśnia, dlaczego nie da się zastosować zwykłych przepisów To zwykle najważniejszy element całej sprawy
Propozycja rozwiązań zamiennych Pokazuje, jak inwestor kompensuje skutki mniejszej odległości Przy rozwiązaniach granicznych, gdzie trzeba ograniczyć ryzyko lub skutki użytkowe
Opinia konserwatora zabytków Chroni obiekty i tereny objęte ochroną konserwatorską Gdy działka lub obiekt leży w strefie ochrony
Ekspertyza przeciwpożarowa i postanowienie PSP Potwierdzają bezpieczeństwo pożarowe rozwiązań zamiennych Jeśli odstępstwo dotyczy wymagań przeciwpożarowych
Opinia sanitarna Ocenia skutki higieniczne i zdrowotne Gdy projekt może wpływać na warunki sanitarne albo zdrowotne

Do tego dochodzi jeszcze pełnomocnictwo, jeśli ktoś działa za inwestora. To drobiazg formalny, ale bez dowodu opłaty skarbowej urząd zwykle wezwie do uzupełnienia. W praktyce lepiej też przygotować własną, logiczną narrację: nie tylko „chcemy bliżej granicy”, ale „bez tej lokalizacji projekt staje się niewykonalny albo niebezpieczny z innych powodów”. Braki w dokumentach najczęściej kosztują więcej czasu niż sama opłata skarbowa.

Skoro wiemy już, czego zwykle oczekuje urząd, przejdźmy do rzeczy, które najczęściej psują sprawę jeszcze przed wydaniem postanowienia.

Najczęstsze błędy, przez które wniosek traci sens

Najgorsze w takich sprawach jest to, że wniosek może wyglądać „prawie dobrze”, a mimo to zostać rozebrany na etapie oceny formalnej albo merytorycznej. Zwykle nie chodzi o jedną katastrofalną pomyłkę, tylko o zestaw drobnych niedociągnięć, które razem pokazują, że inwestycja nie została dobrze przygotowana.

  • Wniosek składany za późno - jeśli pozwolenie jest już wydane albo roboty ruszyły bez wymaganych podstaw, ścieżka odstępstwa traci sens.
  • Mylenie odstępstwa z innymi ograniczeniami - problem odległości od granicy działki to nie to samo co odległość od drogi, kolei czy innych obiektów regulowanych osobnymi przepisami.
  • Brak realnego uzasadnienia - sama wygoda inwestora nie jest tym samym co szczególnie uzasadniony przypadek.
  • Za słabe rozwiązania zamienne - jeśli projekt nie pokazuje, jak ogranicza skutki bliższej lokalizacji, wniosek jest po prostu kruchy.
  • Ignorowanie wpływu na sąsiednią działkę - budynek bliżej granicy często rozszerza obszar oddziaływania obiektu, czyli teren objęty ograniczeniami wynikającymi z przepisów.
  • Brak weryfikacji planu miejscowego albo decyzji WZ - czasem korzystniejszy jest zwykły wariant dopuszczony przez plan, bez całej procedury odstępstwa.

Na tym etapie inwestorzy często zadają sobie pytanie, czy zgoda coś naprawdę zmienia. Odpowiedź jest prosta: zmienia bardzo dużo, ale tylko w jednym, konkretnym zakresie. I właśnie to dobrze wyjaśnia ostatnia część.

Na co naprawdę pozwala zgoda i gdzie kończy się jej zasięg

Zgoda na bliższą odległość od granicy rozwiązuje jeden problem, a nie całą inwestycję. Pozwala przejść przez konkretny wymóg techniczno-budowlany, ale nie zwalnia z dostosowania projektu do reszty przepisów. Jeśli budynek nadal narusza wymagania przeciwpożarowe, sanitarne, dostępnościowe albo planistyczne, sama zgoda niczego nie naprawi.

Traktuję to jako narzędzie dla działek rzeczywiście trudnych: wąskich, nieregularnych, otoczonych istniejącą zabudową albo ograniczonych układem terenu. Najlepsze efekty daje wtedy, gdy projektant najpierw sprawdza zwykłe wyjątki ustawowe, potem ocenia plan miejscowy, a dopiero na końcu sięga po formalne odstępstwo. Taka kolejność zwykle oszczędza czas, pieniądze i nerwy.

Jeżeli więc planujesz inwestycję przy granicy, zacznij od wariantu, który da się obronić bez wyjątku, a dopiero później sprawdzaj ścieżkę odstępstwa. W praktyce to najbezpieczniejszy sposób, żeby nie utknąć między projektem, urzędem i terminami budowy.

FAQ - Najczęstsze pytania

Zgoda jest potrzebna, gdy planowane usytuowanie budynku wykracza poza standardowe 3 lub 4 metry od granicy i nie mieści się w ustawowych wyjątkach (np. dla wąskich działek, budynków gospodarczych, czy gdy plan miejscowy dopuszcza bliższą lokalizację).
Nie, zgoda na odstępstwo rozwiązuje tylko jeden problem – pozwala na budowę bliżej granicy. Nie zwalnia z dostosowania projektu do pozostałych przepisów budowlanych, sanitarnych czy przeciwpożarowych. Po uzyskaniu zgody, nadal potrzebne jest pozwolenie na budowę.
Najważniejsze to szczegółowe uzasadnienie konieczności odstępstwa oraz propozycja rozwiązań zamiennych, które kompensują skutki bliższej lokalizacji. Często przydatne są też ekspertyzy (np. przeciwpożarowa) i opinie (np. sanitarna), jeśli odstępstwo wpływa na te obszary.
Sama procedura uzyskania zgody na odstępstwo jest bezpłatna. Jeśli korzystasz z pełnomocnika, musisz uiścić opłatę skarbową w wysokości 17 zł za pełnomocnictwo.
Urząd nie zaakceptuje wyłącznie wygody inwestora. Uzasadnienie musi być "szczególnie uzasadnionym przypadkiem", wynikającym np. z wąskiej działki, istniejącej zabudowy sąsiedniej, czy uwarunkowań terenu. Brak realnego uzasadnienia to najczęstszy błąd.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

odstępstwo od odległości od granicy działki odstępstwo odległości od granicy działki budowa domu bliżej granicy zgoda na budowę przy granicy warunki budowy przy granicy procedura odstępstwa odległości

Udostępnij artykuł

Autor Olgierd Kowalski
Olgierd Kowalski
Nazywam się Olgierd Kowalski i od 10 lat zajmuję się inżynierią drogową oraz transportem. Moja pasja do tych tematów zaczęła się, gdy jako młody chłopak obserwowałem budowę nowej drogi w moim rodzinnym mieście. Fascynowały mnie nie tylko maszyny, ale także procesy, które za tym wszystkim stoją. W swoich tekstach staram się przybliżyć czytelnikom złożoność infrastruktury, która nas otacza, oraz znaczenie odpowiedniego planowania transportu w codziennym życiu. Zależy mi na tym, aby moje artykuły były nie tylko informacyjne, ale także zrozumiałe dla każdego, kto chce zgłębić ten temat. Interesują mnie szczególnie rozwiązania, które mogą poprawić bezpieczeństwo na drogach oraz efektywność transportu, dlatego często porównuję różne systemy i rozwiązania stosowane w Polsce i za granicą.
