Na budowie nie wystarcza samo „zrobione zgodnie z projektem”. W inwestycjach drogowych i innych zadaniach infrastrukturalnych równie ważne jest to, czy projektant pojawił się wtedy, kiedy trzeba, co zobaczył na miejscu i jak udokumentowano uzgodnione zmiany. Właśnie o tym jest karta nadzoru autorskiego, a także o tym, kiedy ma sens, co powinna zawierać i jak nie pomylić jej z innymi dokumentami z budowy.
Najważniejsze informacje w jednym miejscu
- Dokument potwierdza obecność projektanta i zapisuje decyzje podjęte na budowie, ale nie zastępuje dziennika budowy.
- W praktyce jego forma wynika zwykle z umowy, a nie z jednego ustawowego formularza.
- Na inwestycjach drogowych jest szczególnie przydatny przy kolizjach branżowych, odwodnieniu, korektach geometrii i obiektach inżynierskich.
- Największą wartość ma wtedy, gdy zawiera datę, obiekt, podstawę wezwania, opis problemu, rozstrzygnięcie i podpisy.
- W umowie warto od razu ustalić czas reakcji, zasady rozliczenia oraz to, czy pobyt ma być potwierdzany papierowo czy elektronicznie.
Po co ten dokument jest potrzebny na inwestycji
Ja traktuję taki dokument jako łącznik między projektem a rzeczywistością budowy. Projektant nie pojawia się na placu budowy po to, żeby „być obecnym”, tylko po to, żeby potwierdzić zgodność robót z dokumentacją, wyjaśnić wątpliwości i uzgodnić zmiany, które w terenie okazują się konieczne.
W praktyce karta NA porządkuje trzy sprawy naraz. Po pierwsze, pokazuje, że projektant rzeczywiście był na budowie albo prowadził czynności nadzoru w związku z konkretnym problemem. Po drugie, zapisuje, jaka decyzja zapadła i na jakiej podstawie. Po trzecie, daje inwestorowi i wykonawcy materiał do rozliczenia oraz obrony stanowiska, gdy po kilku miesiącach pojawia się spór o to, kto zaakceptował zmianę i dlaczego.
Na inwestycjach drogowych to ma szczególne znaczenie, bo nawet drobna korekta może uruchomić efekt domina: zmienia się odwodnienie, później trzeba skorygować krawężnik, potem warstwę podbudowy, a na końcu termin odbioru. Bez śladu dokumentacyjnego bardzo łatwo zgubić ciąg przyczynowo-skutkowy. To prowadzi do pytania, kiedy projektant w ogóle powinien wejść na budowę.
Kiedy projektant powinien pojawić się na budowie

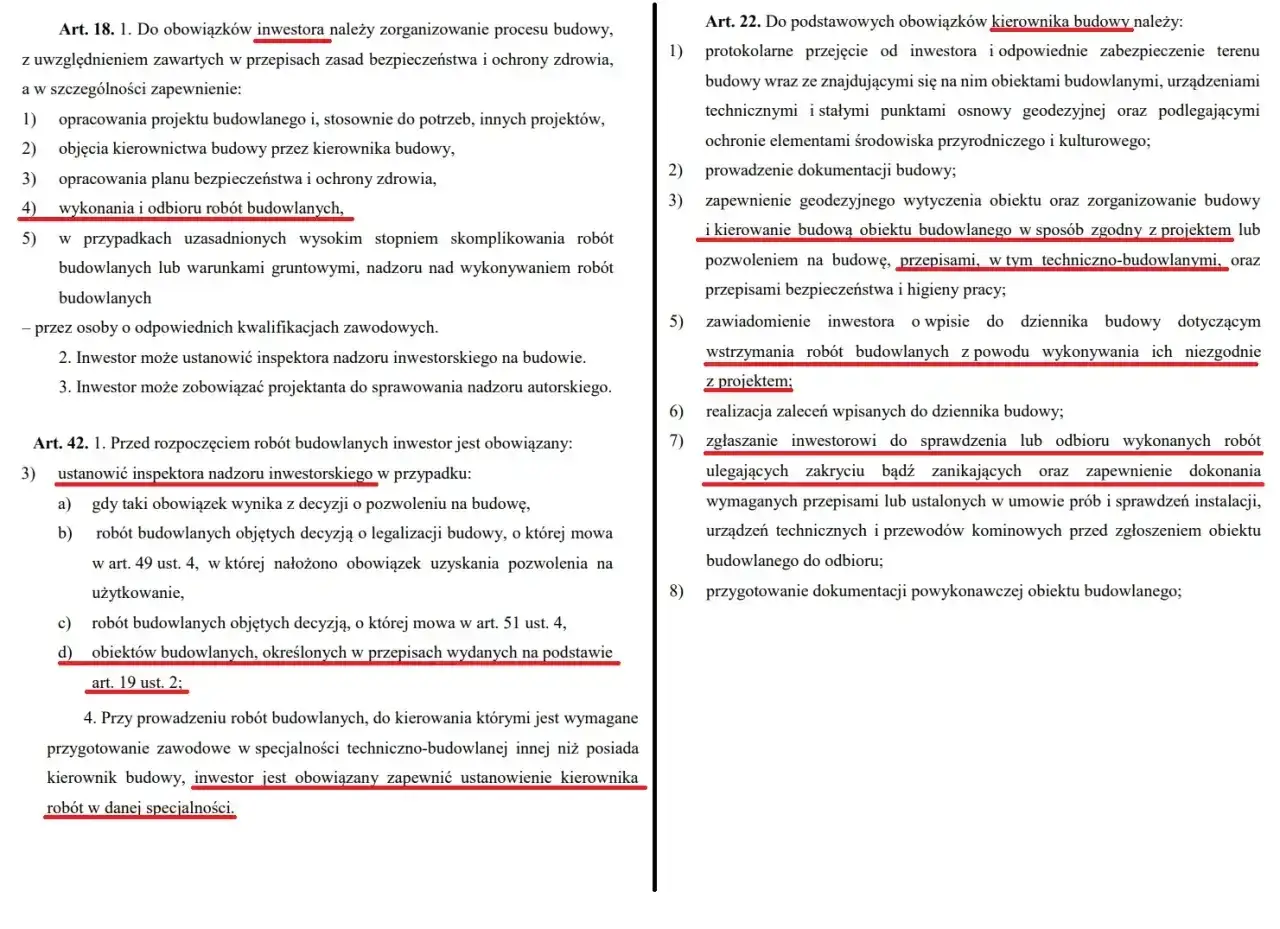

Prawo budowlane daje inwestorowi możliwość zobowiązania projektanta do sprawowania nadzoru autorskiego, a przy bardziej złożonych obiektach organ może taki obowiązek nałożyć w decyzji o pozwoleniu na budowę. Z kolei sam projektant ma prawo wejść na teren budowy, robić wpisy do dziennika budowy i żądać wstrzymania robót, jeśli są prowadzone niezgodnie z projektem albo grożą powstaniem zagrożenia.
W praktyce nie czeka się na „wolny termin”. Projektant powinien pojawić się wtedy, gdy:
- wykonawca trafia na kolizję z siecią, której nie dało się potwierdzić w terenie przed rozpoczęciem robót,
- warunki gruntowe różnią się od założeń projektowych i trzeba skorygować rozwiązanie,
- pojawia się potrzeba zastosowania rozwiązania zamiennego, na przykład innego odwodnienia, zabezpieczenia skarpy albo detalu konstrukcyjnego,
- robota ma zostać zakryta i trzeba potwierdzić, że układ warstw, zbrojenie albo usytuowanie elementu jest zgodne z projektem,
- inwestor chce przejść do odbioru częściowego lub końcowego i potrzebuje potwierdzenia, że wprowadzone zmiany zostały uzgodnione.
W dużych zadaniach drogowych warto odróżnić sam obowiązek nadzoru od zasad wezwania. Ustawa nie narzuca jednej uniwersalnej procedury kontaktu, ale w umowach publicznych bardzo często pojawia się wymóg wezwania z wyprzedzeniem kilku dni roboczych, a w sytuacjach awaryjnych termin bywa krótszy. Dla inwestora i wykonawcy ważniejsze od formalizmu jest to, żeby w umowie było jasne, kto wzywa, w jakiej formie i w jakim czasie projektant ma się stawić. Gdy to jest ustalone, łatwiej przejść do samego dokumentowania pobytu na budowie.

Jak wygląda poprawnie prowadzona karta na budowie
Nie ma jednego urzędowego formularza, z którego wszyscy muszą korzystać. W praktyce wzór najczęściej wynika z umowy, a jego układ jest prosty: ma pokazać, kiedy projektant był na budowie, po co przyszedł, co ustalono i kto to potwierdził. To właśnie dlatego źle wypełniony druk jest tak samo bezużyteczny jak brak dokumentu.
| Element | Co powinno się znaleźć | Dlaczego to ważne |
|---|---|---|
| Data i miejsce | Dokładny dzień pobytu, obiekt, odcinek robót lub branża | Łączy decyzję z konkretnym etapem robót |
| Podstawa pobytu | Wezwanie inwestora, inspektora nadzoru, kierownika budowy albo narada techniczna | Pokazuje, dlaczego projektant w ogóle pojawił się na budowie |
| Opis problemu | Krótki, rzeczowy opis kolizji, wątpliwości lub niezgodności | Umożliwia zrozumienie, co dokładnie było przedmiotem uzgodnienia |
| Decyzja lub ustalenie | Akceptacja rozwiązania, wskazanie korekty, zamienny detal, dodatkowe wyjaśnienia | To najważniejsza część całego zapisu |
| Odniesienie do innych dokumentów | Wpis do dziennika budowy, szkic, rysunek zamienny, notatka służbowa | Spina kartę z pozostałą dokumentacją robót |
| Podpisy | Projektant oraz osoba potwierdzająca pobyt, zwykle inspektor nadzoru inwestorskiego lub przedstawiciel zamawiającego | Bez podpisu karta traci wartość dowodową |
Ja zwracam uwagę przede wszystkim na jedno: w karcie ma być nie tylko informacja „byłem na budowie”, ale też odpowiedź na pytanie „co z tego wynikło”. Wzory używane przy drogach i obiektach inżynierskich często dodają też numer pobytu, nazwę zadania, odniesienie do umowy i miesięczne zestawienie wizyt. To nie jest ozdoba biurokratyczna, tylko sposób na późniejsze rozliczenie i uporządkowanie decyzji. Skoro tak, warto odróżnić ten dokument od innych papierów, które często pojawiają się obok niego.
Czym karta różni się od dziennika budowy i protokołu
Najczęstszy błąd, jaki widzę, to mieszanie trzech różnych funkcji: rejestrowania przebiegu robót, potwierdzania obecności projektanta i spisywania szerszego ustalenia stron. To są pokrewne dokumenty, ale nie robią tego samego.
| Dokument | Do czego służy | Kto go prowadzi lub podpisuje | Kiedy sam nie wystarczy |
|---|---|---|---|
| Dziennik budowy | Rejestruje przebieg robót, zdarzenia i okoliczności mające znaczenie techniczne | Wpisy robią uczestnicy procesu budowlanego oraz uprawnione organy | Nie zastępuje szczegółowego uzgodnienia zmiany projektowej |
| Karta NA | Potwierdza pobyt projektanta i zapisuje decyzję związaną z nadzorem autorskim | Projektant oraz osoba potwierdzająca pobyt na budowie | Sama nie wystarcza, jeśli trzeba opisać szersze uzgodnienie kilku branż |
| Protokół lub notatka | Porządkuje ustalenia z narady, odbioru albo spotkania koordynacyjnego | Strony spotkania lub osoby wskazane w umowie | Nie daje tak mocnego związku z konkretnym pobytem na budowie |
Warto też pamiętać, że do dziennika budowy dołącza się kopie uprawnień osób pełniących funkcje, w tym projektanta sprawującego nadzór autorski. Jeżeli dziennik jest prowadzony elektronicznie, zasada pozostaje ta sama, tylko obieg dokumentów wygląda inaczej. Z praktycznego punktu widzenia najlepsze efekty daje zestaw: wpis w dzienniku, karta pobytu i krótka notatka lub szkic zamienny, jeśli faktycznie zmienia się detal wykonawczy. To szczególnie dobrze widać przy inwestycjach liniowych, gdzie skala robót szybko mnoży ryzyko nieporozumień.
Dlaczego przy drogach i obiektach liniowych ten dokument ma większą wagę
Przy drogach, mostach, przepustach czy obiektach odwodnieniowych nadzór autorski nie jest dodatkiem „na wszelki wypadek”. Tam każda zmiana potrafi wpłynąć na kolejne branże, a czasem nawet na bezpieczeństwo ruchu. Z mojego doświadczenia właśnie takie inwestycje najczęściej generują sytuacje, w których karta NA staje się dowodem, że decyzja została podjęta na miejscu, a nie dopisana po fakcie.
Najbardziej typowe scenariusze są dość przewidywalne:
- korekta niwelety jezdni po odkryciu niezinwentaryzowanej sieci podziemnej,
- zmiana sposobu odwodnienia rowu lub skarpy, gdy warunki terenowe różnią się od założeń projektowych,
- przesunięcie przepustu, ściany oporowej albo elementu odwodnienia liniowego,
- uzgodnienie technologii robót pod ruchem, gdy trzeba ograniczyć zajętość pasa drogowego,
- zamiana detalu w obiekcie inżynierskim, na przykład przy zbrojeniu, dylatacji lub urządzeniach zabezpieczających.
W takich przypadkach sama rozmowa na budowie bywa za mało. Gdy po kilku miesiącach pojawia się pytanie o koszt, termin albo odpowiedzialność za zmianę, liczy się zapis, który pokaże nie tylko efekt, ale też logikę decyzji. To prowadzi prosto do najczęstszych błędów, które potrafią zniszczyć wartość nawet dobrze rozpoczętego nadzoru.
Najczęstsze błędy, które psują wartość dokumentu
Jeśli miałbym wskazać jedną rzecz, która regularnie osłabia ten dokument, to byłaby nią nieprecyzyjność. Wpisy robione „na szybko” zwykle wyglądają poprawnie tylko do momentu, kiedy ktoś próbuje na ich podstawie rozliczyć roboty albo wyjaśnić spór.
- Traktowanie karty jak listy obecności zamiast zapisu decyzji.
- Brak wskazania, czego dotyczył problem techniczny.
- Ogólnikowe sformułowania typu „uzgodniono zmiany” bez opisu, jakie zmiany i w jakim zakresie.
- Brak podpisu osoby potwierdzającej pobyt albo brak związku z dziennikiem budowy.
- Niezałączenie szkicu, rysunku zamiennego lub notatki, mimo że decyzja zmieniała sposób wykonania robót.
- Wpisywanie do karty spraw, które są w istocie reklamacją projektu, a nie czynnością nadzoru autorskiego.
Najgorszy wariant, jaki widzę na budowie, to sytuacja, w której karta powstaje dopiero po zakończeniu robót, bo „trzeba coś do faktury”. Taki dokument ma wtedy znacznie mniejszą wartość dowodową i często nie pomaga ani inwestorowi, ani projektantowi. Lepiej od razu ustalić zasady gry w umowie, zanim na placu budowy pojawi się pierwszy problem techniczny.
Co ustalić w umowie, zanim ruszy budowa
Ja zawsze zaczynam od spraw bardzo przyziemnych, bo to one później decydują o komforcie całej inwestycji. W nadzorze autorskim nie wystarczy napisać, że projektant ma się pojawiać „w razie potrzeby”. Trzeba doprecyzować, co to znaczy.
- Kto wzywa projektanta i w jakiej formie: e-mail, pismo, telefon potwierdzony wiadomością.
- Jaki jest czas reakcji. W wielu kontraktach publicznych przyjmuje się 3 dni robocze, ale w sprawach awaryjnych termin bywa krótszy.
- Czy jeden pobyt oznacza jeden dzień łącznie z dojazdem, czy rozlicza się również poszczególne czynności tego samego dnia.
- Czy karta NA jest obowiązkowym załącznikiem do faktury i kto potwierdza jej prawidłowość.
- Czy dopuszcza się osobę zastępującą projektanta i jakie musi mieć uprawnienia oraz upoważnienie.
- Jak dokumentuje się nadzór wykonywany poza terenem budowy, na przykład w biurze projektowym lub na naradzie koordynacyjnej.
- Co dzieje się, gdy konieczne jest opracowanie rysunku zamiennego, dodatkowego detalu albo korekty dokumentacji wykonawczej.
To właśnie na tym etapie najłatwiej uniknąć późniejszego sporu o rozliczenie. Publiczne wzory umów pokazują, że karta bywa bezpośrednio łączona z wynagrodzeniem za wizyty, a czasem także z oceną, czy pobyt był zasadny. Warto więc od początku rozdzielić dwa przypadki: normalny nadzór związany z postępem robót i sytuację, w której projektant musi wrócić, bo trzeba poprawić błąd albo wyjaśnić niejasność w dokumentacji. Te wizyty nie powinny być wrzucane do jednego worka. Skoro tak, zostaje jeszcze jedno ważne pytanie: co ta dokumentacja daje na końcu inwestycji?
Dobra dokumentacja skraca spór przy odbiorze i rozliczeniu
Na końcu budowy nikt już nie pyta o ładny formularz. Liczy się to, czy da się odtworzyć drogę decyzji: od problemu w terenie, przez wizytę projektanta, aż po uzgodnioną zmianę i jej wykonanie. Jeśli ten łańcuch jest kompletny, odbiór idzie szybciej, a rozliczenie jest mniej nerwowe.
Ja rekomenduję trzymać razem cztery rzeczy: kartę pobytu, wpis do dziennika budowy, szkic albo rysunek zamienny oraz krótką notatkę z narady, jeśli decyzja dotyczyła kilku stron. W inwestycjach drogowych to naprawdę nie jest nadmiar papieru, tylko zabezpieczenie przed pytaniem „kto to zatwierdził?”. Przy obiektach liniowych taki zestaw dokumentów bywa równie ważny jak sam projekt, bo pozwala wyjaśnić, dlaczego rozwiązanie w terenie różni się od wersji wyjściowej, ale nadal pozostaje zgodne z założeniem technicznym.
Jeżeli miałbym zostawić jedną praktyczną wskazówkę, to tę: od pierwszego dnia budowy prowadź jeden spójny ślad decyzji, a nie kilka oderwanych notatek. To oszczędza czas przy odbiorze, ułatwia rozliczenie i porządkuje odpowiedzialność wszystkich stron, kiedy na inwestycji pojawi się zmiana, której nie dało się przewidzieć na etapie projektu.
