Projekt techniczny to ta część dokumentacji, która pokazuje, jak inwestycja ma zostać zrealizowana od strony konstrukcji, instalacji, bezpieczeństwa i parametrów użytkowych. W praktyce decyduje o tym, czy wykonawca dostaje jasne wytyczne, a kierownik budowy może prowadzić roboty bez domysłów. Poniżej rozkładam temat na czynniki pierwsze: co zawiera projekt techniczny budynku, które elementy są obowiązkowe i gdzie najczęściej pojawiają się braki.
Najważniejsze informacje w jednym miejscu
- Projekt techniczny jest częścią projektu budowlanego, ale nie trafia do wniosku o pozwolenie na budowę.
- Ma pokazać rozwiązania konstrukcyjne, instalacyjne, przeciwpożarowe, energetyczne i inne detale potrzebne do wykonania obiektu.
- Składa się z części opisowej i rysunkowej, a ich zakres zależy od typu inwestycji.
- W 2026 r. doszły doprecyzowania dotyczące ochrony ludności, dostępności oraz dokładności wymiarów w dokumentacji rysunkowej.
- Dokument musi być spójny z projektem zagospodarowania działki lub terenu oraz z projektem architektoniczno-budowlanym.
- Najwięcej problemów powodują nie braki formalne, tylko niespójności między opisem, rysunkami i obliczeniami.
Czym jest projekt techniczny i jaką ma rolę w inwestycji
Najprościej mówiąc, projekt techniczny to instrukcja wykonawcza dla budowy. Nie służy do samego uzyskania decyzji administracyjnej, tylko do tego, żeby obiekt dało się rzeczywiście zbudować zgodnie z przepisami, obliczeniami i przyjętą technologią. Organ administracji architektoniczno-budowlanej nie zatwierdza tej części dokumentacji przy pozwoleniu na budowę, ale bez niej inwestycja jest zwykle niekompletna po stronie wykonawczej.
Z mojego doświadczenia największe nieporozumienia biorą się z mylenia trzech elementów projektu budowlanego. Każdy z nich pełni inną funkcję, a ich zakres nie jest zamienny.
| Element projektu | Co pokazuje w praktyce | Kiedy ma największe znaczenie |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Usytuowanie obiektu, układ komunikacyjny, przyłącza, sieci, rzędne, dojścia i dojazdy. | Na etapie sprawdzania zgodności z planem miejscowym, warunkami zabudowy i przepisami odległościowymi. |
| Projekt architektoniczno-budowlany | Formę obiektu, funkcję, układ przestrzenny, podstawowe parametry użytkowe i rozwiązania architektoniczne. | Gdy organ ocenia zgodność zamierzenia z przepisami i zatwierdza inwestycję. |
| Projekt techniczny | Szczegółowe rozwiązania konstrukcyjne, instalacyjne, technologiczne i wykonawcze. | Gdy trzeba przejść od „co budujemy” do „jak dokładnie to wykonać”. |
Najkrótsza odpowiedź brzmi więc tak: projekt techniczny nie jest dodatkiem „na wszelki wypadek”, tylko dokumentem, bez którego dobrze zaprojektowana inwestycja nie ma pełnej logiki wykonawczej. To prowadzi do pytania, co dokładnie powinno się w nim znaleźć.
Co zawiera projekt techniczny budynku
Zakres zależy od rodzaju obiektu, ale rdzeń jest podobny: trzeba pokazać konstrukcję, instalacje, posadowienie, bezpieczeństwo i rozwiązania, które pozwolą obiekt zbudować oraz później bezpiecznie użytkować. Przepisy wymagają, żeby część opisowa obejmowała co najmniej kilka grup informacji, a nie tylko ogólny opis inwestycji.
| Zakres | Co to oznacza w praktyce |
|---|---|
| Rozwiązania konstrukcyjne | Układ nośny obiektu, schematy statyczne, założenia obciążeń, podstawowe wyniki obliczeń oraz, gdy trzeba, wyniki badań doświadczalnych. |
| Posadowienie i warunki gruntowe | Badania podłoża, projekt geotechniczny, sposób posadowienia oraz zabezpieczenie przed wpływami eksploatacji górniczej, jeśli dotyczy. |
| Dokumentacja geologiczno-inżynierska | Wchodzi wtedy, gdy warunki gruntu lub skala inwestycji tego wymagają. |
| Przegrody budowlane | Rozwiązania materiałowe ścian, stropów, dachu i innych elementów oddzielających wnętrze od otoczenia. |
| Instalacje budynku | Ogrzewanie, chłodzenie, wentylacja, wodociągi, kanalizacja, gaz, elektryka, telekomunikacja, odgrom i ochrona przeciwpożarowa. |
| Powiązanie z sieciami zewnętrznymi | Przyłącza, punkty pomiarowe, parametry urządzeń i podstawowe obliczenia potrzebne do doboru instalacji. |
| Technologia obiektu | W obiektach usługowych i produkcyjnych także zależności między urządzeniami, procesami i rozwiązaniami budowlanymi. |
| Ochrona przeciwpożarowa | Dane potrzebne do oceny bezpieczeństwa pożarowego, stosownie do zakresu projektu. |
| Energetyka | Bilans mocy, właściwości przegród, sprawność instalacji i dowód, że przyjęte rozwiązania spełniają wymagania oszczędności energii. |
Ważne: nie każdy projekt potrzebuje takiego samego poziomu rozwinięcia. Dom jednorodzinny, hala produkcyjna i obiekt liniowy będą miały inny ciężar szczegółów, ale logika pozostaje ta sama: opis musi tłumaczyć rysunki, a rysunki mają potwierdzać opis. Jeśli inwestycja dotyczy obiektu zbiorowej ochrony, dochodzą jeszcze elementy związane z ochroną ludności, usytuowaniem wyjść ewakuacyjnych i strefą prognozowanego zagruzowania.
To właśnie w tej części najłatwiej przeoczyć coś ważnego. Dlatego obok opisu trzeba równie uważnie czytać rysunki, bo tam najczęściej wychodzą błędy wymiarowe i kolizje z innymi branżami.

Jak czytać część rysunkową bez pomyłek

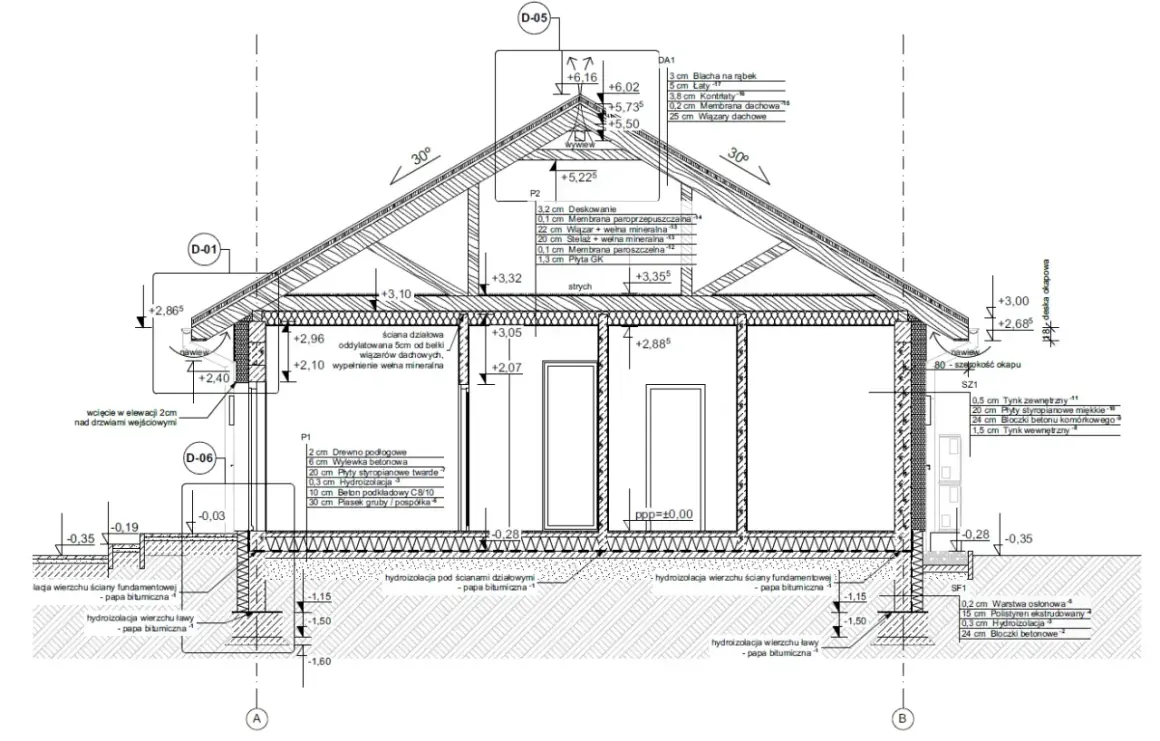

Część rysunkowa nie jest ozdobą dokumentacji. To ona pokazuje, jak obiekt ma wyglądać i jak ma działać w przestrzeni. W przypadku budynku powinny się w niej znaleźć co najmniej rzuty wszystkich charakterystycznych poziomów, widok dachu lub przekrycia, przekroje i elewacje. W obiekcie liniowym, takim jak droga, sieć czy inna infrastruktura prowadzona w terenie, kluczowe są przekroje poprzeczne i podłużne, czyli profile w charakterystycznych miejscach trasy.
To właśnie tutaj widać, czy projekt naprawdę da się wytyczyć w terenie. Jeśli rysunek nie pokazuje relacji między obiektem a podłożem, sąsiednimi obiektami, instalacjami i strefami bezpieczeństwa, wykonawca zaczyna zgadywać. A zgadywanie na budowie zawsze kosztuje więcej niż dopracowanie dokumentacji.
- W budynku ważne są rzuty kondygnacji, przekroje i elewacje, bo pokazują układ przestrzenny i wysokości.
- W obiektach liniowych liczą się profile i przekroje w punktach, gdzie zmienia się geometria lub warunki terenowe.
- Rysunki muszą być zgodne z częścią opisową, szczególnie w zakresie konstrukcji i instalacji.
- Jeżeli projekt obejmuje więcej niż jeden tom, każdy powinien mieć własną stronę tytułową i własny spis treści.
- W obecnej praktyce projektowej odległości i wymiary w części rysunkowej projektu zagospodarowania terenu oznacza się z dokładnością do 0,01 m, a wartości pełnych metrów można zapisać z dokładnością do jednego miejsca po przecinku.
Ten ostatni detal wydaje się drobny, ale w praktyce ogranicza spory przy wytyczaniu obiektu i zmniejsza ryzyko błędów wykonawczych. Skoro rysunki muszą być tak precyzyjne, równie ważne stają się podpisy, załączniki i poprawna forma całej dokumentacji.
Jakie podpisy i załączniki muszą się zgadzać
Projekt techniczny nie kończy się na treści merytorycznej. Musi być też poprawnie opisany formalnie. Na stronie tytułowej pojawiają się dane inwestycji, dane projektanta, numer uprawnień, specjalność, zakres opracowania oraz data. Jeżeli projekt podlega sprawdzeniu, dochodzą także dane projektanta sprawdzającego i data sprawdzenia.
Do dokumentacji dołącza się również elementy, które potwierdzają, że projektant miał podstawy do sporządzenia opracowania zgodnie z przepisami i zasadami wiedzy technicznej. W praktyce chodzi przede wszystkim o:
- kopię uprawnień budowlanych projektanta, a gdy trzeba także projektanta sprawdzającego,
- aktualne zaświadczenie o przynależności do właściwej izby samorządu zawodowego,
- oświadczenie projektanta o zgodności projektu z przepisami, decyzjami administracyjnymi i zasadami wiedzy technicznej,
- dane osób, które brały udział w opracowaniu i sprawdzeniu projektu, jeśli są wymagane,
- podpisy w wersji papierowej albo prawidłowe podpisanie plików w wersji elektronicznej.
Warto pamiętać o jeszcze jednej praktycznej sprawie: projekt techniczny może być dołączony do wspólnej oprawy z innymi elementami projektu budowlanego w wersji papierowej, ale w wersji elektronicznej nie można łączyć go w ten sposób. To jeden z tych drobiazgów, które potrafią wywołać niepotrzebną korektę dokumentów, mimo że sama treść projektu jest poprawna.
Na etapie prowadzenia robót projekt techniczny trafia do kierownika budowy, a przy zakończeniu budowy lub uzyskiwaniu pozwolenia na użytkowanie powinien odzwierciedlać stan wykonany wraz ze zmianami, jeśli takie wprowadzono. To dlatego formalna strona dokumentacji ma znaczenie nie mniejsze niż sama technika.
Gdzie dokumentacja najczęściej się rozjeżdża
Z mojego doświadczenia najtrudniejsze nie są błędy spektakularne, tylko te ciche: jeden detal zmieniony w rysunku, którego nie poprawiono w opisie, albo obliczenia prowadzone na innym założeniu niż wykazano na planszach. Taki projekt wygląda na kompletny, ale na budowie zaczyna generować pytania, przerwy i poprawki.
| Błąd | Dlaczego to problem |
|---|---|
| Niespójność między opisem a rysunkami | Wykonawca nie wie, który zapis jest właściwy, więc rośnie ryzyko błędu na budowie. |
| Za mało szczegółowe obliczenia konstrukcyjne | Trudno obronić przyjęte rozwiązania i przejść bezpiecznie do wykonawstwa. |
| Brak badań gruntu tam, gdzie są potrzebne | Posadowienie może okazać się nietrafione, a naprawa takiego błędu jest bardzo droga. |
| Pominięte uzgodnienia pożarowe lub energetyczne | Projekt wymaga uzupełnień, a czasem także zmian w innych branżach. |
| Zła identyfikacja wersji papierowej i elektronicznej | Na budowie pojawia się kilka wersji jednego dokumentu i nikt nie ma pewności, która obowiązuje. |
| Brak dostosowania do aktualnych wymagań 2026 | Dotyczy to zwłaszcza ochrony ludności, dostępności i precyzji oznaczeń w rysunkach. |
W praktyce najdroższe są nie poprawki formalne, tylko korekty po wejściu ekip na plac budowy. Dlatego lepiej wyłapać rozjazd na etapie projektu niż prostować go podczas realizacji. To prowadzi do ostatniego kroku: szybkiej kontroli przed przekazaniem dokumentacji na budowę.
Co sprawdzam przed przekazaniem projektu na budowę
Ja zawsze robię krótki, ale bezwzględny przegląd końcowy. Nie chodzi o kolejne czytanie „dla świętego spokoju”, tylko o złapanie rzeczy, które później powodują największe straty czasu.
- Czy część opisowa i rysunkowa mówią o tym samym układzie konstrukcyjnym i instalacyjnym.
- Czy obliczenia odpowiadają temu, co pokazano na rysunkach.
- Czy posadowienie, geotechnika i ewentualna ekspertyza techniczna są dołączone tam, gdzie są wymagane.
- Czy dane przeciwpożarowe i energetyczne nie zostały opisane zbyt ogólnie.
- Czy projekt zawiera aktualne dane projektanta, załączniki i podpisy.
- Czy wersja papierowa albo elektroniczna jest przygotowana zgodnie z wymaganiami dla danego trybu złożenia.
- Czy w przypadku obiektu liniowego szczegóły profili, przekrojów i stref ochronnych są czytelne i kompletne.
Jeśli inwestycja jest złożona, warto przejść przez taki przegląd razem z projektantem branżowym i osobą prowadzącą budowę. To zwykle daje więcej niż późniejsze „doszywanie” dokumentów. W dobrze przygotowanej dokumentacji projekt techniczny nie jest osobnym problemem do odhaczenia, tylko częścią spójnego planu wykonania obiektu.
