Projekt budowlany to nie jeden plik, lecz zestaw powiązanych części, które muszą do siebie pasować zarówno formalnie, jak i technicznie. W praktyce trzy elementy projektu budowlanego muszą działać jak jedna całość, a każdy błąd w opisie, rysunku albo załącznikach potrafi zatrzymać inwestycję na etapie urzędowym. Poniżej rozkładam ten temat na konkretne części: co powinno się znaleźć w dokumentacji, jakie załączniki są zwykle potrzebne i gdzie najczęściej pojawiają się problemy.
Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku
- Projekt budowlany składa się z trzech części: zagospodarowania działki lub terenu, architektoniczno-budowlanej oraz technicznej.
- Każda z tych części powinna mieć stronę tytułową, spis treści, część opisową i część rysunkową.
- Do dokumentacji zwykle dochodzą opinie, uzgodnienia, decyzje oraz oświadczenia projektanta i inwestora.
- Urząd sprawdza przede wszystkim zgodność z planem miejscowym albo warunkami zabudowy, przepisami i kompletność materiału.
- W 2026 r. większy nacisk kładzie się na precyzję rysunków, dostępność obiektów i uwzględnienie wymagań ochrony ludności.
- W inwestycjach drogowych kluczowe są kolizje z sieciami, odwodnienie, zjazdy i spójność między mapą a częścią techniczną.
Z czego składa się projekt budowlany
Najprościej ujmując, projekt budowlany dzieli się na trzy logiczne warstwy: pokazanie, co i gdzie ma powstać, wyjaśnienie, jak obiekt ma wyglądać i działać, oraz dopracowanie, jak go faktycznie wykonać. GUNB przypomina przy tym, że każda część ma własną warstwę opisową i rysunkową, więc sam szkic bez opisu nie wystarczy do przejścia procedury.
| Część projektu | Co obejmuje | Po co jest potrzebna |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektów, sieci uzbrojenia, komunikację, zieleń, odprowadzanie ścieków i obszar oddziaływania | Pozwala ocenić, czy inwestycja mieści się w terenie i czy nie wchodzi w konflikt z otoczeniem |
| Projekt architektoniczno-budowlany | Układ przestrzenny, formę obiektu, sposób użytkowania, parametry techniczne, geotechnikę i rozwiązania dostępności | Pokazuje, czy obiekt spełnia wymagania funkcjonalne, techniczne i formalne |
| Projekt techniczny | Szczegółowe rozwiązania wykonawcze, obliczenia, konstrukcję, instalacje i detale potrzebne do realizacji | Jest podstawą do wykonania robót w sposób zgodny z pozostałą dokumentacją |
Biznes.gov.pl zwraca uwagę na ważną praktyczną różnicę: w pozwoleniu na budowę zatwierdzane są przede wszystkim projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a projekt techniczny funkcjonuje osobno jako dokument wykonawczy. To rozdzielenie ma znaczenie, bo inwestorzy często błędnie traktują całą dokumentację jak jeden, jednorazowo zatwierdzany plik.
Przeczytaj również: Dokumentacja powykonawcza - Klucz do odbioru budowy bez błędów
Papier i plik elektroniczny
Obecnie projekt można sporządzić w postaci papierowej albo elektronicznej, ale trzeba pilnować spójności formy. W papierze zatwierdzeniu podlegają po trzy egzemplarze PZT i PAB, a w wersji cyfrowej obowiązuje praktyczna zasada: jeden plik to jeden tom. Co ważne, projekt techniczny nie powinien być wrzucony do tego samego pliku co pozostałe części, jeśli dokumentacja jest składana elektronicznie.
Warto też pamiętać, że przy dokumentacji cyfrowej rysunki projektanta powinny mieć postać wektorową, a nie przypadkowy obrazek o niskiej jakości. Przy większych opracowaniach pomaga to uniknąć sporów o odczyt wymiarów i detali, zwłaszcza gdy projekt dotyczy inwestycji liniowych albo rozbudowy z wieloma kolizjami technicznymi. Po ustaleniu formy dokumentacji przechodzę do tego, co zwykle trzeba do niej dołączyć.
Jakie dokumenty i załączniki zwykle dochodzą do projektu
Nie ma jednego uniwersalnego kompletu załączników dla każdej inwestycji. Zakres zależy od rodzaju obiektu, lokalizacji, planu miejscowego, decyzji o warunkach zabudowy, przepisów branżowych i tego, czy przedsięwzięcie wymaga dodatkowych uzgodnień środowiskowych albo drogowych.
| Dokument | Kiedy jest potrzebny | Dlaczego ma znaczenie |
|---|---|---|
| Mapa do celów projektowych | Praktycznie zawsze przy projekcie zagospodarowania terenu | Stanowi podstawę do prawidłowego naniesienia obiektu, sieci i granic |
| Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane | Przy wniosku o pozwolenie lub zgłoszeniu | Potwierdza, że inwestor ma prawo prowadzić roboty na danej działce |
| Opinie, uzgodnienia, pozwolenia i sprawdzenia | Gdy wymagają tego przepisy lub specyfika inwestycji | Domykają kwestie środowiskowe, pożarowe, geotechniczne, drogowe i branżowe |
| Kopia uprawnień budowlanych i zaświadczenie o przynależności do izby | Gdy projektant lub sprawdzający nie są widoczni w centralnym rejestrze | Potwierdza, że dokumentację sporządziła osoba z odpowiednimi kwalifikacjami |
| Oświadczenie projektanta o zgodności z przepisami i zasadami wiedzy technicznej | Zawsze jako element dokumentacji projektowej | To formalne potwierdzenie odpowiedzialności za opracowanie |
W przypadku inwestycji drogowych i liniowych dochodzą jeszcze częste uzgodnienia z zarządcą drogi, gestorami sieci, czasem także z organami środowiskowymi. To właśnie na tym etapie najłatwiej zgubić harmonogram, bo jeden brakujący podpis albo nieaktualna opinia potrafią zatrzymać całą procedurę na tygodnie. Gdy dokumentacja jest już kompletowana, najważniejsze staje się to, co urząd faktycznie sprawdza.
Co urząd sprawdza przed wydaniem decyzji
Organ nie ocenia projektu „na oko”. Sprawdza przede wszystkim, czy dokumentacja jest zgodna z planem miejscowym albo decyzją o warunkach zabudowy, czy trzyma się przepisów techniczno-budowlanych oraz czy została przygotowana kompletnie. To moment, w którym liczy się nie tylko treść rysunków, ale też spójność między częścią opisową, graficzną i załącznikami.
- zgodność z miejscowym planem zagospodarowania przestrzennego albo decyzją WZ;
- zgodność z wymaganiami ochrony środowiska, jeśli inwestycja podlega takim warunkom;
- zgodność z przepisami techniczno-budowlanymi i zasadami wiedzy technicznej;
- kompletność dokumentacji, w tym podpisy, zaświadczenia i wymagane opinie;
- uprawnienia projektanta i ewentualnie projektanta sprawdzającego;
- uwzględnienie dostępności, ochrony przeciwpożarowej i, w 2026 r., także wybranych wymagań ochrony ludności.
Po nowelizacjach z 2026 r. zwraca się większą uwagę na precyzję zapisu wymiarów w rysunkach, zwłaszcza w części zagospodarowania terenu, oraz na sposób opisywania dostępności obiektów dla osób z niepełnosprawnościami. W praktyce oznacza to mniej miejsca na skróty i „mniej więcej”, a więcej na jednoznaczne, czytelne oznaczenia. Jeśli inwestor chce przyspieszyć sprawę, powinien patrzeć na projekt tak jak urząd: jako na zestaw zależnych od siebie elementów, a nie na luźne załączniki.

Jak to wygląda w inwestycjach drogowych
Przy drogach wszystko jest bardziej „liniowe”, ale nie mniej złożone. W takich projektach najważniejsze jest pokazanie przebiegu inwestycji w terenie, jej powiązania z istniejącą infrastrukturą i wpływu na ruch, odwodnienie oraz bezpieczeństwo. Dla czytelnika z obszaru infrastruktury to zwykle najcenniejsza część dokumentacji, bo właśnie tu widać, czy inwestycja jest realna wykonawczo, czy tylko dobrze wygląda na papierze.
| Część projektu | Co zwykle jest najważniejsze w drogach | Typowy punkt ryzyka |
|---|---|---|

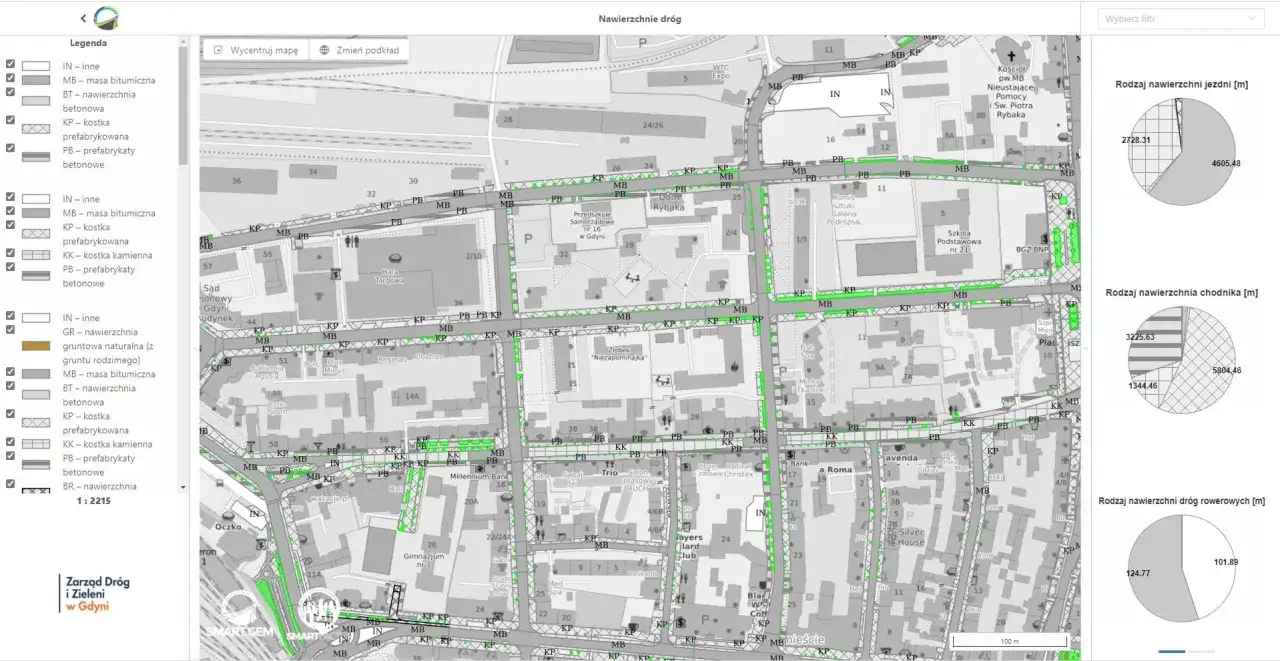

| Projekt zagospodarowania terenu | Oś drogi, pasy ruchu, skrzyżowania, zjazdy, rowy, przepusty, ekrany, kolizje z sieciami | Niepełne pokazanie uzbrojenia albo błędne odległości od granic i obiektów |
| Projekt architektoniczno-budowlany | Parametry geometryczne, przekroje, obiekty inżynierskie, organizacja funkcji i bezpieczeństwo użytkowania | Za mało szczegółów tam, gdzie dochodzi most, wiadukt, mur oporowy lub obiekt towarzyszący |
| Projekt techniczny | Konstrukcja nawierzchni, rozwiązania odwodnienia, detale zbrojenia, urządzenia zabezpieczające i etapowanie robót | Brak pełnej zgodności z projektem zagospodarowania i częścią architektoniczno-budowlaną |
W praktyce przy obwodnicach, przebudowach dróg i większych inwestycjach miejskich największe problemy generują zwykle kolizje z sieciami podziemnymi, odwodnienie i koordynacja etapów robót. To właśnie dlatego projekt techniczny musi być dopięty tak samo mocno jak część „widoczna” dla urzędu. Gdy te trzy warstwy są spójne, dalej pozostaje już tylko uniknąć najprostszych błędów formalnych.
Najczęstsze błędy, które zatrzymują sprawę
W mojej ocenie większość opóźnień nie wynika z wielkich sporów prawnych, tylko z prostych niedopatrzeń. Jeden nieaktualny załącznik, jeden brakujący podpis albo niespójny zapis między mapą a opisem wystarczą, by organ wezwał do uzupełnienia. A to automatycznie wydłuża cały proces.
- niespójność między projektem zagospodarowania terenu a projektem technicznym;
- mapa do celów projektowych, która nie odzwierciedla już stanu terenu;
- brak wymaganych uzgodnień branżowych lub środowiskowych;
- niepełne dane projektanta, brak aktualnego zaświadczenia albo problem z uprawnieniami;
- zbyt ogólny opis dostępności, ochrony przeciwpożarowej lub warunków ochrony ludności;
- pomyłki w plikach elektronicznych, zwłaszcza przy łączeniu tomów i formatów;
- brak reakcji na istotne odstąpienie od zatwierdzonego projektu w trakcie budowy.
Jedna rzecz powtarza się najczęściej: projektant uznaje, że zmiana jest drobna, a urząd traktuje ją jako istotną. Dlatego każdą modyfikację po zatwierdzeniu projektu trzeba oceniać ostrożnie, a nie „na intuicję”. Jeśli zmiana wpływa na usytuowanie, parametry albo zakres robót, lepiej sprawdzić ją wcześniej niż później składać projekt zamienny. Na koniec zostaje praktyczna lista kontroli, którą warto przejść przed wysłaniem dokumentów.
Na co patrzę, zanim dokumenty trafią do urzędu
Zanim projekt wyjdzie z pracowni albo z biura inwestora, zawsze robię szybki test spójności. To zwykle oszczędza więcej czasu niż późniejsze poprawki, bo pozwala wyłapać błędy jeszcze przed formalnym złożeniem wniosku.
- czy wszystkie części projektu dotyczą tego samego zamierzenia budowlanego;
- czy rysunki, opis i załączniki pokazują ten sam układ terenu i te same parametry;
- czy są dołączone wymagane opinie, uzgodnienia i oświadczenia;
- czy projektant i ewentualny sprawdzający mają właściwe uprawnienia i aktualne zaświadczenia;
- czy wersja elektroniczna ma poprawną strukturę plików i czytelne nazwy;
- czy inwestycja drogowa albo liniowa nie ma ukrytych kolizji z sieciami i odwodnieniem;
- czy w dokumentacji uwzględniono aktualne wymagania dotyczące dostępności, ochrony przeciwpożarowej i ochrony ludności.
Jeśli trzymasz się tej listy, dokumentacja przestaje być chaotycznym zbiorem załączników, a staje się spójnym materiałem do zatwierdzenia. W budownictwie najwięcej kosztują nie spektakularne błędy, tylko brak konsekwencji między mapą, opisem i rysunkami, dlatego właśnie na tym etapie wygrywa dokładność.
