Przy inwestycji budowlanej porządek na papierze ma takie samo znaczenie jak porządek na placu budowy. Projekt zagospodarowania działki pokazuje, jak obiekt ma stanąć na gruncie, skąd będzie dojazd, gdzie przebiegają media i czy zamierzenie mieści się w lokalnych ograniczeniach planistycznych. W tym tekście wyjaśniam, skąd taki dokument się bierze, kto go przygotowuje i jakie materiały trzeba zebrać, żeby nie utknąć na pierwszym etapie formalności.
Najkrócej, potrzebujesz projektanta, mapy i sprawdzenia planu albo warunków zabudowy
- Projektu nie bierze się z urzędu jako gotowca, tylko zleca projektantowi z odpowiednimi uprawnieniami.
- Podstawą opracowania jest zwykle mapa do celów projektowych oraz ustalenia z MPZP albo decyzji WZ.
- Przed rozpoczęciem projektu trzeba sprawdzić dostęp do drogi, uzbrojenie terenu i ewentualne uzgodnienia z gestorami sieci.
- Do pozwolenia na budowę lub zgłoszenia projekt budowlany składa się w 3 egzemplarzach papierowych albo elektronicznie.
- Najczęstsze opóźnienia wynikają z braków w dokumentach planistycznych, mapie i uzgodnieniach technicznych.
Czym jest projekt zagospodarowania działki i kiedy go potrzebujesz

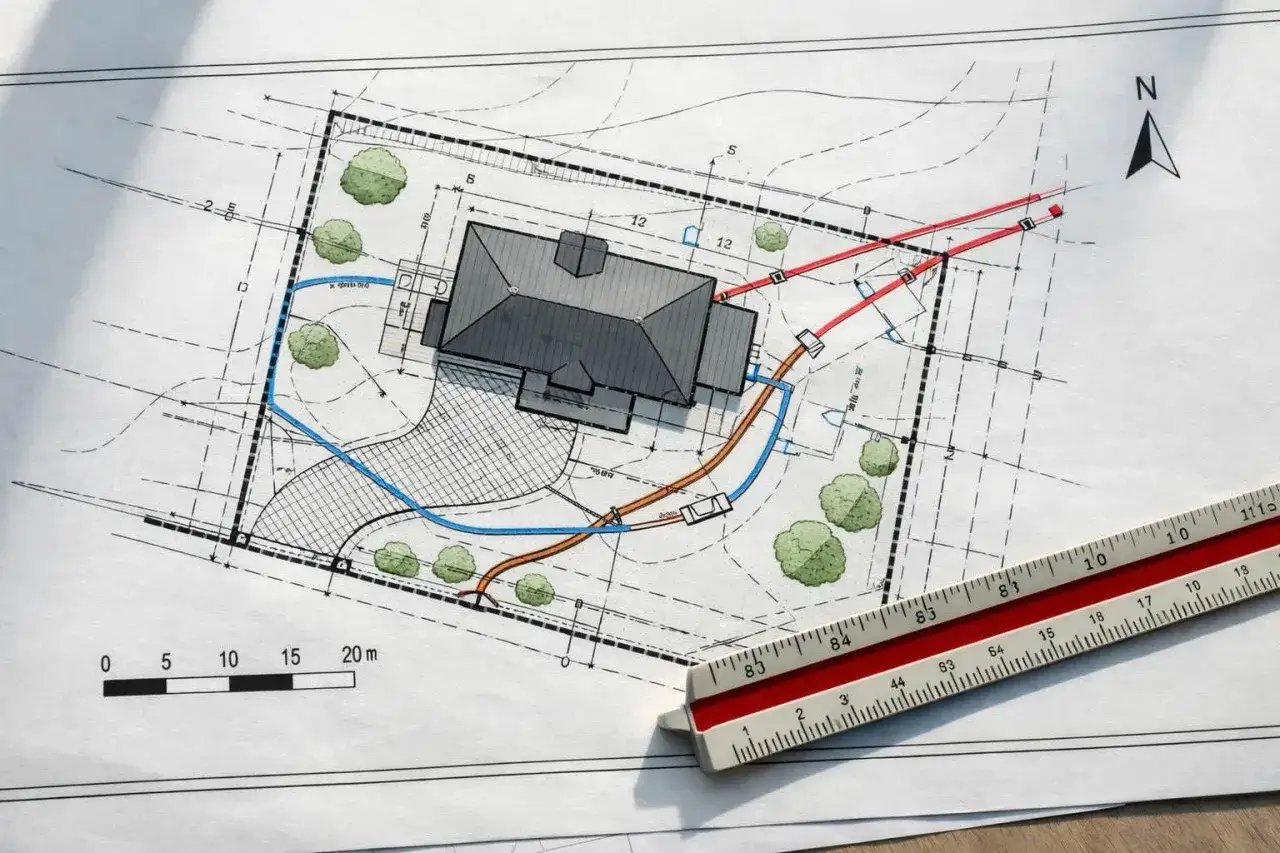

To część projektu budowlanego, która pokazuje teren inwestycji w praktyce, a nie w teorii. W tym opracowaniu widać granice działki, usytuowanie obiektu, układ komunikacyjny, dojścia, dojazdy, miejsca podłączenia do mediów oraz elementy zagospodarowania terenu, które mają znaczenie dla bezpieczeństwa i zgodności z przepisami.
W zwykłej mowie inwestorzy mówią czasem o „projekcie działki”, ale w dokumentacji urzędowej chodzi o projekt zagospodarowania działki lub terenu. Ten sam mechanizm działa przy domu jednorodzinnym, hali, obiekcie infrastrukturalnym czy inwestycji liniowej, choć zakres szczegółów bywa różny. Im bardziej złożona inwestycja, tym ważniejsze są takie elementy jak zjazd z drogi publicznej, przebieg sieci, strefy ochronne i powiązanie z otoczeniem.
Bez tego dokumentu organ nie oceni poprawnie, czy obiekt da się legalnie i bezpiecznie usytuować na konkretnej nieruchomości. Dlatego kolejne pytanie brzmi już bardzo praktycznie: kto właściwie taki projekt przygotowuje i gdzie go zamówić.

Skąd bierze się gotowy projekt i kto może go przygotować
Takiego opracowania nie pobiera się z urzędu jako szablonu. Projekt zagospodarowania działki przygotowuje projektant albo pracownia projektowa, zwykle architekt współpracujący z innymi branżystami, jeśli inwestycja tego wymaga. GUNB zwraca uwagę, że projektant może podpisać projekt samodzielnie, jeżeli ma uprawnienia do wykonania całości danego opracowania w swoim zakresie.
W praktyce najczęściej wygląda to tak: inwestor zamawia projekt gotowy albo indywidualny, a potem projektant adaptuje go do konkretnej działki i uzupełnia o część zagospodarowania terenu. Przy prostszych domach jednorodzinnych to właśnie adaptacja bywa głównym momentem, w którym powstaje końcowy projekt działki. Przy większych obiektach albo inwestycjach infrastrukturalnych dokument bywa tworzony od zera, bo trzeba uwzględnić więcej uzgodnień, kolizji i ograniczeń terenowych.
Ja zawsze patrzę na wybór projektanta przez pryzmat odpowiedzialności, nie tylko ceny. Warto od razu sprawdzić, czy osoba albo pracownia ogarnia nie tylko rysunek sytuacyjny, ale też uzgodnienia z sieciami, dostęp do drogi i wymagania planistyczne. To często decyduje o tym, czy projekt przejdzie bez poprawek, czy będzie wracał do biurka po każdym kolejnym uzgodnieniu.
Skoro wiadomo już, kto przygotowuje dokument, pora zebrać materiały, bez których projektant nie ruszy z miejsca.
Jakie materiały trzeba zebrać, zanim zlecisz opracowanie
To jest etap, na którym wielu inwestorów traci najwięcej czasu. Sam projekt powstaje szybciej niż kompletowanie danych wejściowych, dlatego najlepiej zacząć od rzeczy, które wyznaczają ramy całej inwestycji. Geoportal Krajowy nadaje się do wstępnego rozeznania, ale nie zastępuje dokumentów projektowych ani formalnych uzgodnień.
| Dokument lub informacja | Skąd ją wziąć | Po co jest potrzebna |
|---|---|---|
| MPZP, czyli miejscowy plan zagospodarowania przestrzennego | Urząd miasta lub gminy, BIP, lokalne serwisy planistyczne | Pokazuje, co wolno budować, jakie są parametry zabudowy i jakie ograniczenia obowiązują |
| Decyzja o warunkach zabudowy | Urząd miasta lub gminy, jeśli dla terenu nie ma MPZP | Określa zasady zabudowy, gdy plan miejscowy nie obowiązuje |
| Mapa do celów projektowych | Uprawniony geodeta, na podstawie materiałów z zasobu geodezyjnego | Jest podstawą do narysowania rzeczywistego układu działki i obiektu |
| Warunki przyłączenia do mediów | Gestorzy sieci: energetyka, woda, kanalizacja, gaz, telekomunikacja | Pomagają ustalić przebieg przyłączy i wymagania techniczne |
| Zasady dostępu do drogi publicznej | Zarządca drogi, gmina, powiat albo odpowiedni zarządca krajowy | Potwierdzają, że inwestycja ma legalny dojazd i zjazd |
| Decyzja środowiskowa lub inne uzgodnienia | Właściwy organ administracji, jeśli inwestycja tego wymaga | Bywa konieczna przy przedsięwzięciach o szerszym oddziaływaniu |
Najbardziej mylące jest zestawianie mapy z Geoportalu z mapą do celów projektowych. To nie to samo. Geoportal jest świetny do pierwszego rozeznania terenu, ale projektant potrzebuje opracowania geodezyjnego, które odzwierciedla stan niezbędny do projektu i przechodzi właściwą weryfikację. Jeśli mapa jest błędna albo niepełna, cały projekt zaczyna się chwiać już na starcie.
Takie zebranie materiałów daje projektantowi stabilny punkt wyjścia. Dopiero wtedy można sensownie przejść do procesu tworzenia dokumentacji krok po kroku.
Jak wygląda proces od działki do gotowego opracowania
W praktyce nie ma tu magii, tylko dobra kolejność działań. Jeżeli ją zachowasz, całość idzie sprawniej i rzadziej kończy się poprawkami.
- Najpierw sprawdzasz, co w ogóle wolno na działce: MPZP albo decyzję WZ, a także ewentualne ograniczenia ochronne.
- Potem zamawiasz mapę do celów projektowych, bo bez niej projektant nie ma na czym oprzeć rysunku.
- Zbierasz warunki przyłączenia do mediów i ustalasz zasady dostępu do drogi.
- Przekazujesz projektantowi program inwestycji, czyli to, co naprawdę chcesz zbudować, a nie tylko numer działki.
- Projektant opracowuje zagospodarowanie terenu, uwzględniając granice, usytuowanie obiektu, komunikację, uzbrojenie terenu i wymagane odległości.
- Na końcu łączysz projekt zagospodarowania działki z pozostałymi elementami projektu budowlanego i składasz go do pozwolenia albo zgłoszenia.
W wersji papierowej dokumentacja trafia zwykle w 3 egzemplarzach, a w wersji elektronicznej musi być przygotowana w układzie wymaganym dla projektu budowlanego. To ważne, bo nie każdy plik wrzucony do systemu jest jeszcze formalnie kompletnym projektem. GUNB przypomina też, że część rysunkowa projektu budowlanego ma swoje konkretne zasady zapisu, więc chaotyczny zestaw skanów nie wystarczy.
Jeżeli inwestycja jest prosta, ten proces zamyka się szybko. Jeśli wchodzi w grę droga dojazdowa, sieci lub obiekty towarzyszące, liczba uzgodnień rośnie i właśnie wtedy najbardziej widać, czy dokumenty wejściowe były przygotowane dobrze. To prowadzi nas do najczęstszych błędów, które z pozoru są drobiazgami, a w praktyce kosztują tygodnie.
Najczęstsze błędy, które opóźniają inwestycję
Tu rzadko chodzi o jeden wielki błąd. Zwykle problemem jest kilka małych niedopatrzeń, które składają się na duże opóźnienie. Widziałem to wiele razy: inwestor jest przekonany, że „projekt już prawie jest”, a potem okazuje się, że brakuje mapy, warunków przyłączenia albo potwierdzenia dostępu do drogi.
- Zamówienie projektu bez aktualnej mapy do celów projektowych - projektant musi potem wracać do założeń, a czasem poprawiać cały układ działki.
- Pomijanie planu miejscowego albo decyzji WZ - bez tego nie ma pewności, czy parametry inwestycji są w ogóle dopuszczalne.
- Brak uzgodnienia z gestorami sieci - szczególnie kłopotliwe przy wodzie, kanalizacji, energetyce i gazie, gdzie kolizje wychodzą dopiero na etapie projektu.
- Niejasny dostęp do drogi publicznej - przy domach, halach i inwestycjach drogowych to jeden z kluczowych punktów formalnych.
- Przekonanie, że adaptacja gotowego projektu załatwia wszystko - nie załatwia, jeśli działka ma nietypowe warunki albo ograniczenia terenowe.
- Zlecenie dokumentacji osobie bez odpowiednich uprawnień - pozornie oszczędza czas, ale kończy się problemem przy składaniu projektu.
Warto też pamiętać o jednym niuansie technicznym: mapa do celów projektowych powstaje jako wynik prac geodezyjnych i w razie błędów może wymagać poprawek jeszcze przed użyciem w projekcie. To właśnie dlatego nie opłaca się oszczędzać na etapie przygotowania danych wejściowych. Lepsza mapa na początku zwykle oznacza mniej nerwów później.
Jeśli chcesz ograniczyć ryzyko, następny krok powinien być już bardzo konkretny: kontrola dokumentów przed złożeniem do urzędu.
Co sprawdzić przed złożeniem dokumentów, żeby projekt nie wrócił do poprawy
Na końcu nie chodzi o to, żeby mieć dużo papierów. Chodzi o to, żeby wszystkie były ze sobą spójne. Ja przed złożeniem projektu sprawdzam zawsze kilka rzeczy, bo to właśnie one najczęściej decydują, czy urząd przyjmie dokumentację bez zbędnych pytań.
- Czy dla działki obowiązuje MPZP, a jeśli nie, czy masz decyzję WZ.
- Czy mapa do celów projektowych jest aktualna i czy pokazuje wszystko, co projektant musi widzieć.
- Czy projektant ma odpowiednie uprawnienia i aktualne zaświadczenie z właściwej izby zawodowej.
- Czy projekt zagospodarowania działki zgadza się z projektem architektoniczno-budowlanym oraz z warunkami przyłączeń.
- Czy masz potwierdzone prawo do dysponowania nieruchomością na cele budowlane.
- Czy wszystkie wymagane opinie, uzgodnienia i decyzje są dołączone w odpowiedniej formie.
Jeżeli inwestycja idzie w trybie zgłoszenia, pamiętaj jeszcze o 21-dniowym terminie na sprzeciw organu. Przy pozwoleniu na budowę dochodzi z kolei pełniejsza weryfikacja dokumentacji, więc kompletność załączników ma realne znaczenie. Właśnie dlatego dobrze przygotowany projekt to nie tylko ładny rysunek, ale przede wszystkim zestaw spójnych danych, które da się obronić formalnie i technicznie.
Najbardziej praktyczna odpowiedź brzmi więc tak: najpierw sprawdzasz plan albo WZ, potem zamawiasz mapę i dopiero później zlecasz projekt zagospodarowania działki. Taki porządek oszczędza czas, ogranicza poprawki i daje projektantowi solidną podstawę do pracy, a przy inwestycjach budowlanych i drogowych to zwykle robi największą różnicę.
