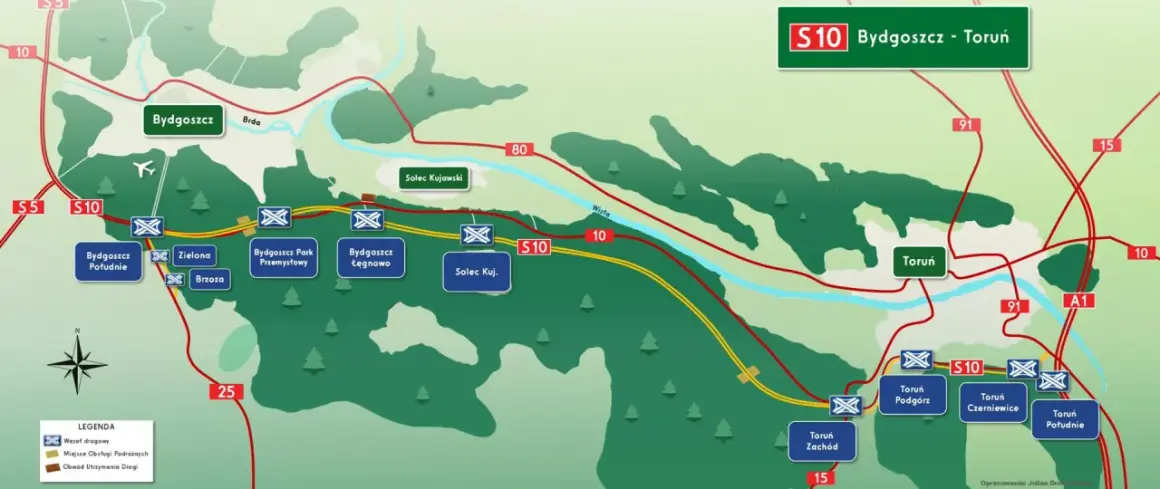

Mapa drogowa S10 Bydgoszcz - Toruń. Pokazuje węzły drogowe, MOPy i obwody utrzymania drogi między Bydgoszczą a Toruniem.

S10 Bydgoszcz-Toruń to dziś jedna z najważniejszych inwestycji drogowych w województwie kujawsko-pomorskim. Obejmuje nie tylko nowy przebieg ekspresówki, ale też przebudowę DK25, węzłów, przejść dla zwierząt i odcinków, które mają odciążyć lokalny ruch oraz poprawić dojazd do autostrady A1. Poniżej porządkuję to, co naprawdę istotne: stan prac, podział na odcinki, termin oddania i praktyczne skutki dla kierowców.

Najważniejsze fakty o trasie między Bydgoszczą a Toruniem

  • Łącznie inwestycja obejmuje ponad 50 km nowej ekspresówki oraz 5,4 km przebudowanej DK25.
  • W 2026 roku prace prowadzone są na trzech odcinkach, a czwarty toruński fragment wszedł w etap budowy po ZRID.
  • Najdłuższy odcinek Solec Kujawski - Toruń Zachód ma 21,2 km i stanowi kluczowy fragment całego połączenia.
  • Docelowo trasa ma poprawić dojazd do A1, odciążyć Brzozę, Solec Kujawski i południowe rejony Bydgoszczy.
  • Zmiany ruchu są już widoczne na istniejącej S10 pod Toruniem, więc inwestycja wpływa na codzienne przejazdy jeszcze przed otwarciem.

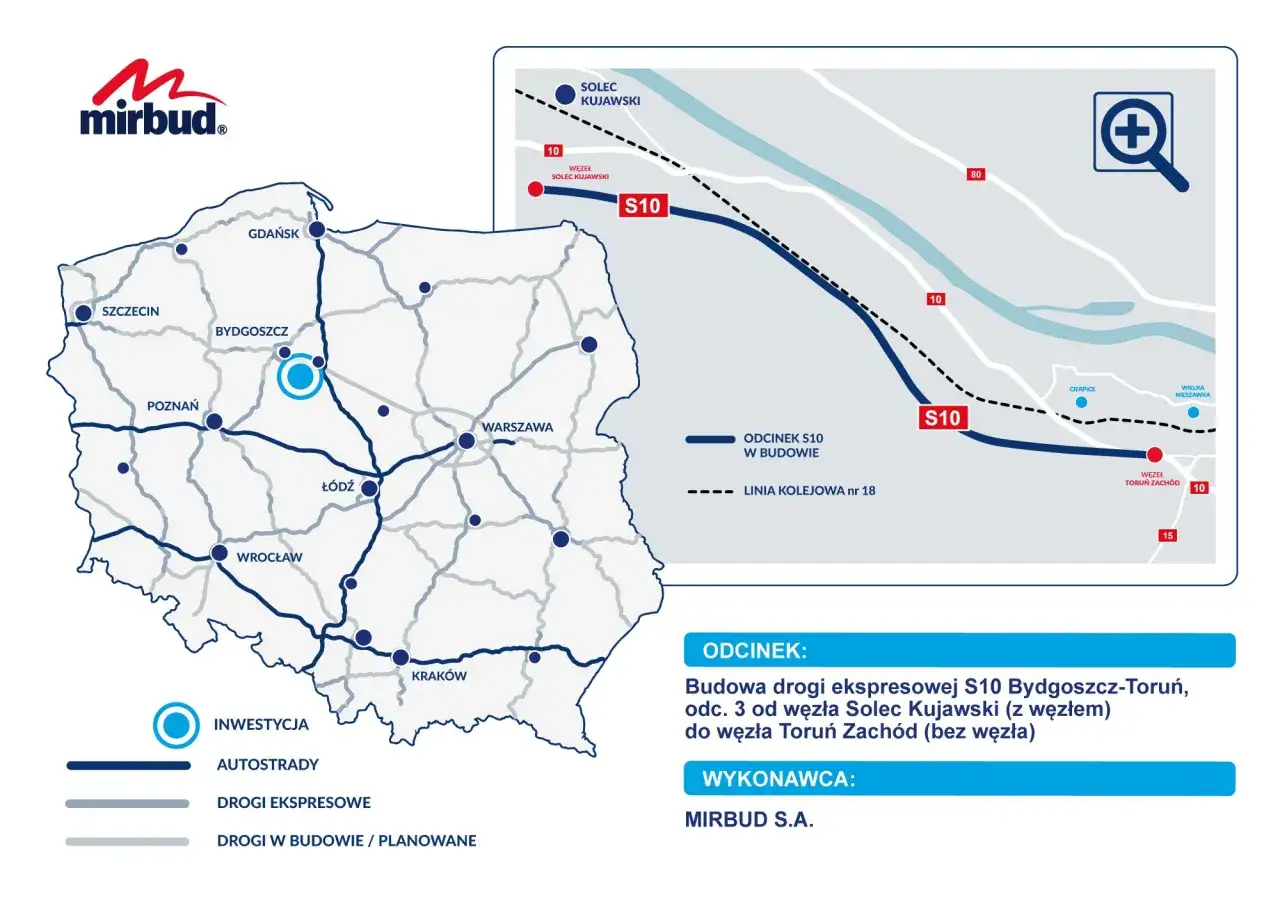

Mapa inwestycji budowy drogi ekspresowej S10 Bydgoszcz-Toruń, odcinek 3.

Na jakim etapie jest inwestycja w 2026 roku

W praktyce to już nie jest opowieść o planach, tylko o budowie w terenie. Na początku sezonu 2026 roboty obejmowały trzy odcinki o łącznej długości 38 km oraz 5-kilometrowy fragment DK25 w Brzozie, a toruński odcinek wszedł w fazę robót po uzyskaniu ZRID. Ja zwracam uwagę przede wszystkim na to, że kolejne fragmenty nie otworzą się jednocześnie, lecz etapami - i to właśnie ten rytm najlepiej pokazuje realny postęp inwestycji.

Jeśli ktoś pyta mnie, czy to jeszcze etap papierowy, odpowiedź brzmi: nie. Na budowie widać już mostowców, drogowców, geodetów i ludzi od branż towarzyszących, bo przy takim projekcie sama nawierzchnia jest tylko końcowym elementem całego procesu.

Jak wygląda podział odcinków i co dokładnie powstaje

Cały korytarz podzielono na cztery części, bo każda z nich ma inny charakter: od ruchliwego dojazdu do Bydgoszczy, przez nowy ślad w rejonie Solca Kujawskiego, po wykorzystanie rezerwy pod Toruniem. To nie jest przypadkowy podział administracyjny, tylko próba dopasowania drogi do terenu, istniejącej infrastruktury i warunków środowiskowych.

Odcinek Długość Status w 2026 roku Co jest najważniejsze
Bydgoszcz Południe - Bydgoszcz Park Przemysłowy wraz z rozbudową DK25 8,9 km S10 + 5,4 km DK25 w budowie Południowa obwodnica Bydgoszczy i ominięcie Brzozy
Bydgoszcz Park Przemysłowy - Solec Kuj. 8,6 km w budowie Węzeł Makowiska i obwód utrzymania drogi
Solec Kuj. - Toruń Zachód 21,2 km w budowie Najdłuższy fragment, nowy ślad i MOP Cierpice
Toruń Zachód - Toruń Południe 11,8 km budowa po ZRID Nowe węzły Toruń Podgórz i Toruń Czerniewice oraz dojście do A1

Widzimy tu prostą rzecz: południowy fragment Bydgoszczy łączy się z układem miejskim, środkowe odcinki prowadzą po nowym śladzie, a toruński kawałek wykorzystuje dawną rezerwę korytarzową. Dzięki temu trasa nie wymaga budowania wszystkiego od zera, ale też nie da się jej skończyć jednym frontem robót. To prowadzi wprost do pytania, dlaczego cały projekt trwa tak długo.

Dlaczego ta droga powstaje etapami

Najkrócej: bo to nie jest zwykłe położenie asfaltu, tylko zestaw skomplikowanych robót drogowych, mostowych i środowiskowych. ZRID, czyli decyzja o zezwoleniu na realizację inwestycji drogowej, otwiera drogę do prac, ale wcześniej trzeba domknąć projekt, uzgodnienia i sprawy terenowe. W modelu projektuj i buduj jedna firma odpowiada najpierw za dokumentację, a potem za wykonanie, co porządkuje odpowiedzialność, ale rzadko skraca sam proces do minimum.

  • Nowy ślad wymaga przełożenia sieci, odwodnienia i szeregu obiektów inżynierskich, zanim pojawi się nawierzchnia.
  • Węzły i łącznice trzeba dopasować do istniejącej sieci, więc najtrudniejsze są miejsca styku z DK10, DK25 i A1.
  • Środowisko ma tu duże znaczenie: przejścia dla zwierząt, ekrany akustyczne i urządzenia retencyjne nie są dodatkiem, tylko częścią projektu.

MOP to Miejsca Obsługi Podróżnych, a OUD to obwód utrzymania drogi, czyli zaplecze dla służb, które dbają o trasę zimą i w sytuacjach awaryjnych. Dlatego najdłuższe fragmenty zwykle determinują termin całości, a nie odwrotnie. To ważne, bo na mapie wszystko wygląda liniowo, a w realnym terenie decydują mosty, węzły, sieci i przełożenia ruchu.

Co zmieni w codziennych przejazdach i ruchu ciężarowym

Największa różnica nie polega na samym byciu nową drogą, tylko na tym, że zniknie część konfliktów między ruchem lokalnym a tranzytem. Dla mieszkańców Brzozy, Solca Kujawskiego i południowej Bydgoszczy oznacza to mniej skrzyżowań i mniej sytuacji, w których samochody osobowe, ciężarowe i dojazdowe ścierają się na tych samych wlotach.

Obszar Teraz Po otwarciu S10
Dojazd do A1 Zależny od węzłów i lokalnych dojazdów Prostszy i krótszy, szczególnie z obu miast
Ruch wokół Bydgoszczy Dużo ruchu mieszanego Większa przepustowość i mniej konfliktów potoków
Transport ciężarowy Większa podatność na korki Bardziej przewidywalne przejazdy

Nie spodziewałbym się cudów w stylu „wszystko skróci się o połowę”. Prawdziwa wartość tej trasy to przewidywalność, bezpieczeństwo i odciążenie miejsc, które dziś są stale przeciążone. A to w praktyce często daje większy efekt niż spektakularne, ale mało stabilne oszczędności minut.

Jakie utrudnienia trzeba brać pod uwagę do czasu otwarcia trasy

Tu nie ma sensu udawać, że budowa ekspresówki odbywa się bez wpływu na ruch. Na toruńskim odcinku wprowadzono czasową organizację ruchu: jezdnia została zwężona do 7 m, obowiązuje ruch dwukierunkowy, limit 70 km/h i zakaz wyprzedzania na ponad 11-kilometrowym fragmencie. To typowy przykład tego, że największy koszt inwestycji dla kierowcy pojawia się często właśnie w czasie budowy, a nie po jej zakończeniu.

  • Najbardziej wrażliwe miejsca to Stryszek, Emilianowo, Brzoza i odcinki przy istniejącej S10 pod Toruniem.
  • Zmiany ruchu mogą pojawiać się falami, bo kolejne branże wchodzą na plac budowy w różnym momencie.
  • Nawigacja pomaga, ale nie zastąpi znaków i lokalnych komunikatów o zwężeniach.

Największe spowolnienia zwykle powstają nie na samym otwartym fragmencie, tylko tam, gdzie kierowcy wpadają w przewiązki, zwężenia i skrzyżowane potoki ruchu. Dlatego przy tej trasie lepiej zakładać ostrożność niż liczyć, że nawigacja załatwi wszystko sama.

Dlaczego ten korytarz ma znaczenie także poza regionem

S10 między Bydgoszczą a Toruniem nie jest wyłącznie lokalnym skrótem. To fragment większego układu, który w przyszłości połączy zachód i centrum kraju, a zarazem wpisuje się w sieć TEN-T, czyli europejski system najważniejszych korytarzy transportowych. Dla mnie to ważny sygnał: ta droga nie powstaje po to, żeby ładnie wyglądać na mapie województwa, tylko po to, by lepiej przenieść ruch towarowy i długodystansowy poza zatłoczone miejsca.

  • Jeśli dojeżdżasz codziennie, śledź przede wszystkim węzły i organizację ruchu, nie tylko deklarowany procent zaawansowania.
  • Jeśli korzystasz z A1, kluczowy będzie toruński odcinek i nowy układ dojazdów przy Czerniewicach oraz Podgórzu.
  • Jeśli interesuje cię logistyka, najważniejsza będzie stabilność przejazdu przez Brzozę, Solec Kujawski i południową Bydgoszcz.

Patrząc całościowo, kierunek jest jasny: w 2026 roku budowa już realnie zmienia teren, w przyszłym roku ma domykać się główne połączenie Bydgoszcz Południe - Toruń Zachód, a rok później ostatni fragment przy Toruniu. To nadal inwestycja w ruchu, ale właśnie takie projekty najmocniej poprawiają sieć drogową tam, gdzie przez lata brakowało sensownej alternatywy.

FAQ - Najczęstsze pytania

W 2026 roku prace budowlane trwają na trzech odcinkach S10 oraz na fragmencie DK25 w Brzozie. Czwarty odcinek toruński jest w fazie robót po uzyskaniu ZRID. Inwestycja obejmuje ponad 50 km nowej ekspresówki i 5,4 km przebudowanej DK25.
Odcinki nie zostaną otwarte jednocześnie, lecz etapami. Główne połączenie Bydgoszcz Południe – Toruń Zachód ma zostać domknięte w przyszłym roku, a ostatni fragment przy Toruniu rok później. Całość ma poprawić dojazd do A1 i odciążyć lokalny ruch.
Trasa znacząco poprawi przewidywalność i bezpieczeństwo przejazdów, odciążając Brzozę, Solec Kujawski i południowe rejony Bydgoszczy. Zniknie część konfliktów między ruchem lokalnym a tranzytowym, a dojazd do A1 stanie się prostszy i krótszy.
Tak, budowa ekspresówki wiąże się z utrudnieniami. Na odcinku toruńskim wprowadzono zwężenia jezdni, ruch dwukierunkowy, limit 70 km/h i zakaz wyprzedzania. Największe spowolnienia występują w miejscach przewiązek i zwężeń, np. w Stryszku czy Brzozie.
Inwestycja to nie tylko położenie asfaltu, ale szereg skomplikowanych robót drogowych, mostowych i środowiskowych. Wymaga przełożenia sieci, odwodnienia, budowy węzłów, obiektów inżynierskich oraz uwzględnienia aspektów środowiskowych, takich jak przejścia dla zwierząt.
