Budowa odcinka S19 między Lubartowem a Lublinem w 2026 roku wchodzi w etap, na którym coraz mniej liczy się sama organizacja placu budowy, a coraz bardziej konkret: konstrukcje, warstwy nawierzchni, węzły i przełożenia ruchu. W tym tekście pokazuję, na jakim poziomie są prace, co już naprawdę powstaje w terenie, jak inwestycja wpłynie na codzienne przejazdy i czego jeszcze brakuje do pełnego oddania trasy.
Najważniejsze fakty o odcinku między Lubartowem a Lublinem
- Na 9 czerwca 2026 roku zaawansowanie robót wynosi 55 proc.
- Na budowie pracuje około 500 osób i prawie 200 maszyn.
- Wbudowano już około 180 z ponad 400 tys. ton mieszanek mineralno-asfaltowych.
- W ramach zadania powstaje 23-kilometrowa dwujezdniowa ekspresówka z rezerwą pod trzeci pas.
- W Ciecierzynie planowana jest zmiana organizacji ruchu na objazd w drugiej połowie wakacji.
- Inwestycja obejmuje także 29 obiektów inżynierskich i blisko 50 km dróg do obsługi ruchu lokalnego.
Jak wygląda postęp prac w połowie 2026 roku
Na ten moment patrzę na tę inwestycję jak na projekt, który wszedł już w wyraźnie zaawansowaną fazę wykonawczą. Według komunikatu GDDKiA z 9 czerwca 2026 roku budowa ma 55 proc. zaawansowania, co oznacza, że największa część robót przygotowawczych jest już za ekipami, a ciężar prac przesunął się na elementy decydujące o jakości i trwałości całej trasy.
To ważne, bo w drogownictwie próg 50 proc. nie oznacza prostego „połowy czasu do końca”. Zwykle właśnie po tym etapie zaczynają dominować roboty, których nie widać tak łatwo z boku, ale które później mają największy wpływ na bezpieczeństwo i komfort jazdy: układanie kolejnych warstw konstrukcyjnych, domykanie obiektów inżynierskich, odwodnienie i przygotowanie docelowej organizacji ruchu.
W czerwcu 2026 na budowie pracuje około 500 osób i prawie 200 maszyn. Z mojej perspektywy to czytelny sygnał, że inwestycja nie jest już „na papierze” ani w trybie przetargowym. To pełna budowa, w której jednocześnie toczą się roboty ziemne, konstrukcyjne i nawierzchniowe. I właśnie dlatego w kolejnych miesiącach można spodziewać się bardziej widocznych zmian w terenie niż na wcześniejszych etapach.
Warto przy tym pamiętać, że tempo nie będzie wszędzie takie samo. Niektóre odcinki da się domykać szybciej, inne spowalniają przez obiekty mostowe, przełożenia sieci albo uzależnienie od pogody. To normalne na dużych trasach ekspresowych, więc sam procent zaawansowania trzeba czytać razem z zakresem robót, a nie w oderwaniu od niego. Poniżej rozbijam to na konkrety, bo właśnie one najlepiej pokazują realny stan inwestycji.

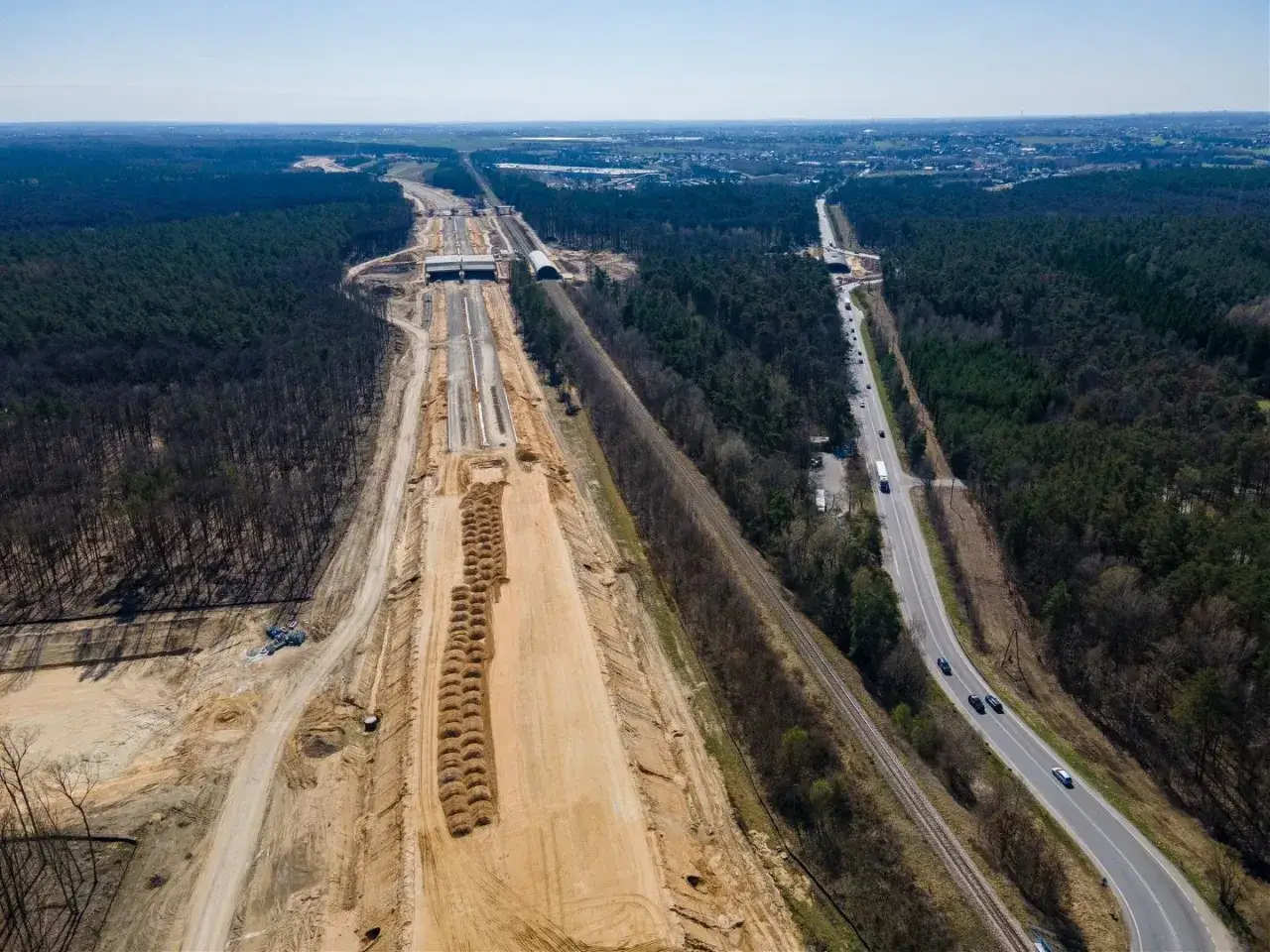

Co już powstaje w terenie
Najbardziej namacalny obraz tej budowy daje dziś zestaw kilku równoległych robót. Trwają prace ziemne, budowa nasypów i wykopów, roboty przy wiaduktach oraz układanie kolejnych warstw konstrukcyjnych drogi i nawierzchni bitumicznej. Jak podaje GDDKiA, wbudowano już około 180 z planowanych ponad 400 tys. ton mieszanek mineralno-asfaltowych, więc sama nawierzchnia jest wciąż daleka od finału, ale proces jest już mocno zaawansowany.
W praktyce „obiekt inżynierski” to nie tylko most w potocznym sensie. W tej grupie mieszczą się także wiadukty, przepusty, kładki i inne konstrukcje, które pozwalają prowadzić drogę nad doliną, ciekiem, linią kolejową albo lokalnym ciągiem komunikacyjnym. Właśnie one zwykle przesądzają o tym, czy trasa będzie działała płynnie i bezpiecznie przez lata, dlatego ich stan jest jednym z najlepszych wskaźników realnego postępu.| Element inwestycji | Stan w czerwcu 2026 | Znaczenie dla kierowcy |
|---|---|---|
| Długość odcinka | Około 23 km | Krótkość dojazdu nie będzie wynikała z limitu prędkości, tylko z braku kolizji z ruchem lokalnym |
| Nawierzchnia | Około 180 z ponad 400 tys. ton mieszanek | Duża część robót bitumicznych jest jeszcze przed wykonawcą |
| Obiekty inżynierskie | 74 proc. zaawansowania | To zwykle jeden z najważniejszych etapów dla bezpieczeństwa i przepustowości |
| Drogi do obsługi ruchu lokalnego | Blisko 50 km | Pomogą utrzymać dostęp do pól, zabudowy i mniejszych miejscowości |
| Węzły drogowe | 4 węzły w zakresie odcinka | Rozdzielą ruch tranzytowy i lokalny |
Do tego dochodzi jeszcze ważny szczegół techniczny: trasa ma być dwujezdniowa, po dwa pasy ruchu w każdym kierunku, z rezerwą pod trzeci pas. To rozsądne rozwiązanie, bo pozwala przygotować korytarz pod przyszły wzrost ruchu bez ponownego przebudowywania całego odcinka. Taki zapas projektowy nie daje od razu dodatkowej przepustowości, ale ogranicza ryzyko kosztownej rozbudowy za kilka lat.
Na kolejny etap prac wskazuje też planowana zmiana organizacji ruchu w Ciecierzynie. Wykonawca zamierza przełożyć ruch z DK19 na objazd budowany między nasypem kolejowym a istniejącą drogą. To klasyczny moment, w którym kierowcy zaczynają mocniej odczuwać budowę, ale dla samej inwestycji jest to zwykle krok konieczny, żeby domknąć kluczowe elementy nowego śladu trasy. To prowadzi już wprost do pytania, jak ten odcinek zmieni codzienne przejazdy.
Jak zmieni się ruch między Lubartowem, Niemcami i Lublinem
Najważniejsza zmiana nie polega na samym skróceniu przejazdu, tylko na odseparowaniu ruchu tranzytowego od lokalnego. Nowa ekspresówka ma ominąć Lubartów od zachodu i Niemce od wschodu, a następnie wpiąć się w istniejący węzeł Lublin Rudnik. Dla kierowcy oznacza to mniej skrzyżowań, mniej punktów kolizji i mniej sytuacji, w których ruch regionalny miesza się z ruchem dalekobieżnym.
Warto spojrzeć na węzły jak na realne punkty porządkowania ruchu, a nie tylko nazwy na mapie. Każdy z nich ma własną funkcję i obsługuje inny strumień dojazdów:
- Lubartów Północ połączy trasę z DK19 i DW815, więc będzie kluczowy dla wjazdów do miasta od strony północnej.
- Lubartów Zachód obsłuży połączenie z drogą powiatową prowadzącą do Nowodworu i Kozłówki.
- Niemce Wschód zwiąże ekspresówkę z drogą wojewódzką nr 828.
- Niemce Południe ułatwi obsługę terenów położonych po południowej stronie obecnej DK19.
- Lublin Rudnik domknie połączenie z obwodnicą Lublina i pozwoli płynnie rozprowadzić ruch dalej.
To właśnie w takich miejscach najczęściej widać prawdziwą wartość drogi ekspresowej. Nie chodzi tylko o wyższą prędkość projektową, ale o to, że ciężki i długodystansowy ruch nie przecina się już z lokalnymi przejazdami, skrzyżowaniami i bezpośrednimi zjazdami do posesji. W efekcie poprawia się bezpieczeństwo, a codzienne przejazdy stają się bardziej przewidywalne.
Jednocześnie nie mam w zwyczaju udawać, że taka inwestycja od razu likwiduje wszystkie utrudnienia. W okresie budowy trzeba liczyć się z objazdami, przełożeniami ruchu i czasowymi zwężeniami. Dokładnie tak będzie m.in. w Ciecierzynie, gdzie ruch ma zostać poprowadzony nowym obejściem. Z punktu widzenia mieszkańca to bywa uciążliwe, ale z punktu widzenia całego projektu jest to zwykle konieczny koszt dojścia do docelowego układu drogowego. Kolejny krok to szersze spojrzenie: po co właściwie ten fragment S19 jest tak ważny dla regionu.
Dlaczego ten fragment S19 ma znaczenie w skali regionu
Ten odcinek nie jest lokalną drogą „na skróty”, tylko częścią większego ciągu Via Carpatia. Jak podaje GDDKiA, polski fragment tego korytarza ma około 700 km, a w województwie lubelskim około 200 km. To daje prosty obraz: ten kawałek trasy ma znaczenie nie tylko dla mieszkańców Lubartowa i Lublina, ale też dla całego układu północ-południe na wschodzie kraju.
Z inżynierskiego punktu widzenia największą różnicę robi tu nie sama geometria drogi, lecz wyeliminowanie konfliktów ruchowych. Ekspresówka z węzłami, pasami rozbiegowymi i oddzieleniem ruchu lokalnego od tranzytowego działa inaczej niż klasyczna DK19. Znika duża część hamowań, włączania się do ruchu i wymuszonych manewrów, które na zwykłej drodze krajowej często są źródłem korków i zdarzeń drogowych. To dlatego po oddaniu takich odcinków czas przejazdu poprawia się bardziej, niż wynikałoby to wyłącznie z dopuszczalnej prędkości.
Jest też wymiar gospodarczy. Lepsze połączenie z Lublinem i Lubartowem to łatwiejszy dojazd dla dostaw, usług technicznych, transportu lokalnego i ruchu dojazdowego do pracy. Dla firm logistycznych liczy się powtarzalność czasu przejazdu, a dla mieszkańców - mniejsza liczba punktów konfliktowych i odciążenie miejscowości przeciętych przez dotychczasową DK19. To właśnie dlatego takie odcinki są ważne długo po zakończeniu robót, a nie tylko w dniu otwarcia. Z tego wynika pytanie praktyczne: co jeszcze musi się wydarzyć, zanim kierowcy pojadą nową trasą.
Na co patrzeć, zanim trasa trafi do kierowców
Przy inwestycjach drogowych lubię patrzeć nie na sam procent zaawansowania, ale na to, które elementy jeszcze zostały do domknięcia. W przypadku tego odcinka najważniejsze będą cztery rzeczy: dokończenie robót nawierzchniowych, pełne zamknięcie obiektów inżynierskich, przełożenia ruchu lokalnego oraz końcowe wyposażenie drogi w bariery, oznakowanie i elementy bezpieczeństwa ruchu drogowego.
- Nawierzchnia - bez pełnego domknięcia warstw bitumicznych nie ma mowy o docelowej nośności i komforcie jazdy.
- Obiekty inżynierskie - mosty i wiadukty zwykle wydłużają końcówkę budowy bardziej niż sama jezdnia.
- Organizacja ruchu - przełożenia w Ciecierzynie i innych punktach pokażą, jak blisko jest do finalnego układu.
- Odbiory i dopuszczenie do ruchu - to etap, który często trwa dłużej, niż kierowcy zakładają.
Jeżeli mam wskazać jedną praktyczną rzecz, która pomaga czytać takie inwestycje bez złudzeń, to jest nią prosta zasada: procent zaawansowania nie jest równoznaczny z procentem czasu do końca. Im bliżej finiszu, tym więcej pracy pochłaniają detale, które na mapie wyglądają niepozornie, ale w rzeczywistości decydują o dopuszczeniu drogi do ruchu. To właśnie one przesuwają inwestycję z fazy „buduje się” do fazy „można jechać”.
Co z tego wynika dla kierowców i mieszkańców regionu
Jeżeli patrzeć na ten odcinek praktycznie, to najważniejsza informacja jest taka: budowa jest już dobrze rozpędzona, ale jeszcze nie na etapie, który pozwala zakładać szybkie otwarcie bez dodatkowych formalności i robót wykończeniowych. Kierowcy powinni więc śledzić przede wszystkim zmiany organizacji ruchu w Ciecierzynie i kolejnych punktach trasy, a mieszkańcy - liczyć się z tym, że najtrudniejsze technicznie momenty często przypadają właśnie po przekroczeniu połowy inwestycji.
Z mojego punktu widzenia ten fragment S19 będzie ważny nie tylko dlatego, że skróci przejazd między Lubartowem a Lublinem. Ważniejsze jest to, że uporządkuje ruch na całym północnym wylocie z aglomeracji, odsunie tranzyt od zabudowy i włączy lokalny układ dróg w bardziej przewidywalny, bezpieczniejszy system. Jeśli ktoś śledzi takie inwestycje na co dzień, to właśnie teraz, przy 55 proc. zaawansowania, zaczyna się etap, w którym z placu budowy coraz wyraźniej wyłania się docelowa droga.
Najlepiej więc obserwować nie tylko same komunikaty o procentach, ale też konkretne sygnały: przełożenia ruchu, domykanie węzłów, pojawianie się kolejnych warstw nawierzchni i finalne roboty przy obiektach inżynierskich. To one pokażą, kiedy ekspresówka naprawdę będzie gotowa, a nie tylko „bliska końca”.
