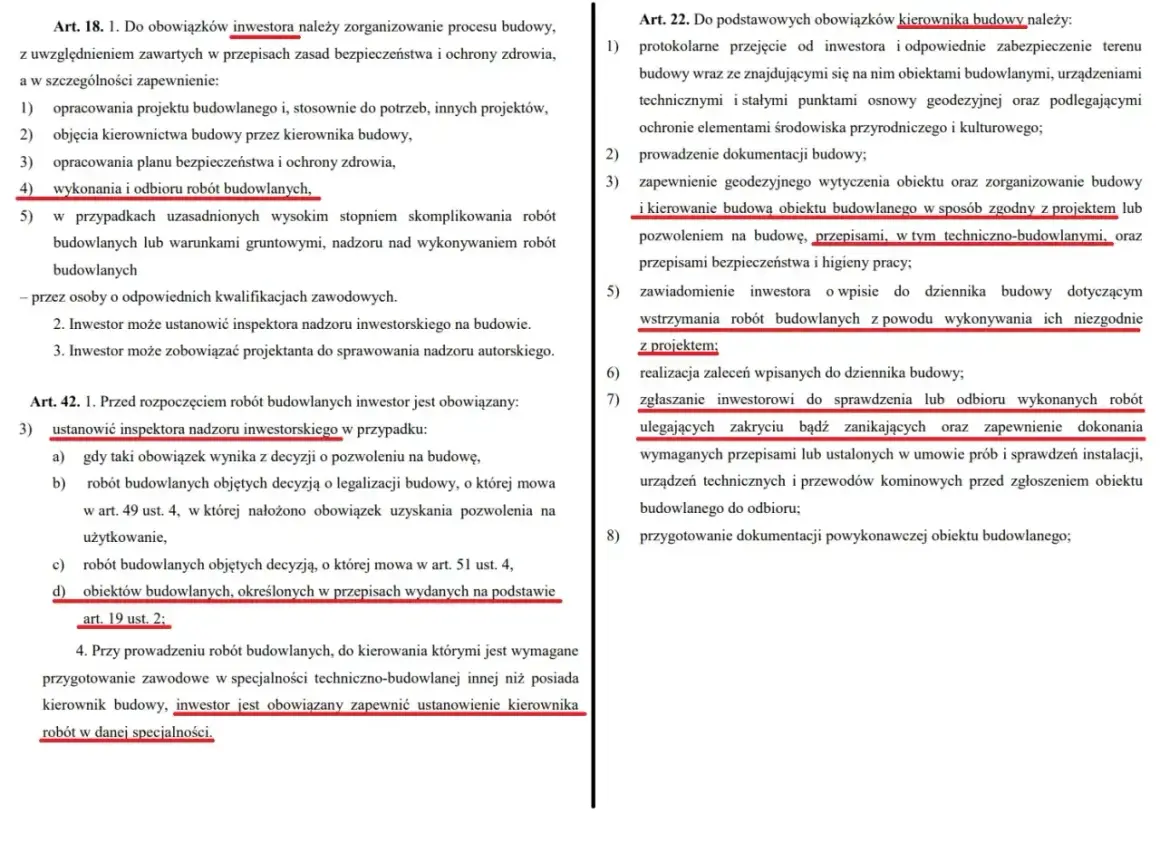

Zagubiony dziennik budowy potrafi zatrzymać odbiór inwestycji szybciej niż błąd techniczny na placu budowy. Najczęściej problem nie dotyczy tylko samej książki wpisów, ale całego zestawu dowodów, które potwierdzają przebieg robót, zgodność z projektem i gotowość do użytkowania. W tym artykule pokazuję, co zrobić od razu po stwierdzeniu braku dokumentu, jakie dowody zebrać, jak rozmawiać z urzędem i kiedy sprawa kończy się tylko formalnym opóźnieniem, a kiedy trzeba odtwarzać praktycznie cały ślad inwestycji.
Najważniejsze kroki po utracie dokumentacji budowy
- Najpierw ustal, czy dokument naprawdę zaginął i kto ostatnio miał go w ręku: kierownik budowy, inwestor, biuro albo zaplecze budowy.
- Nie próbuj odtwarzać wpisów z pamięci bez pokrycia w dowodach - urząd będzie patrzył przede wszystkim na chronologię i spójność dokumentów.
- Do sprawy przygotuj kopie projektu, decyzji, protokołów, geodezji, zdjęć i oświadczeń; w praktyce to one ratują odbiór.
- Przy zakończeniu budowy brak oryginału papierowego dziennika jest realnym problemem formalnym, bo ustawa wymaga jego dołączenia do zawiadomienia albo wniosku o pozwolenie na użytkowanie.
- Jeśli papierowy dziennik jest jeszcze dostępny, rozważ przejście na EDB; w elektronicznej wersji ryzyko fizycznego zgubienia praktycznie znika.
- Wniosek o wydanie dziennika składa inwestor, a przy pełnomocniku trzeba pamiętać o opłacie 17 zł za pełnomocnictwo.
Co oznacza utrata dziennika budowy w praktyce
W budownictwie dziennik nie jest „notatnikiem roboczym”, tylko urzędowym dokumentem przebiegu robót. To w nim zapisuje się zdarzenia istotne dla oceny, czy budowa była prowadzona zgodnie z projektem, przepisami i technologią. Jeśli dokument ginie, problemem nie jest sama karta papieru, lecz utrata ciągłości dowodowej.
Ja patrzę na to tak: im bardziej zaawansowana inwestycja, tym większa wartość ma poprawnie prowadzony dziennik. Na budowie drogi czy obiektu liniowego wpisy często potwierdzają odbiory warstw, badania zagęszczenia, prace geodezyjne, roboty zanikające i zmiany organizacyjne. Bez tego później trudno wykazać, że kolejne etapy rzeczywiście zamknięto prawidłowo.
Warto też rozróżnić zwykłe opóźnienie od rzeczywistej utraty. Czasem dokument jest po prostu w biurze, w aucie kierownika, w kontenerze zaplecza albo został przekazany przy zmianie osób na budowie. Dopiero po sprawdzeniu tych punktów można mówić o realnym zagubieniu. Dlatego pierwsze działania mają znaczenie większe niż późniejsze dopisywanie braków.
Co zrobić od razu po stwierdzeniu braku
Tu nie ma miejsca na improwizację. Najpierw trzeba zebrać fakty, a dopiero potem pisać wyjaśnienia. Z mojego doświadczenia najlepiej działa prosty schemat: ustalić ostatnie miejsce przechowywania, zabezpieczyć alternatywne dokumenty i od razu przygotować ślad dla organu oraz uczestników procesu budowlanego.
- Sprawdź, czy dziennik nie został tylko źle zarchiwizowany - w biurze budowy, u inwestora, u kierownika budowy, w dokumentacji odbiorowej albo w firmowym archiwum.
- Ustal moment utraty - czy chodzi o zgubienie, zniszczenie, zalanie, kradzież czy po prostu brak przekazania po zmianie osoby prowadzącej budowę.
- Sporządź krótką notatkę wewnętrzną z datą, okolicznościami i osobami, które miały dostęp do dokumentu.
- Poinformuj inwestora i kierownika budowy, a jeśli istnieje podejrzenie kradzieży, rozważ zgłoszenie sprawy policji.
- Skontaktuj się z organem, który wydał dziennik - w zależności od sprawy będzie to urząd miasta, starostwo albo organ nadzoru budowlanego przy legalizacji i wznowieniu robót.
- Przygotuj pakiet dowodów zastępczych, bo właśnie on zadecyduje, czy inwestycję da się domknąć bez większych komplikacji.
W praktyce nie warto obiecywać urzędowi „odtworzenia wszystkiego z pamięci”. Lepiej od razu pokazać, że masz dokumenty zastępcze i że chronologia robót da się obronić. Jeśli dokument zniknął w trakcie czynnej budowy, szybkie działanie ogranicza ryzyko przestojów, a przy końcówce inwestycji może przesądzić o tym, czy odbiór nie utknie na tygodnie.
Gdy ten pierwszy porządek jest już zrobiony, trzeba zbudować dowodowy rdzeń inwestycji, a to wymaga nieco większej dyscypliny niż samo szukanie brakującego zeszytu.
Jakie dowody pomogą odtworzyć przebieg robót

W takich sprawach najbardziej liczy się spójny zestaw dokumentów, a nie pojedynczy papier. Jak podaje GUNB, przy utracie papierowego dziennika organ nie wyda nowego drugiego tomu, a prawidłowość robót i możliwość oddania do użytkowania trzeba będzie ocenić na podstawie innych dowodów. To bardzo ważna wskazówka: nie szukaj jednego magicznego załącznika, tylko zbuduj pełny obraz inwestycji.
| Dokument albo dowód | Skąd go wziąć | Po co jest ważny |
|---|---|---|
| Projekt budowlany i projekt techniczny | Inwestor, projektant, archiwum biura projektowego | Pokazuje, co dokładnie było zatwierdzone i co należało wykonać. |
| Decyzja o pozwoleniu na budowę lub zgłoszenie | Akta sprawy w urzędzie, własne archiwum inwestora | Potwierdza podstawę prawną robót i zakres inwestycji. |
| Protokoły odbiorów częściowych i końcowych | Kierownik budowy, inspektor nadzoru, wykonawca | Pokazują, co odebrano i w jakim stanie zakończono etap robót. |
| Dokumentacja geodezyjna i inwentaryzacja powykonawcza | Geodeta uprawniony | Umożliwia potwierdzenie rzeczywistego usytuowania obiektu i jego elementów. |
| Badania i próby instalacji, np. szczelności, nośności, zagęszczenia | Wykonawca, laboratorium, branżyści | To często najtwardszy dowód, że robota została wykonana prawidłowo. |
| Zdjęcia z budowy i korespondencja z uczestnikami procesu | Telefon, e-mail, system obiegu dokumentów | Pomagają odtworzyć kolejność zdarzeń i potwierdzają przebieg robót. |
| Ekspertyza techniczna z inwentaryzacją | Rzeczoznawca lub projektant z odpowiednimi uprawnieniami | Bywa potrzebna, gdy urząd chce ocenić stan obiektu mimo braku oryginalnego dziennika. |
W inwestycjach drogowych dorzuciłbym jeszcze dokumenty, które często są niedoceniane: badania warstw konstrukcyjnych, protokoły zagęszczenia, wyniki prób materiałowych, recepty mieszanek, a przy obiektach towarzyszących także odbiory odwodnienia i oświetlenia. To są detale, ale właśnie one zwykle robią różnicę między „mamy jakieś ślady” a „możemy obronić przebieg robót”.
Jeśli sprawa dotyczy zakończenia budowy, ten zestaw trzeba zestawić z wymaganiami formalnymi przy odbiorze, bo tu przepisy są już znacznie mniej wyrozumiałe.
Jak urząd ocenia sprawę przy zakończeniu budowy
Przy zawiadomieniu o zakończeniu budowy albo przy wniosku o pozwolenie na użytkowanie ustawodawca wymaga dołączenia oryginału papierowego dziennika albo numeru dziennika elektronicznego. To oznacza, że brak papierowego egzemplarza nie jest drobną niedogodnością, tylko realną przeszkodą formalną. Dla inwestora to moment, w którym liczy się nie tylko treść dokumentów, ale też ich kompletność.
W praktyce urząd będzie patrzył na trzy rzeczy: czy inwestycja ma właściwą podstawę prawną, czy można odtworzyć chronologię robót i czy dowody zastępcze są spójne. Jeśli dokumentacja została utracona, pomocne bywa oświadczenie kierownika budowy, ekspertyza techniczna oraz inwentaryzacja. Właśnie dlatego przy większych robotach nie warto zostawiać wszystkiego w jednym segregatorze bez kopii.
Warto też pamiętać, że dokumenty składane przy zakończeniu budowy mogą być dołączane w kopiach, jeśli przepisy na to pozwalają. To dobra wiadomość, ale nie rozwiązuje problemu samego dziennika. Jeżeli jego brak wyszedł na jaw dopiero przy odbiorze, urząd może zażądać dodatkowych wyjaśnień, a czasem po prostu dłużej analizować, czy obiekt nadaje się do użytkowania bez ryzyka dla bezpieczeństwa.
Według Gov.pl samo wydanie dziennika budowy przez organ jest bezpłatne, a opłata 17 zł dotyczy pełnomocnictwa, jeśli ktoś występuje w Twoim imieniu. To drobny koszt, ale w praktyce dobrze przypomina, że najdroższa w tej historii bywa nie opłata urzędowa, tylko czas stracony na odtwarzanie dokumentów.
Na tym tle dobrze widać, dlaczego elektroniczna forma ogranicza ryzyko od początku, choć nie zwalnia z rzetelnego prowadzenia wpisów.
Papierowy i elektroniczny dziennik budowy w praktyce
W 2026 roku papierowy dziennik nadal funkcjonuje, ale ustawowy termin jego wydawania biegnie do 31 grudnia 2031 r. To ważne, bo pokazuje kierunek zmian: papier nie zniknął z dnia na dzień, lecz coraz wyraźniej przegrywa z systemem elektronicznym. W przypadku EDB problem fizycznego zagubienia praktycznie odpada, bo nie ma jednego egzemplarza, który można gdzieś odłożyć i stracić z oczu.
| Cecha | Wersja papierowa | Wersja elektroniczna | Znaczenie przy utracie |
|---|---|---|---|
| Ryzyko fizycznego zgubienia | Wysokie | Minimalne | Elektronika chroni przed klasycznym „zniknęło z biura”. |
| Kontynuacja wpisów | Możliwa w kolejnych tomach | Możliwa wyłącznie w EDB | Po przejściu na elektroniczny tryb nie wraca się do papieru. |
| Reakcja na zagubienie | Organ nie wydaje nowego drugiego tomu | Problem zgubienia nie występuje w tej formie | W papierze trzeba oprzeć się na innych dowodach. |
| Potrzebne dane przy wydaniu | Dane inwestora, decyzji lub zgłoszenia | Wniosek w systemie EDB | W obu przypadkach ważna jest poprawna podstawa formalna robót. |
| Odporność na chaos organizacyjny | Średnia | Wyższa | EDB lepiej znosi zmiany osób i długie inwestycje. |
Jest jeszcze jedna praktyczna rzecz: papierowy dziennik można kontynuować w formie elektronicznej, ale tylko wtedy, gdy dokument nadal istnieje i można go zamknąć odpowiednim wpisem. Jeżeli go już nie ma, nie ma prostego „przepisania” problemu do EDB. To właśnie ten moment bywa źródłem złudzeń - wielu inwestorów zakłada, że nowy system automatycznie naprawi brak starych dokumentów. Nie naprawi, ale może zapobiec podobnym problemom w przyszłości.
Dlatego w przypadku długich inwestycji, szczególnie liniowych, ja coraz częściej traktuję EDB nie jako nowinkę, tylko jako sposób na ograniczenie ryzyka administracyjnego. Mniej papieru oznacza mniej okazji do zagubienia, zalania, nieprzekazania po zmianie wykonawcy czy zwykłego bałaganu w trakcie miesięcy robót.
Jak domknąć sprawę bez kolejnych opóźnień
Jeśli dokument zniknął w trakcie budowy, nie próbuj robić z tego sprawy „do wyjaśnienia kiedyś później”. Im dłużej czekasz, tym trudniej zrekonstruować chronologię i tym więcej osób zaczyna pamiętać roboty inaczej. W praktyce najlepiej działa szybkie zebranie kopii, krótkie oświadczenie kierownika budowy, uporządkowanie protokołów i przygotowanie jednego spójnego pakietu dla urzędu.
- Nie rozdzielaj dokumentów między kilka osób bez spisu przekazania.
- Nie opieraj się wyłącznie na zdjęciach z telefonu, jeśli możesz dorzucić protokoły i badania.
- Nie zostawiaj wniosku na ostatni tydzień przed odbiorem.
- Przy większej inwestycji poproś o ekspertyzę z inwentaryzacją, jeśli urząd nie ma pełnego obrazu robót.
- Jeśli papierowy dziennik jest jeszcze cały, rozważ przejście na EDB zanim pojawi się kolejny problem.
W praktyce najskuteczniej działa prosta zasada: im mniej luk w chronologii, tym mniejsze ryzyko, że utrata jednego dokumentu zablokuje całą inwestycję. Jeśli chcesz przejść przez ten etap bez nerwowego gaszenia pożarów, zbierz ślady robót, uporządkuj odpowiedzialność i zamknij temat formalnie, zanim zamieni się w spór o każdy podpis i każdą datę. W przypadku utraty dokumentów budowlanych to właśnie porządek dowodowy, a nie improwizacja, decyduje o tempie dalszych działań.
