Połączenie Krakowa z Myślenicami to jeden z najważniejszych i najbardziej obciążonych korytarzy drogowych w południowej Małopolsce. Poniżej wyjaśniam, co dziś wiadomo o planowanej trasie ekspresowej, jak wygląda obecny przejazd zakopianką, na jakim etapie jest inwestycja i co realnie może zmienić dla kierowców oraz mieszkańców regionu. Z mojego punktu widzenia to temat nie tylko drogowy, ale też organizacyjny: chodzi o ruch lokalny, tranzytowy, turystyczny i o to, jak pogodzić te interesy w jednym, trudnym korytarzu.
Najważniejsze informacje o połączeniu Krakowa z Myślenicami
- Planowana trasa ma odciążyć obecny ciąg DK7, czyli popularną zakopiankę, która łączy Kraków z Myślenicami i dalej z południem regionu.
- W 2026 roku projekt jest nadal na etapie przygotowawczym, a nie na etapie budowy.
- Docelowo droga ma mieć przekrój 2x2 pasy ruchu z rezerwą pod trzeci pas.
- Analizowany odcinek ma długość około 30-35 km.
- Największym problemem są dziś korki, węzły o dużym obciążeniu i trudne warunki terenowe oraz społeczne.

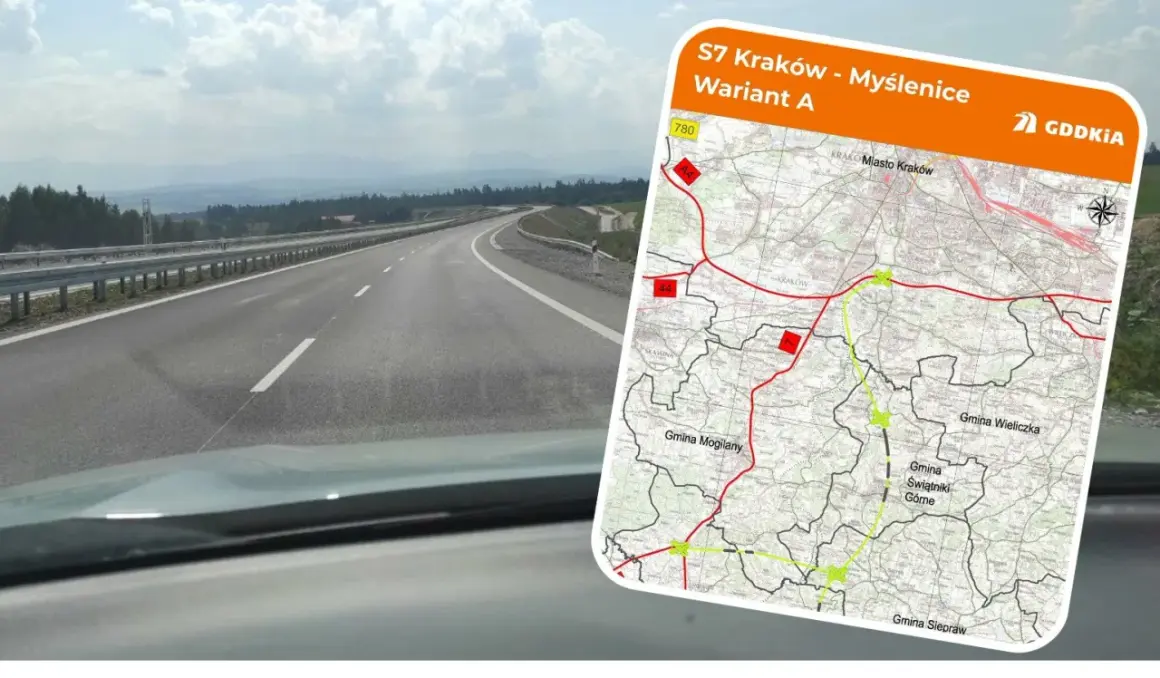

- Przebieg trasy nie jest jeszcze przesądzony, bo wcześniejsze warianty straciły rekomendację i wrócono do szerszej analizy korytarza.
Dlaczego ten odcinek jest tak ważny dla południa Małopolski
Gdy patrzę na ten fragment sieci, widzę nie tylko lokalną drogę między dwoma miastami, ale kręgosłup komunikacyjny dla całego pasa osadniczego na południe od Krakowa. Tędy jadą mieszkańcy do pracy, ruch turystyczny w stronę Podhala, transport regionalny i cięższy ruch, który nie powinien mieszać się z codziennymi dojazdami lokalnymi. To właśnie dlatego każdy pomysł na nową ekspresówkę wywołuje tak dużą reakcję.
Obecny układ nie jest zły dlatego, że brakuje jednego odcinka asfaltu. Problem polega na tym, że kilka różnych funkcji naraz skupia się w jednym miejscu: dojazd do Krakowa, obsługa gmin podmiejskich, ruch turystyczny oraz tranzyt w kierunku Myślenic, Rabki i dalej na południe. W praktyce to oznacza częste spowolnienia, większą podatność na zdarzenia drogowe i małą odporność na zwiększony ruch w sezonie, w weekendy albo przy pracach remontowych.
Ja w takich inwestycjach zawsze zwracam uwagę na jedno: jeśli droga ma być rozwiązaniem systemowym, musi przejąć część ruchu z istniejącej trasy, a nie tylko go „przesunąć” o kilka kilometrów. Właśnie dlatego połączenie Kraków–Myślenice ma znaczenie szersze niż zwykła obwodnica jednego miasta. Następny krok to sprawdzenie, jak ten korytarz wygląda dziś i gdzie dokładnie powstają największe napięcia.

Jak dziś wygląda przejazd zakopianką i gdzie tworzą się wąskie gardła
Obecnie główną osią ruchu jest DK7, czyli zakopianka. To rozwiązanie funkcjonuje od lat, ale przy dzisiejszym natężeniu ruchu ma coraz wyraźniejsze ograniczenia. Nie chodzi wyłącznie o samą przepustowość jezdni, lecz także o liczbę zjazdów, skrzyżowań, lokalnych włączeń i o to, że ruch dalekobieżny miesza się z ruchem „codziennym”.
| Cecha | Obecny układ DK7 | Planowana S7 |
|---|---|---|
| Funkcja | Droga krajowa obsługująca ruch lokalny, regionalny i turystyczny | Droga ekspresowa przejmująca cięższy ruch i ruch tranzytowy |
| Przekrój | Zróżnicowany, miejscami mocno przeciążony przez natężenie ruchu | Docelowo 2x2 pasy z rezerwą pod trzeci pas |
| Odporność na korki | Ograniczona, szczególnie w godzinach szczytu i w sezonie | Znacznie wyższa, jeśli przebieg zostanie dobrze wpięty w A4 i układ lokalny |
| Największy problem | Mieszanie się ruchu lokalnego z dalekobieżnym | Ryzyko konfliktów przestrzennych i konieczność wyboru najlepszego korytarza |
W praktyce wąskie gardła pojawiają się zwykle tam, gdzie droga „zbiera” zbyt wiele funkcji naraz. Dla kierowcy oznacza to nieregularne czasy przejazdu, a dla mieszkańców większy hałas, większą presję na skrzyżowania i trudniejszy wjazd do głównego ciągu komunikacyjnego. Z punktu widzenia planisty to właśnie taki odcinek najlepiej nadaje się do analizy w formule nowej drogi ekspresowej, ale nie ma tu prostych odpowiedzi. I to prowadzi nas do najważniejszej sprawy: na jakim etapie jest sama inwestycja.
Na jakim etapie jest planowana S7 między Krakowem a Myślenicami
W 2026 roku inwestycja jest nadal w fazie przygotowawczej. GDDKiA zakłada odcinek długości około 30-35 km, a umowa na opracowanie dokumentacji została podpisana 14 marca 2024 r. z wykonawcą IVIA Sp. z o.o. Wartość kontraktu to 23 308 500 zł, a planowany termin przygotowania dokumentacji wskazano na 14 lipca 2030 r. To mówi wprost, że mówimy o projekcie długim i złożonym, a nie o inwestycji, która zaraz wejdzie na plac budowy.
Parametry techniczne są typowe dla nowoczesnej drogi ekspresowej: klasa S, prędkość projektowa 130 km/h, dwie jezdnie po dwa pasy ruchu i rezerwa pod trzeci pas. Z punktu widzenia kierowcy to ważne, bo taki przekrój daje nie tylko większą przepustowość, ale też lepszą czytelność ruchu i mniejszą liczbę konfliktów niż na drodze krajowej o mieszanym charakterze.

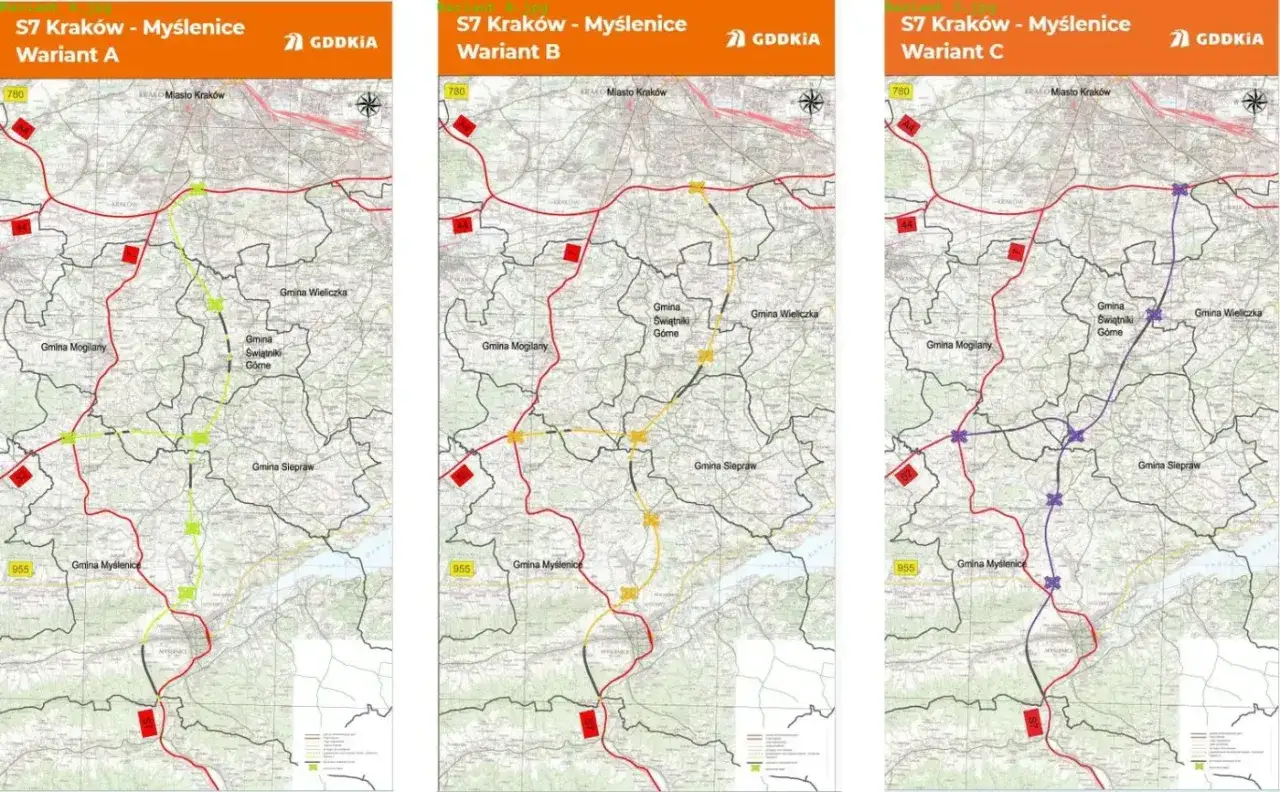

Jak podaje GDDKiA, wcześniejsze warianty oznaczone jako A-F utraciły rekomendację, a analiza została rozszerzona na większy obszar ponad 500 km². Oznacza to, że nie chodzi już o kosmetyczny wybór jednego śladu, lecz o ponowne ważenie całego korytarza i jego wpływu na otoczenie. W takim układzie etap „projektu” ma równie duże znaczenie jak sam przyszły asfalt, bo właśnie teraz rozstrzygają się kwestie środowiskowe, społeczne i funkcjonalne.
Ważne jest też powiązanie z innymi trasami. W dokumentacji przewidziano połączenie z planowaną S52, czyli Beskidzką Drogą Integracyjną. Dla układu drogowego regionu to nie detal, tylko sygnał, że nowa ekspresówka ma pracować jako element większej sieci, a nie jako izolowany odcinek. To prowadzi do pytania, co taka zmiana oznacza w praktyce dla użytkowników drogi.
Co ta trasa zmieni dla kierowców i mieszkańców regionu
Najprostsza odpowiedź brzmi: jeśli projekt zostanie dobrze poprowadzony, odciąży obecny ciąg i poprawi przewidywalność przejazdu. W praktyce największa różnica pojawi się w trzech miejscach. Po pierwsze, kierowcy zyskają bardziej stabilny czas przejazdu między Krakowem a Myślenicami. Po drugie, ruch tranzytowy powinien mniej wchodzić w przestrzeń lokalnych miejscowości. Po trzecie, obecna DK7 może zostać lepiej wykorzystana do obsługi krótszych relacji i dojazdów lokalnych.
To nie jest jednak automatyczne. Nowa ekspresówka nie rozwiąże wszystkiego, jeśli jej węzły zostaną źle wpięte w sieć lokalną albo jeśli cały ruch i tak wróci w okolice jednego przeciążonego punktu, na przykład przy dużym węźle aglomeracyjnym. Dlatego w takich projektach równie ważna jak sama trasa jest organizacja węzłów drogowych, czyli miejsc, w których ruch wchodzi na ekspresówkę i z niej zjeżdża.
Warto też pamiętać o efekcie ubocznym: lepsza trasa często zmienia zachowania transportowe w całym regionie. Dla części kierowców oznacza to większą skłonność do wyboru samochodu zamiast alternatyw, a dla samorządów większą presję inwestycyjną w rejonie nowych węzłów. To z kolei wymaga dobrego planowania przestrzennego, bo bez niego nawet najlepsza droga szybko traci część przewagi. I właśnie dlatego przebieg korytarza budzi tyle emocji.
Dlaczego wybór korytarza jest tak trudny
Tu nie chodzi o brak technicznych pomysłów, tylko o konflikt między kilkoma równorzędnymi interesami. Z jednej strony trzeba poprawić przepustowość i bezpieczeństwo. Z drugiej nie można ignorować zabudowy mieszkaniowej, terenów przyrodniczo wrażliwych, kosztów wykupu gruntów i skali wyburzeń. W materiałach informacyjnych pojawia się na przykład problem węzła Kraków Południe, gdzie kumulacja ruchu mogłaby wymagać bardzo dużej rozbudowy układu, nawet do poziomu wielu pasów w każdą stronę. To pokazuje skalę wyzwania.
Najważniejsze ograniczenia są dziś trzy:
- Środowisko - każda nowa trasa musi przejść przez analizę oddziaływania na otoczenie, a teren pod Krakowem jest pod tym względem wymagający.
- Skala wyburzeń - im bliżej gęstej zabudowy, tym większy koszt społeczny i finansowy inwestycji.
- Wpięcie w istniejącą sieć - nawet dobry przebieg nie zadziała, jeśli nie będzie dobrze połączony z A4, drogami lokalnymi i planowaną S52.
Ja w takich sytuacjach unikam prostych ocen typu „wariant dobry” albo „wariant zły”. Częściej mamy do czynienia z kompromisem: jeden przebieg jest tańszy, ale mniej akceptowalny społecznie; inny mniej kolizyjny, ale droższy i bardziej złożony inżynieryjnie. Dlatego właśnie w 2026 roku tak dużą rolę odgrywa ponowna analiza całego obszaru, a nie tylko wybór jednego najbardziej oczywistego śladu. Po takim przeglądzie łatwiej zrozumieć, co obserwować dalej i kiedy naprawdę można mówić o przejściu do kolejnego etapu.
Co warto śledzić, zanim ruszy kolejny etap prac
Jeżeli patrzysz na ten projekt z perspektywy kierowcy, mieszkańca albo inwestora lokalnego, najważniejsze są teraz trzy sygnały: wybór korytarza, decyzja środowiskowa i sposób połączenia z A4 oraz S52. To właśnie te elementy zdecydują, czy nowa droga rzeczywiście zdejmie część ruchu z obecnej zakopianki, czy tylko przeniesie korek w inne miejsce.
Ja zwracałbym uwagę także na komunikaty o nowych analizach społecznych i technicznych. Skoro wcześniejsze warianty straciły rekomendację, to każdy kolejny etap będzie mniej o „czy budować”, a bardziej o „jak zbudować, żeby miało to sens transportowy i przestrzenny”. To uczciwsze podejście, ale też wolniejsze, bo wymaga większej liczby uzgodnień i dokładniejszych danych.
Na dziś najrozsądniej jest więc traktować ten projekt jako długofalową przebudowę układu komunikacyjnego południowej Małopolski, a nie jako szybkie rozwiązanie na najbliższe miesiące. Jeśli chcesz oceniać realny postęp, patrz na konkret: dokumentacja, decyzje środowiskowe, wskazanie preferowanego przebiegu i spójność z resztą sieci. Dopiero wtedy będzie można uczciwie powiedzieć, że droga między Krakowem a Myślenicami zaczyna zmieniać się z planu w budowę.
