Zachodnia obwodnica Szczecina - kiedy tunel pod Odrą?

Ignacy Malinowski

Ignacy Malinowski

|

13 czerwca 2026

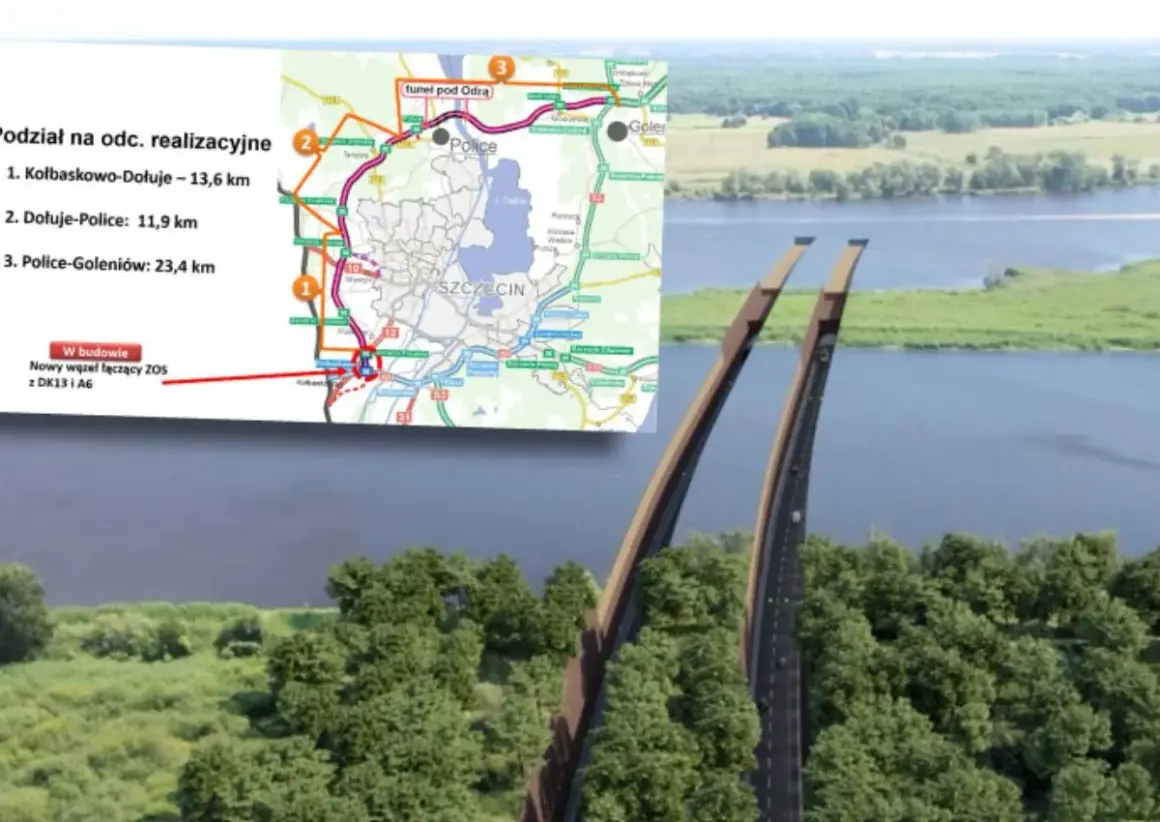

Mapa i wizualizacja pokazują budowę zachodniej obwodnicy Szczecina, w tym tunel pod Odrą i nowy węzeł.

Planowana zachodnia obwodnica Szczecina to jedna z tych inwestycji, które w praktyce zmieniają codzienny ruch w całej aglomeracji: ma domknąć zachodni ring miasta, odciążyć A6 i S6 oraz skrócić dojazd między Policami a węzłem Goleniów Północ z 58 do 23 km. Poniżej wyjaśniam, na jakim etapie jest projekt, którędy pobiegnie trasa, dlaczego tunel pod Odrą jest tu kluczowy i kiedy kierowcy mogą realnie odczuć pierwsze efekty. Patrzę na ten temat praktycznie, bo w drogach liczy się nie sam plan, ale to, co faktycznie dzieje się na budowie i na mapie ruchu.

Najważniejsze fakty, które warto znać od razu

  • Inwestycja obejmuje trzy odcinki S6 i łącznie daje blisko 49 km nowej trasy.
  • Pierwsze dwa fragmenty mają być gotowe w 2029 roku, a odcinek tunelowy w 2033 roku.
  • Najtrudniejszy element to 5-kilometrowy tunel pod Odrą, który ma być najdłuższym tunelem drogowym w Polsce.
  • Projekt ma domknąć ring wokół Szczecina i wyraźnie odciążyć ruch między A6, S3 i istniejącą S6.
  • Największą różnicę odczują kierowcy jadący z Polic, północnych dzielnic Szczecina i w stronę Goleniowa oraz portu.

Na jakim etapie jest ta inwestycja w 2026 roku

W 2026 roku projekt przestał być tylko koncepcją na mapie, a zaczął być realną budową w systemie „projektuj i buduj”. To ważne, bo w takim modelu wykonawca najpierw dopracowuje dokumentację wykonawczą, a dopiero potem wchodzi na plac budowy z ciężkim sprzętem i pełnym zakresem robót.

GDDKiA podaje, że całość podzielono na trzy odcinki realizacyjne: Kołbaskowo–Dołuje, Dołuje–Police i Police–Goleniów. Daje to blisko 49 km nowej drogi ekspresowej, ale harmonogram nie jest równy dla wszystkich fragmentów, bo najtrudniejszy odcinek technicznie i formalnie kończy się dopiero w 2033 roku.

Odcinek Długość Status Planowany termin
Kołbaskowo–Dołuje 13,6 km Umowa podpisana, projektowanie i przygotowanie robót 2029
Dołuje–Police 11,9 km Umowa podpisana, przygotowanie wykonawcze 2029
Police–Goleniów 23,4 km Umowa podpisana, najtrudniejszy odcinek z tunelem 2033

W praktyce oznacza to jedno: pierwsze efekty kierowcy zobaczą wcześniej niż pełny ring. To właśnie rozdzielenie terminów jest kluczowe, bo pozwala zrozumieć, dlaczego o tej inwestycji mówi się dziś jako o procesie rozpisanym na kilka lat, a nie jednym wielkim otwarciu. Za chwilę warto spojrzeć na sam przebieg trasy, bo to on tłumaczy sens całego przedsięwzięcia.

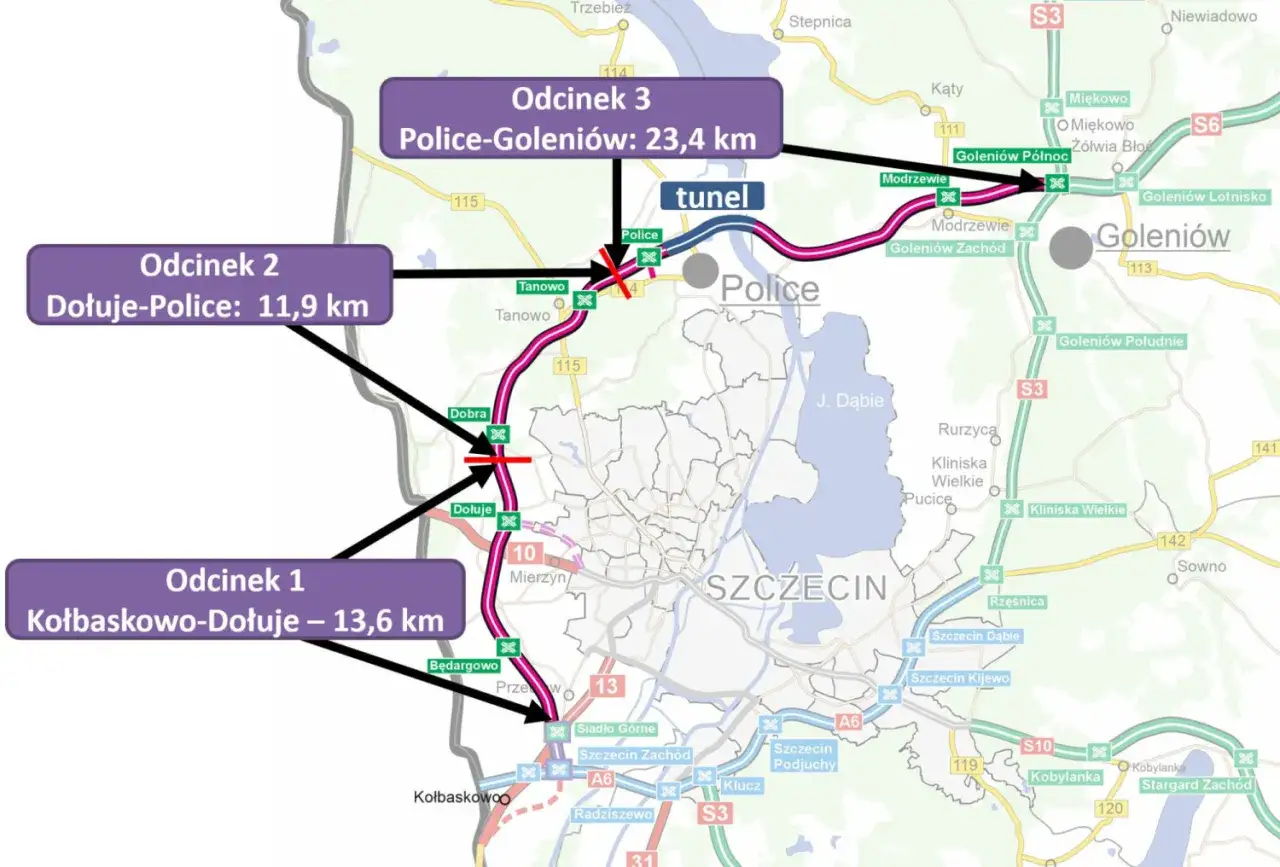

Mapa przedstawia planowaną zachodnią obwodnicę Szczecina z podziałem na trzy odcinki: Kołbaskowo-Dołuje, Dołuje-Police i Police-Goleniów, uwzględniając tunel.

Jak poprowadzi nowa trasa i z czym się połączy

Najprościej rzecz ujmując, nowy układ ma zamknąć zachodnią stronę miejskiego ringu i wpiąć się w najważniejsze korytarze transportowe regionu. Trasa zacznie się przy połączeniu z obwodnicą Przecławia i Warzymic oraz z DK13, a dalej wejdzie w układ prowadzący do A6. To właśnie dlatego projekt jest tak ważny nie tylko dla samego Szczecina, ale też dla ruchu z południa województwa, z Polic i z kierunku Goleniowa.

W terenie pojawią się nowe węzły drogowe, obiekty mostowe, przejścia dla zwierząt i miejsca obsługi podróżnych. Dla kierowcy najważniejsze są jednak konkretne punkty na mapie:

  • Kołbaskowo, gdzie nowy układ połączy się z A6 i DK13.
  • Dołuje, gdzie trasa skomunikuje się z obwodnicą Mierzyna i lokalnymi dojazdami.
  • Wołczkowo, Dobra, Tanowo i Głębokie, czyli odcinek prowadzący przez gęściej użytkowaną strefę podmiejską.
  • Police, gdzie nowy węzeł ma odciążyć dojazd do zakładów chemicznych i układu lokalnego.
  • Goleniów Północ, czyli punkt, w którym obwodnica połączy się z istniejącą S3 i S6.

Ja patrzę na ten przebieg przede wszystkim przez pryzmat spójności układu. Sama nowa jezdnia niewiele da, jeśli nie będzie sensownie spięta z lokalnymi drogami, dlatego właśnie w tym projekcie tak dużo uwagi poświęca się węzłom, łącznikom i dojazdom. Najbardziej wymagający element i tak pozostaje jednak jeden: przejście pod Odrą.

Dlaczego tunel pod Odrą jest najważniejszym elementem

Tunel pod Odrą nie jest tu dodatkiem ani efektownym „gadżetem” inżynieryjnym. To warunek, bez którego cała trasa nie mogłaby domknąć układu w sposób bezpieczny i akceptowalny środowiskowo. Odrę trzeba tu przekroczyć pod dnem rzeki, bo nadziemne rozwiązanie byłoby zbyt trudne dla toru wodnego, otoczenia przemysłowego i uwarunkowań terenowych.

Według GDDKiA tunel ma mieć 5 km długości, być dwunawowy i drążony maszyną TBM, czyli ogromną tarczą tunelową, która jednocześnie wydrąża i zabezpiecza przekrój. W praktyce oznacza to obiekt o średnicy zewnętrznej niemal 15 m, z obudową grubą na 60 cm, 19 przejściami poprzecznymi dla ewakuacji oraz jezdnią sięgającą na głębokość do 45 m. Najniższy punkt konstrukcji ma schodzić około 51 m pod poziom terenu.

To właśnie ten fragment przesuwa końcowy termin na 2033 rok. Dwa pierwsze odcinki mają pojawić się szybciej, ale bez tunelu ring nadal będzie niepełny, a największa korzyść dla całego układu ruchu pozostanie odłożona w czasie. Innymi słowy: odcinki naziemne poprawią sytuację lokalnie, lecz dopiero tunel naprawdę zmieni mapę przejazdów w północno-zachodniej części miasta.

Co ta droga zmieni dla kierowców i dla regionu

Najbardziej namacalna zmiana to skrócenie przejazdu. Dziś dojazd z Polic do węzła Goleniów Północ po drugiej stronie Odry liczy około 58 km, a po ukończeniu obwodnicy ma spaść do 23 km. To nie jest kosmetyka, tylko różnica, która zmienia codzienną logistykę dojazdów do pracy, transportu towarów i ruchu ciężkiego obsługującego port oraz zakłady przemysłowe.

Druga korzyść to odciążenie istniejących tras, zwłaszcza A6, S3 i obecnego przebiegu S6 omijającego Szczecin od południa i wschodu. W sezonie wakacyjnym i w godzinach szczytu te ciągi łapią spowolnienia, a nowa obwodnica ma przejąć część ruchu tranzytowego oraz ruchu wewnątrzaglomeracyjnego. Z perspektywy miasta oznacza to mniej ciężkiego transportu w miejscach, gdzie dziś miesza się on z ruchem lokalnym.

Trzecia sprawa jest mniej widoczna, ale dla mnie równie ważna: lepsze spięcie Polic, portu i północnych dzielnic Szczecina z siecią dróg szybkiego ruchu. Inwestycja będzie działała dobrze tylko wtedy, gdy kierowcy rzeczywiście dostaną logiczne węzły, a nie tylko nowy fragment asfaltu. Dlatego tak istotne są także MOP-y, obiekty mostowe i przejścia dla zwierząt, które porządkują ruch, bezpieczeństwo i środowisko w jednym projekcie.

W skrócie: ta obwodnica nie ma po prostu „przyspieszyć jazdy”. Ona ma zmienić układ sił między ruchem lokalnym, tranzytem i transportem gospodarczym, a to zawsze robi największą różnicę na lata. Z tego powodu warto teraz trzymać rękę na pulsie harmonogramu, bo właśnie tam kryją się najważniejsze sygnały dla kierowców.

Jak czytać harmonogram, żeby nie pomylić zapowiedzi z realnym ruchem

W drogowych inwestycjach podpisanie umowy to dopiero początek, a nie moment, w którym od razu wszystko zaczyna się dziać na budowie. Najpierw pojawiają się projekty wykonawcze, uzgodnienia, przygotowanie terenu, wycinki, badania saperskie i dopiero później roboty ziemne oraz konstrukcyjne. To brzmi mało efektownie, ale właśnie ten etap decyduje o tym, czy później budowa nie ugrzęźnie w formalnościach.

W przypadku tego projektu najbezpieczniej patrzeć na trzy kamienie milowe:

  • 2026-2029 dla odcinków Kołbaskowo–Dołuje i Dołuje–Police.
  • 2029 jako moment uruchomienia pierwszych fragmentów, które faktycznie zaczną rozładowywać ruch.
  • 2033 jako termin oddania pełnego połączenia z tunelem pod Odrą.

Warto też pamiętać o ograniczeniach. Tak duża inwestycja zawsze niesie ryzyko przesunięć związanych z geologią, pogodą, pracami podziemnymi i koordynacją z innymi inwestycjami, na przykład z obwodnicą Przecławia, Warzymic czy układem dojazdowym do Polic. Dlatego ja nie traktuję dat jako obietnicy absolutnej, tylko jako najbardziej wiarygodny dziś scenariusz. To uczciwsze i po prostu bliższe realiom budowy dużej ekspresówki.

Co zostaje najważniejsze dla mieszkańców i kierowców po 2033 roku

Jeśli miałbym wskazać jedną rzecz, która zostanie z tej inwestycji na lata, to nie byłby nią sam rekordowy tunel, ale uporządkowany układ ruchu wokół całego miasta. Po domknięciu ringu Szczecin zyska zachodnią brakującą część połączenia, a Policom i północnym dzielnicom łatwiej będzie włączyć się w sieć ekspresową bez kluczenia przez przeciążone fragmenty układu miejskiego.

Najbardziej praktyczne jest jednak to, że pierwsze realne korzyści pojawią się wcześniej niż pełne zakończenie budowy. Dlatego warto śledzić nie tylko wielkie komunikaty o tunelu, ale też postęp dwóch wcześniejszych odcinków, bo to one rozpoczną zmianę w codziennym ruchu. Jeśli patrzeć na ten projekt chłodno i bez marketingowych skrótów, właśnie tak wygląda dobra inwestycja drogowa: najpierw porządkuje najtrudniejsze połączenia, a potem dopiero domyka całość.

W przypadku tej trasy najważniejsze będą więc trzy rzeczy: termin uruchomienia odcinków naziemnych w 2029 roku, start drążenia tunelu i finalne oddanie całego ringu w 2033 roku. To właśnie od tych etapów zależy, kiedy zachodni układ Szczecina zacznie działać tak, jak zaplanowano go na mapie.

FAQ - Najczęstsze pytania

Pierwsze dwa odcinki (Kołbaskowo–Dołuje i Dołuje–Police) mają być gotowe w 2029 roku. Pełne domknięcie ringu z tunelem pod Odrą planowane jest na 2033 rok.
Cała inwestycja obejmuje blisko 49 km nowej drogi ekspresowej S6, podzielonej na trzy odcinki realizacyjne.
Tunel o długości 5 km to kluczowy element, który pozwoli domknąć zachodni ring Szczecina. Bez niego trasa nie mogłaby przekroczyć Odry w sposób bezpieczny i środowiskowo akceptowalny, a największe korzyści dla ruchu byłyby opóźnione.
Skróci czas przejazdu (np. z Polic do Goleniowa z 58 do 23 km), odciąży istniejące trasy (A6, S3), poprawi połączenie Polic i portu z siecią dróg szybkiego ruchu oraz zmniejszy ruch ciężki w mieście.
W 2026 roku projekt jest w fazie „projektuj i buduj”. Podpisano umowy na wszystkie trzy odcinki, trwają prace projektowe i przygotowawcze przed rozpoczęciem robót budowlanych.
