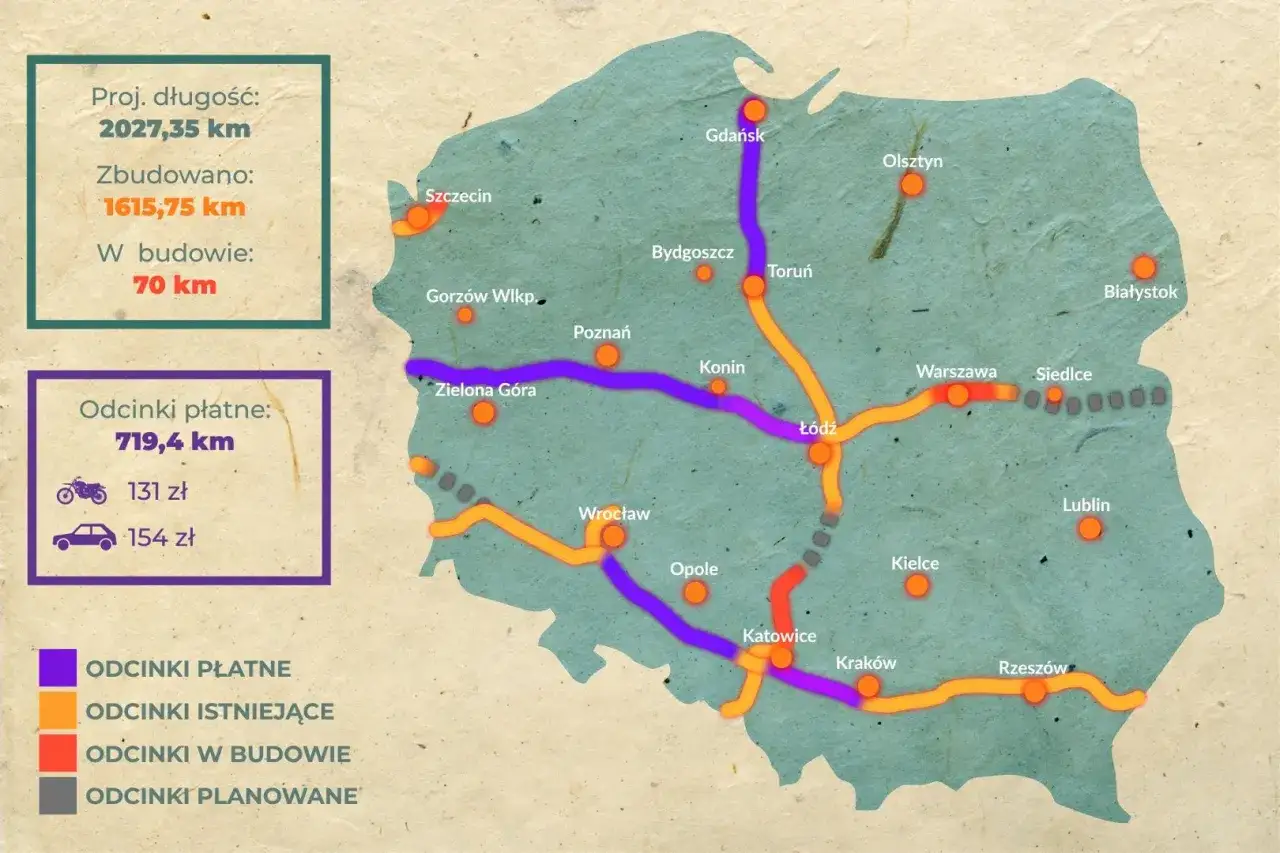

Rozbudowa polskiej sieci autostrad to dziś bardziej układ brakujących odcinków, dojazdów do granic i modernizacji węzłów niż wielka, jednorazowa budowa od zera. Plan budowy autostrad w Polsce do 2041 roku warto czytać razem z dokumentami do 2030 i z unijną perspektywą TEN-T do 2040, bo to one wyznaczają tempo i kolejność prac. Poniżej pokazuję, co jest już przesądzone, które korytarze mają priorytet i dlaczego część inwestycji przesuwa się dalej, niż życzyliby sobie kierowcy.
Najważniejsze liczby pokazują, że sieć jest już w połowie domknięta
- Cel systemowy to ok. 7980 km dróg szybkiego ruchu, w tym ok. 2100 km autostrad.
- Stan na 2026 r. to 5516,4 km sieci szybkiego ruchu, z czego 1923,1 km stanowią autostrady.
- Najbliższy przyrost dotyczy przede wszystkim A2 na wschód od Warszawy i projektów w ciągu korytarzy TEN-T.
- Największe hamulce to decyzje środowiskowe, wykupy gruntów i kompletowanie dokumentacji.
- 2041 warto traktować jako perspektywę domykania ostatnich braków, a nie start od zera.
Dlaczego perspektywa 2041 nie oznacza jednego nowego programu
Ja czytam tę datę jako skrót myślowy, a nie nazwę jednego, formalnego dokumentu. W praktyce rozwój sieci opiera się na kilku warstwach: średniookresowym programie do 2033 roku, unijnej osi TEN-T z kamieniem milowym 2040 oraz kolejnych decyzjach dla konkretnych odcinków. To ważne rozróżnienie, bo autostrada nie powstaje dlatego, że ktoś wpisze rok w strategii, tylko dlatego, że uda się zamknąć cały łańcuch formalny i finansowy.
Warto też pamiętać, że autostrady i drogi ekspresowe pełnią trochę inne role. Autostrada ma ostrzejsze parametry techniczne i wyższy standard obsługi ruchu, ale w polskich realiach nie każdą lukę w sieci trzeba domykać klasą A. Często równie dużo robi bezkolizyjna ekspresówka albo dobrze zaprojektowana obwodnica, bo to one spinają ruch tranzytowy z lokalnym układem dróg. Z mojego punktu widzenia to właśnie dlatego sama liczba kilometrów nie wystarcza do oceny programu.
Jeśli więc ktoś pyta o horyzont 2041, zwykle chce wiedzieć, czy krajowa sieć będzie już wtedy spójna, czy nadal będą w niej „dziury”. Odpowiedź brzmi: główne korytarze mają być gotowe wcześniej, a do 2041 roku chodzi raczej o domknięcie ostatnich fragmentów i dopracowanie połączeń. Żeby zobaczyć, ile naprawdę zostało do zrobienia, trzeba spojrzeć na stan sieci w 2026 roku.
Jak wygląda sieć autostrad i dróg szybkiego ruchu w 2026 roku
Na poziomie liczb obraz jest już całkiem konkretny. GDDKiA pokazuje w 2026 roku 5516,4 km dróg szybkiego ruchu, w tym 1923,1 km autostrad i 3593,3 km dróg ekspresowych. To oznacza, że ciężar prac przesunął się z samej długości sieci na dokańczanie braków, wzmacnianie ciągłości i poprawę dojazdów do ważnych węzłów.
| Stan inwestycji | Skala w 2026 roku | Co to znaczy w praktyce |
|---|---|---|
| Realizacja | 1267,3 km | Roboty już trwają, więc efekt jest najbliżej kierowcy. |
| Przetarg | 306,7 km | Odcinek ma finansowanie i dokumentację na tyle zaawansowaną, by wybierać wykonawcę. |
| Przygotowanie | 2067,6 km | Tu rozstrzyga się przebieg, środowisko, geologia i wykonalność. |
W praktyce to właśnie ta ciągłość decyduje o jakości całego programu. Same kilometry brzmią dobrze w komunikacie, ale dopiero połączenie z istniejącą siecią, zjazdami i węzłami pokazuje, czy inwestycja rzeczywiście skraca czas przejazdu. Właśnie dlatego warto teraz przejść do korytarzy, które mają największe znaczenie.

Które korytarze mają dziś największy priorytet
| Korytarz | Dlaczego jest ważny | Co zmienia dla kierowców i transportu |
|---|---|---|
| A2 na wschód od Warszawy | Domyka główny autostradowy kierunek do wschodniej Polski i wzmacnia połączenie z korytarzem wschód-zachód. | Skraca czas przejazdu, zmniejsza nacisk na drogi krajowe i poprawia obsługę ruchu towarowego. |
| A50 i S50 wokół Warszawy | To nie jest zwykła „nowa trasa”, tylko duża obwodnica aglomeracyjna, która ma zdjąć tranzyt z przeciążonych osi wokół stolicy. | Odciąża A2, S8 i S7, a przy okazji porządkuje ruch ciężki w skali całego kraju. |
| A1, A4, A6 i A8 | Tworzą już kompletne lub prawie kompletne ciągi bazowe, więc priorytet przesuwa się z budowy na utrzymanie i eliminację wąskich gardeł. | Największą różnicę robi tu niezawodność przejazdu, a nie sam przyrost długości. |
| Połączenia do granic i terminali | To odcinki, które spinają sieć krajową z ruchem międzynarodowym i logistyką. | Poprawiają płynność przewozów i zmniejszają ryzyko korków na styku z drogami lokalnymi. |
Zwracam uwagę na jedną rzecz, bo często umyka ona w dyskusjach: w Polsce domykanie systemu odbywa się nie tylko przez nowe autostrady, ale też przez ekspresówki i drogi dwujezdniowe. To nie jest słabość planu, tylko realna odpowiedź na koszty, natężenie ruchu i warunki terenowe. Na północy kraju, w tym na trasach ważnych dla Pomorza, większy efekt daje czasem dobre połączenie do A1, S6 lub S7 niż sama budowa nowej autostrady obok już istniejącej sieci.
Właśnie te projekty pokazują, że główną stawką nie jest dziś liczba nowych nazw na mapie, tylko spójność całego układu. A skoro priorytety są już widoczne, trzeba jeszcze uczciwie powiedzieć, co ten proces spowalnia.
Co najczęściej spowalnia budowę i dlaczego 2041 jest realnym horyzontem
Największe opóźnienia zwykle nie wynikają z samego asfaltu, tylko z przygotowania. Jak podaje GDDKiA, decyzje środowiskowe, odwołania i późniejsze skargi potrafią wydłużać przygotowanie inwestycji o lata, a dopiero po ich zamknięciu można przejść do badań geologicznych i kompletowania dokumentacji pod przetarg. To jest nudny fragment całego procesu, ale właśnie on najczęściej decyduje o tym, czy projekt ruszy za rok, czy za trzy.
- Decyzja środowiskowa może być najdłuższym etapem, bo obejmuje uzgodnienia, uwagi mieszkańców i ryzyko odwołań.
- Wykupy gruntów wymuszają korekty przebiegu i czasem zmieniają harmonogram bardziej niż sam projekt techniczny.
- Obiekty inżynierskie takie jak mosty, estakady i tunele znacząco podnoszą koszt i wydłużają budowę.
- Model „projektuj i buduj” przyspiesza realizację, ale tylko wtedy, gdy dokumentacja wejściowa jest naprawdę dojrzała.
- Finansowanie zależy od cykli budżetowych i dostępności środków unijnych, więc nawet dobry projekt może czekać na swój moment.
Ja patrzę na to tak: data 2041 jest rozsądna właśnie dlatego, że uwzględnia pełny cykl inwestycyjny, a nie tylko samą budowę. W polskich warunkach najpierw trzeba przejść przez planowanie, środowisko, geologię i przetarg, a dopiero później wchodzą ciężkie roboty. Z tego powodu 2041 bardziej przypomina termin domknięcia ostatnich braków niż datę wielkiego, jednorazowego otwarcia całej sieci.
To ważne także z punktu widzenia oczekiwań. Jeśli ktoś liczy na to, że do 2041 roku powstaną dziesiątki nowych autostrad w każdym regionie, to stawia zbyt wysokie oczekiwania. Jeśli jednak mówi o stabilnej, spójnej sieci, w której najważniejsze korytarze są już połączone, a reszta jest domykana, ten horyzont jest jak najbardziej logiczny. Gdy uwzględnimy te ograniczenia, łatwiej ocenić, co te inwestycje zmienią w praktyce.
Co to zmieni dla regionów i codziennych tras
Dla kierowcy najważniejsza nie jest sama długość nowej trasy, tylko przewidywalność przejazdu. Gdy autostrada działa jako ciągły korytarz, zyskujesz krótszy czas jazdy, mniej nerwowych zwężeń i mniej sytuacji, w których jeden remont potrafi rozłożyć ruch na pół województwa. Dla przewoźnika to jeszcze ważniejsze, bo stabilność czasu przejazdu bywa cenniejsza niż teoretycznie kilka minut mniej na mapie.
Dla regionów efekt jest dwojaki. Z jednej strony rośnie atrakcyjność inwestycyjna terenów położonych blisko węzłów, z drugiej mieszkańcy zyskują obwodnice i wyprowadzenie ruchu ciężkiego poza centra miejscowości. W praktyce oznacza to mniej tranzytu pod oknami, lepszą obsługę stref przemysłowych i większą odporność układu drogowego na awarie lub wzmożony sezonowy ruch.
Warto jednak zachować zdrowy realizm. W czasie budowy lokalne trasy często cierpią bardziej niż później korzystają z nowej infrastruktury. Objazdy, hałas, czasowe zamknięcia i ruch ciężkich pojazdów to normalna cena inwestycji, której nie da się całkiem uniknąć. Dobrze przygotowany projekt minimalizuje te uciążliwości, ale ich nie usuwa.
Jeżeli ktoś patrzy na drogownictwo z perspektywy regionalnej, powinien śledzić nie tylko same autostrady, lecz także drogi dojazdowe, węzły i obwodnice. To one decydują, czy duża trasa naprawdę odciąży miejscowości takie jak Starogard Gdański, czy tylko przeniesie korki kilka kilometrów dalej. Właśnie dlatego w praktyce najwięcej zyskują te regiony, które myślą o całym układzie, a nie o jednym wycinku mapy.
Skoro wiadomo już, gdzie leżą główne korzyści, zostaje pytanie, jak odróżnić realny postęp od deklaracji, które brzmią dobrze tylko w komunikacie prasowym.
Na co patrzeć, żeby nie pomylić deklaracji z rzeczywistym postępem
- Mapa przygotowania dróg krajowych pokazuje, które odcinki są blisko wejścia w fazę realizacji.
- Lista przetargów mówi więcej niż ogólne zapowiedzi, bo dopiero przetarg oznacza gotowość dokumentacyjną.
- Decyzje środowiskowe są najlepszym sygnałem, że projekt przeszedł najtrudniejszy etap formalny.
- Oddania do ruchu mają największą wartość, bo dopiero wtedy inwestycja faktycznie skraca trasę.
Jeśli mam dać jedną praktyczną radę, to taką: przy ocenie rozwoju sieci nie patrz tylko na mapę docelową, lecz na trzy kolejne kroki projektu. Najpierw przygotowanie, potem przetarg, na końcu oddanie do ruchu. Dopiero te trzy etapy razem pokazują, czy Polska naprawdę idzie w stronę domknięcia układu autostrad i dróg szybkiego ruchu, czy tylko przesuwa odcinki między kolejnymi prezentacjami. W przypadku horyzontu 2041 to właśnie ta sekwencja będzie ważniejsza niż sam rok zapisany w publicznej dyskusji.
