Planowana wschodnia obwodnica Kielc ma odciążyć DK73, wyprowadzić ruch z zatłoczonych ulic i uporządkować układ drogowy po wschodniej stronie miasta. Patrząc na ten projekt, widzę nie tylko nową trasę, ale też klasyczny spór o to, gdzie kończy się korzyść komunikacyjna, a zaczynają koszty społeczne i środowiskowe. W tym tekście porządkuję to, co dziś naprawdę wiadomo, jak mogą wyglądać kolejne kroki i dlaczego ten temat wciąż wraca do debaty publicznej.
Kluczowe informacje o planowanej trasie przez wschodnią część miasta
- W 2026 roku projekt nie jest jeszcze w budowie, tylko wrócił do etapu wariantowania i przygotowań.
- Po wcześniejszych konsultacjach trzeba było szukać przebiegu bardziej odsuniętego od zwartej zabudowy.
- Najważniejszy cel inwestycji to wyprowadzenie tranzytu z DK73 i poprawa połączeń między głównymi wylotami miasta.
- Największe bariery to finansowanie, decyzja środowiskowa i kolizje z zabudową mieszkaniową.
- Wstępne szacunki mówiły o około 14 km długości i około 0,5 mld zł, ale dziś są to już tylko punkty odniesienia.
Na jakim etapie jest projekt w 2026 roku
Najuczciwsza odpowiedź brzmi: to nadal inwestycja przygotowawcza, nie wykonawcza. Po fali protestów i po rozbiciu wcześniejszego procesu na konsultacjach samorząd i administracja wróciły do pracy nad nowymi wariantami, a w Świętokrzyskim Urzędzie Wojewódzkim powołano zespół z udziałem przedstawicieli drogowców, miasta, służb środowiskowych i Politechniki Świętokrzyskiej.
To ważna zmiana, bo oznacza odejście od podejścia „mamy korytarz i go bronimy” na rzecz pytania „który przebieg naprawdę da się obronić technicznie, społecznie i finansowo”. Z mojego punktu widzenia właśnie ten etap decyduje o wszystkim: jeśli nowy korytarz nie będzie rozsądnie odsunięty od zabudowy, projekt znów utknie na tym samym etapie, tylko z nową datą w nagłówku.
Równolegle wraca też temat modelu realizacji. Mówi się o przygotowaniu inwestycji z myślą o finansowaniu centralnym i o większej roli GDDKiA, ale sam fakt zaangażowania państwowej instytucji nie zamyka jeszcze sprawy. Trzeba najpierw ustalić, gdzie dokładnie droga ma iść i jak mocno zmieni lokalny układ komunikacyjny. Dopiero wtedy ma sens rozmowa o harmonogramie i przetargach, a do tego prowadzi analiza przebiegu trasy.

Jak może przebiegać nowa trasa

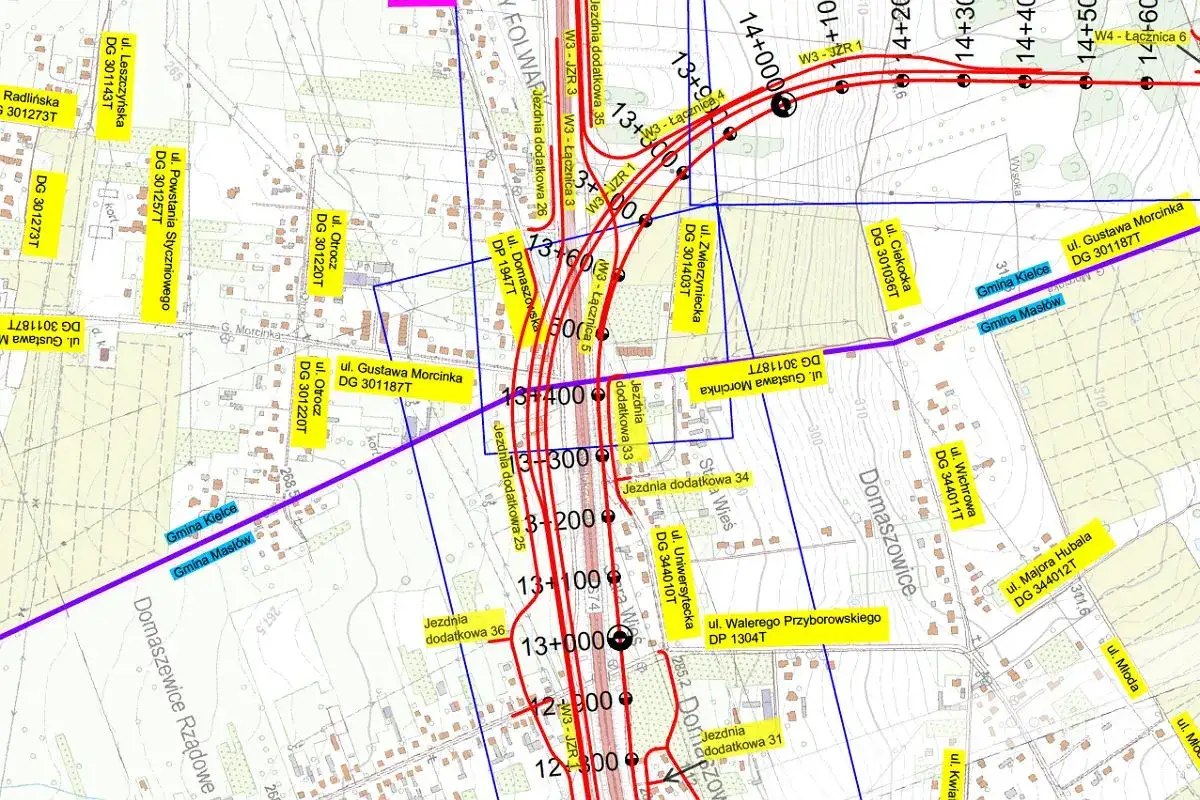

Na dziś nie ma jednego zatwierdzonego przebiegu, ale kierunek prac jest czytelny: nowa wersja ma być odsunięta dalej od Kielc niż wcześniejsze propozycje. W 2023 roku konsultowano trzy warianty, a ich analiza dobrze pokazuje, dlaczego poprzedni korytarz wywołał taki opór.
| Wariant | Co zakładał | Wniosek dla projektu |
|---|---|---|
| Wariant 1 | Najmocniej wchodził w tereny zabudowane w Domaszowicach i wychodził na DK73 w rejonie ul. Radomskiej. | Najprostszy na mapie, ale najbardziej konfliktowy społecznie. |
| Wariant 2 | Był podobny, lecz częściowo wykorzystywał odcinek S74 między Kielcami a Cedzyną. | Nieco lepiej omijał zabudowę, ale nadal budził wątpliwości przez kolizje z istniejącą infrastrukturą. |
| Wariant 3 | Omijał Domaszowice i nie wchodził w S74. | Najmniej ingerował w zabudowania, ale wymagał innego uzasadnienia technicznego i finansowego. |
W praktyce te trzy koncepcje pokazały jedno: problemem nie był sam pomysł obwodnicy, tylko zbyt bliskie podejście do gęsto zabudowanych terenów. Dlatego nowe warianty mają być odsunięte bardziej na zewnątrz, prawdopodobnie w rejonie planowanego węzła Górno. To już nie jest kosmetyczna korekta, tylko próba znalezienia przebiegu, który da się obronić przed mieszkańcami i środowiskiem, a jednocześnie zachowa sens komunikacyjny.
Jeśli ktoś pyta mnie, dlaczego ta zmiana jest tak istotna, odpowiadam krótko: bo w tej inwestycji lokalizacja nie jest detalem, tylko warunkiem powodzenia. Od niej zależy, czy obwodnica rzeczywiście ominie miasto, czy tylko przesunie problem o kilka kilometrów dalej.
Co ta inwestycja zmieni w codziennym ruchu
Największa wartość tej drogi nie polega na samym jej istnieniu, tylko na tym, co zabierze z centrum. Dziś ciężar ruchu tranzytowego spada na DK73 i ulice takie jak Źródłowa, Tarnowska czy aleja Solidarności. Nowy odcinek ma przejąć część tego strumienia i stworzyć zewnętrzny łącznik między północą i południem miasta.
Z perspektywy kierowcy i mieszkańca oznacza to kilka bardzo konkretnych efektów:
- mniej ruchu ciężkiego w mieście, czyli realną ulgę dla ulic osiedlowych i miejskich skrzyżowań;
- krótsze i prostsze przejazdy tranzytowe między głównymi wylotami wschodniej części Kielc;
- lepsze spięcie układu drogowego z DK73, S7, S74 oraz drogami wojewódzkimi 745, 763 i 764;
- większe bezpieczeństwo, bo część pojazdów ciężkich nie będzie już przeciskać się przez najbardziej obciążone miejskie odcinki;
- mniej hałasu i emisji na ulicach, które dziś pełnią funkcję znacznie szerszą niż lokalna obsługa ruchu.
To nie jest obietnica natychmiastowej poprawy wszystkiego. Nawet dobra obwodnica nie rozwiązuje problemu korków wszędzie i zawsze. Ale jeśli zostanie poprawnie wpięta w układ dróg, potrafi wyraźnie odciążyć miasto i uporządkować ruch tam, gdzie dziś miesza się komunikacja lokalna, regionalna i tranzytowa. Właśnie dlatego tak ważne jest, by przy ocenie projektu patrzeć nie tylko na sam przebieg, ale też na koszty i kompromisy, które za nim stoją.
Dlaczego wcześniejsza koncepcja utknęła
Tu nie chodziło o jedną sporną działkę, lecz o cały zestaw problemów. W konsultacjach społecznych padło ponad 2 tysiące uwag, a największe emocje wywoływały tereny zabudowane, ogródki działkowe i obawa, że nowa trasa nie wyprowadzi ruchu poza miasto, tylko przeniesie go na jego obrzeża.
Do tego doszedł klasyczny problem dużych inwestycji drogowych: pieniądze. Sama dokumentacja projektowa kosztowała 2,6 mln zł, więc etap przygotowawczy nie był już symboliczny, tylko realnie zaawansowany. Mimo to nadal nie było jasnego, stabilnego źródła finansowania całej budowy. To właśnie taki moment zwykle rozbija podobne projekty, bo bez budżetu i decyzji środowiskowej nawet najlepiej narysowany wariant pozostaje na papierze.
| Bariera | Skutek | Co to oznacza dla inwestycji |
|---|---|---|
| Zbyt bliski przebieg wobec zabudowy | Protesty i duża liczba uwag w konsultacjach | Trzeba szukać korytarza dalej od miasta |
| Brak zamkniętego finansowania | Brak pewności co do harmonogramu | Projekt nie może wejść w kolejne etapy bez decyzji budżetowej |
| Decyzja środowiskowa | Konieczność pokazania mniejszego wpływu na otoczenie | Nowy wariant musi być lepiej uzasadniony niż poprzedni |
Moim zdaniem właśnie to jest najważniejsza lekcja z wcześniejszego etapu: obwodnicy nie wygrywa się samym hasłem „potrzebna”. Trzeba jeszcze udowodnić, że konkretny przebieg ma sens w terenie, nie demoluje nadmiernie otoczenia i da się go sfinansować. Bez tego każdy kolejny komunikat będzie tylko powrotem do punktu wyjścia. I to prowadzi do pytania, co musi się wydarzyć, aby projekt naprawdę ruszył.
Co musi się wydarzyć, żeby droga naprawdę ruszyła
Jeśli miałbym uprościć cały proces do kilku kroków, wyglądałoby to tak:
- Najpierw trzeba dopracować nowe warianty przebiegu i odsiać te, które znów budzą zbyt duży opór społeczny.
- Potem potrzebna jest analiza środowiskowa, która pokaże, jak ograniczyć kolizje z zabudową, terenami cennymi przyrodniczo i lokalnymi dojazdami.
- Następnie trzeba zamknąć temat finansowania, bo bez niego nie ma mowy o prawdziwym harmonogramie.
- Dopiero później można mówić o roli inwestora, dokumentacji wykonawczej i przetargu na roboty.
- Na końcu przychodzi etap budowy, ale ten jest możliwy tylko wtedy, gdy wcześniejsze decyzje nie będą już wracały do poprawy.
W praktyce najważniejszy sygnał, na który warto patrzeć w kolejnych miesiącach, to nie ogólne deklaracje, lecz konkret: wskazanie preferowanego wariantu, postęp w decyzji środowiskowej i jasna odpowiedź, skąd mają pochodzić pieniądze. Jeśli te trzy elementy się zepną, projekt przestanie być tematem polityczno-konsultacyjnym, a stanie się realnym zadaniem infrastrukturalnym. I dopiero wtedy będzie można mówić nie o planie, ale o drodze, która naprawdę ma szansę powstać.
