Projekt techniczny - klucz do budowy bez wpadek. Sprawdź!

Mateusz Sokołowski

Mateusz Sokołowski

|

17 marca 2026

Na biurku leży laptop, biały kask, plany architektoniczne i poziomica. To kompletny zestaw do pracy nad projektem technicznym i prawem budowlanym.
Projekt techniczny w prawie budowlanym to dokument, który przesądza o tym, czy inwestycję da się bezpiecznie zrealizować zgodnie z zatwierdzonym zamierzeniem. To w nim domyka się konstrukcję, dobór materiałów, geotechnikę i rozwiązania wykonawcze, a przy większych inwestycjach drogowych lub infrastrukturalnych właśnie tu wychodzą na jaw błędy, których nie widać w samej koncepcji. Poniżej porządkuję, co musi zawierać taka dokumentacja, kto ją przygotowuje, kiedy jest obowiązkowa i na co zwracam uwagę, żeby nie gasić pożarów na budowie.

Najważniejsze zasady, które porządkują dokumentację techniczną

  • Projekt techniczny jest częścią projektu budowlanego, ale nie trafia do zatwierdzenia decyzją o pozwoleniu na budowę.
  • Musi być zgodny z projektem zagospodarowania działki lub terenu oraz projektem architektoniczno-budowlanym.
  • Powinien zawierać m.in. rozwiązania konstrukcyjne, obliczenia, rozwiązania techniczne i materiałowe oraz, gdy trzeba, geotechnikę.
  • Inwestor musi mieć go przed rozpoczęciem robót i przekazać kierownikowi budowy.
  • Zmiany w trakcie realizacji trzeba wprowadzać do dokumentacji, a przy częściach objętych uzgodnieniami czasem potrzebne są nowe uzgodnienia.
  • W inwestycjach drogowych największe ryzyko rodzą zwykle kolizje z sieciami, odwodnienie i niedopasowanie do istniejącej infrastruktury.

Czym jest projekt techniczny i dlaczego nie trafia do urzędu

Prawo budowlane dzieli projekt budowlany na trzy wyraźne części: projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany oraz projekt techniczny. Ja patrzę na tę trzecią część jak na dokument, który ma obronić budowę w terenie, a nie jak na papier do kolekcji. GUNB przypomina, że organ administracji architektoniczno-budowlanej nie zatwierdza projektu technicznego w decyzji o pozwoleniu na budowę, więc jego rola zaczyna się później, na etapie przygotowania i prowadzenia robót. To ważne rozróżnienie, bo wiele osób wciąż miesza ten dokument z projektem wykonawczym. W praktyce oba pojęcia bywają łączone w jednym pakiecie materiałów, ale nie są tożsame. Projekt techniczny to część formalnie osadzona w systemie prawa budowlanego, natomiast projekt wykonawczy jest przede wszystkim narzędziem organizacyjnym i kontraktowym. Jeden porządkuje wymagania ustawowe, drugi pomaga wykonawcy wykonać roboty bez zgadywania.
Element Zakres Status formalny Znaczenie w praktyce
Projekt zagospodarowania działki lub terenu Usytuowanie obiektu, układ komunikacyjny, uzbrojenie terenu, oddziaływanie inwestycji Zatwierdzany przez urząd Pokazuje, gdzie i jak obiekt wpisuje się w teren
Projekt architektoniczno-budowlany Funkcja, forma, parametry, geotechnika, rozwiązania wpływające na otoczenie Zatwierdzany przez urząd Opisuje obiekt od strony architektonicznej i użytkowej
Projekt techniczny Konstrukcja, obliczenia, materiały, rozwiązania techniczne i geotechniczne Nie jest zatwierdzany przez urząd, ale jest obowiązkowy przed startem robót Stanowi podstawę wykonania, koordynacji i odbioru

Właśnie dlatego nie traktuję projektu technicznego jako dodatku. To on spina całą logikę inwestycji i pozwala odróżnić zamierzenie dobrze opisane od zamierzenia, które na budowie rozsypie się po pierwszym kolizji z gruntem, siecią albo harmonogramem. Skoro wiemy już, gdzie jest jego miejsce, przejdźmy do tego, co powinno się w nim znaleźć.

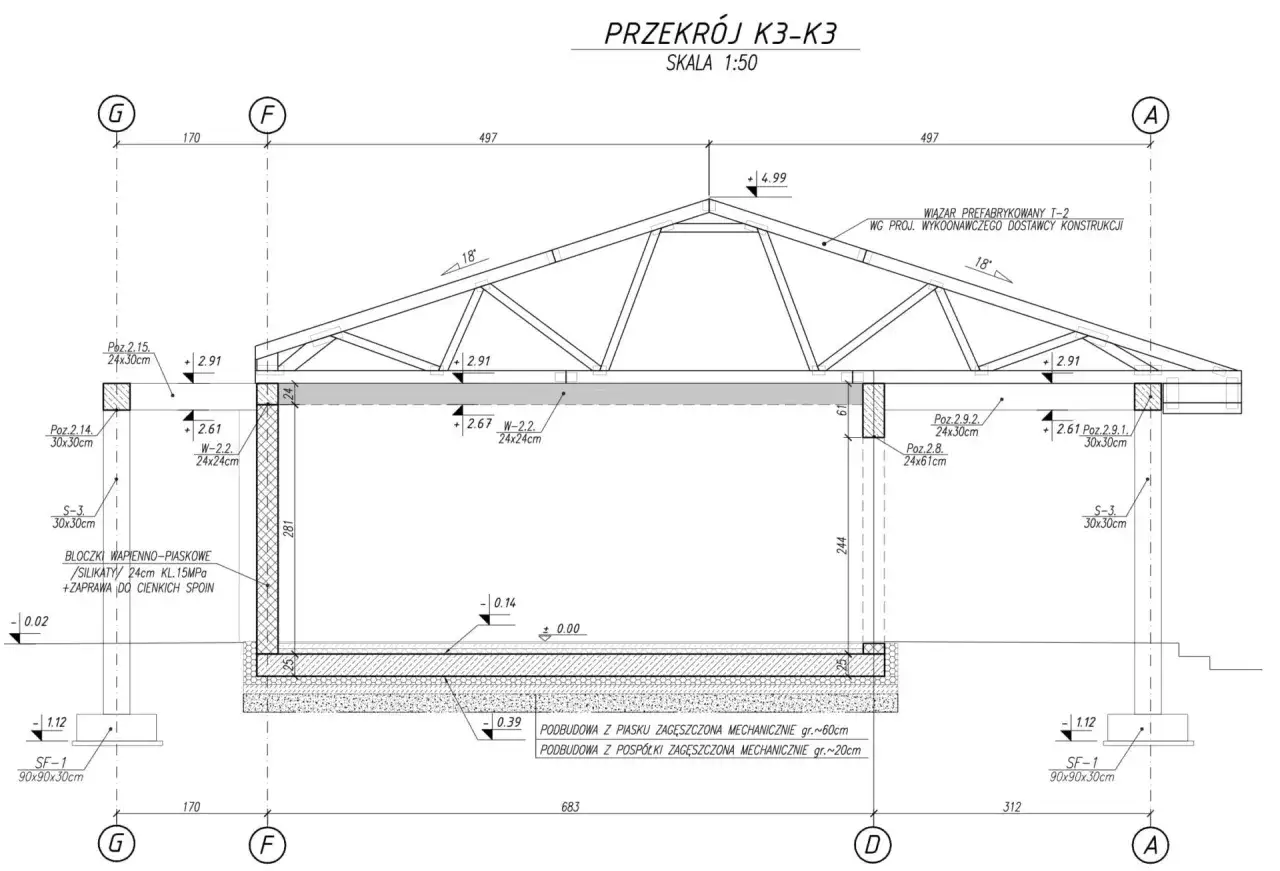

Przekrój K3-K3, szczegółowy projekt techniczny prawo budowlane, ukazujący konstrukcję dachu i fundamentów.

Co musi zawierać dobrze przygotowany projekt techniczny

Biznes.gov.pl ujmuje to prosto: projekt techniczny obejmuje rozwiązania konstrukcyjne obiektu wraz z obliczeniami statyczno-wytrzymałościowymi, charakterystykę energetyczną budynku, niezbędne rozwiązania techniczne i materiałowe oraz inne opracowania projektowe, gdy są potrzebne. W praktyce oznacza to, że nie wystarczy napisać, co ma powstać. Trzeba jeszcze pokazać, jak ma to działać, z czego będzie zrobione i dlaczego takie rozwiązanie jest bezpieczne.

Na poziomie treści dobrze przygotowany projekt techniczny powinien obejmować co najmniej:

  • rozwiązania konstrukcyjne obiektu wraz z wynikami obliczeń statyczno-wytrzymałościowych,
  • charakterystykę energetyczną - dla budynków,
  • rozwiązania techniczne i materiałowe, które mają znaczenie dla wykonania i trwałości,
  • dokumentację geologiczno-inżynierską albo geotechniczne warunki posadowienia, jeśli są potrzebne,
  • inne opracowania projektowe, kiedy skala inwestycji tego wymaga,
  • w przypadku drogi krajowej lub wojewódzkiej - oświadczenie właściwego zarządcy drogi o możliwości połączenia działki z drogą, jeśli jest wymagane.

Warto pamiętać o wyjątku, bo ustawodawca nie każe kopiować tego samego zakresu do każdego zamierzenia. Przy niektórych przebudowach i montażach, gdy nie trzeba ustalać warunków zabudowy, część wymagań odpada. Z kolei przy urządzeniach budowlanych i sieciach uzbrojenia terenu część zagadnień można ująć bezpośrednio w projekcie zagospodarowania działki lub terenu, jeżeli całość problematyki daje się tam sensownie przedstawić. To oszczędza czas, ale tylko wtedy, gdy projektant naprawdę umie rozdzielić zakresy, a nie upraszcza ich na siłę.

Projekt ma też konkretne wymagania formalne. Może być sporządzony w postaci papierowej albo elektronicznej. Powinien mieć stronę tytułową, spis treści, część opisową i część rysunkową. Jeśli dokument jest wielotomowy, każdy tom ma własną numerację, a na stronie tytułowej trzeba wskazać m.in. nazwę elementu projektu, dane projektanta oraz - gdy sprawdzenie jest wymagane - dane projektanta sprawdzającego. Przy oprawie projektów w tomach i przy wspólnym oprawieniu dokumentów ważna jest też logiczna numeracja załączników, bo na budowie nikt nie ma czasu szukać właściwej strony metodą prób i błędów.

W części rysunkowej liczy się czytelność, nie dekoracja. Dla obiektów budowlanych skala rysunków projektu architektoniczno-budowlanego i technicznego nie powinna być mniejsza niż 1:200 dla dużych obiektów i 1:100 dla pozostałych. Przy obiektach liniowych skala musi być dopasowana do długości inwestycji tak, żeby rysunek pozostał czytelny. Z doświadczenia wiem, że to właśnie tu najłatwiej o dokument, który wygląda profesjonalnie, ale po rozłożeniu na stole nie daje się normalnie czytać. W praktyce nie wystarczy więc katalog elementów; liczy się jeszcze to, kto bierze za nie odpowiedzialność.

Kto odpowiada za jego sporządzenie i sprawdzenie

Za dokumentację odpowiada przede wszystkim projektant, który musi ją opracować zgodnie z ustawą, decyzjami administracyjnymi, przepisami i zasadami wiedzy technicznej. Jeżeli zakres inwestycji tego wymaga, udział biorą także specjaliści od innych branż, a całość trzeba skoordynować technicznie. To nie jest drobny formalizm. Ja zwykle widzę, że największe problemy nie biorą się z jednego błędnego obliczenia, tylko z braku koordynacji między branżami: konstrukcją, instalacjami, geotechniką i zagospodarowaniem terenu.

W praktyce odpowiedzialność układa się tak:

  1. Projektant opracowuje projekt techniczny i potwierdza jego zgodność z przepisami oraz zasadami wiedzy technicznej.
  2. Jeśli dla danego zakresu wymagane jest sprawdzenie, wchodzi projektant sprawdzający i weryfikuje spójność opracowania.
  3. Inwestor zapewnia, że dokument powstanie przed rozpoczęciem robót, a potem przekazuje go kierownikowi budowy.
  4. Przed startem prac inwestor dołącza do zawiadomienia o rozpoczęciu robót oświadczenie projektanta i - jeśli jest wymagane - projektanta sprawdzającego o sporządzeniu projektu technicznego zgodnie z przepisami i projektem budowlanym.
  5. Jeżeli zmieniają się rozwiązania objęte uzgodnieniami, aktualizacja nie jest opcją, tylko obowiązkiem.

Warto też pamiętać o stronie formalnej: do dokumentacji dołącza się kopie uprawnień budowlanych i zaświadczeń z izby, chyba że dana osoba figuruje już w centralnym rejestrze osób posiadających uprawnienia budowlane. To drobiazg, ale na etapie kompletowania papierów potrafi zatrzymać inwestycję na całkiem niepotrzebnym poziomie.

Jeśli projekt dotyczy zmian w trakcie realizacji, art. 36b daje jasny sygnał: nie wolno traktować projektu technicznego jak martwego pliku. Zmiany w rozwiązaniach objętych uzgodnieniami wymagają ponownego uzyskania tych uzgodnień. Innymi słowy, jeżeli projektant coś poprawia po drodze, to nie może robić tego tylko „na czysto” w segregatorze. Dokument ma odzwierciedlać rzeczywisty stan decyzji projektowych, bo to właśnie na nim opiera się kierownik budowy i później odbiór. Najmocniej widać to przy drogach i infrastrukturze liniowej, gdzie jeden błąd potrafi rozjechać cały harmonogram.

Jak wygląda to w projektach drogowych i liniowych

W inwestycjach drogowych projekt techniczny ma charakter wyjątkowo praktyczny. Nie jest abstrakcyjnym zbiorem obliczeń, tylko instrukcją wykonania całej geometrii i technologii robót. Ja szczególnie pilnuję tu odcinków, na których droga styka się z istniejącą zabudową, sieciami uzbrojenia terenu, przepustami albo obiektami inżynierskimi. W takich miejscach to nie teoria, lecz szczegół decyduje o tym, czy roboty pójdą gładko.

W projekcie drogowym zwykle trzeba jasno pokazać:

  • geometrię trasy, w tym niwelety, spadki i powiązanie z terenem istniejącym,
  • konstrukcję nawierzchni z warstwami i parametrami materiałowymi,
  • odwodnienie jezdni, poboczy i przyległego terenu,
  • kolizje z sieciami oraz sposób ich zabezpieczenia lub przebudowy,
  • obiekty inżynierskie - przepusty, mury oporowe, mosty, konstrukcje wzmacniające,
  • rozwiązania związane z dostępem do drogi publicznej i powiązaniem z otoczeniem.

Przy drogach krajowych i wojewódzkich ważny bywa jeszcze dokument potwierdzający możliwość połączenia działki z drogą publiczną. To nie jest detal poboczny, bo na styku prywatnej inwestycji i układu drogowego najłatwiej o błąd, który później blokuje pozwolenia, uzgodnienia albo samą budowę. W takich projektach skala rysunków musi też wspierać czytelność, a nie ją zabijać. Jeśli na jednym arkuszu próbuje się zmieścić cały układ bez zachowania proporcji, dokument przestaje pomagać, a zaczyna tylko udawać, że wszystko jest pod kontrolą.

Najwięcej problemów widzę zwykle w dwóch miejscach: odwodnieniu i kolizjach z sieciami. Papier potrafi tu wyglądać poprawnie, ale teren szybko weryfikuje każdy skrót. Dlatego przy inwestycjach liniowych zawsze sprawdzam, czy projekt techniczny rzeczywiście prowadzi wykonawcę krok po kroku, czy tylko zarysowuje ogólny kierunek. Gdy dokument jest spójny, robi się z niego realne narzędzie, a nie zbiór ładnych plansz. Gdy spójności brakuje, zaczynają się poprawki, przestoje i nerwowe telefony między branżami.

Żeby nie kończyć na ostrzeżeniach, zostaje najpraktyczniejszy fragment: co sprawdzić tuż przed rozpoczęciem robót.

Najczęstsze błędy, które kosztują czas i pieniądze

W terenie bardzo szybko wychodzi, czy dokumentacja była przygotowana rzetelnie, czy tylko „formalnie wystarczająco”. Ja zwykle nie przepuszczam zestawu, w którym rysunki nie zgadzają się z opisem albo część materiałowa została przepisana z poprzedniej inwestycji bez ponownego przeliczenia. Taki skrót oszczędza godziny przy biurku, ale potrafi kosztować dni na budowie.

Błąd Skutek Jak temu zapobiegam
Brak zgodności z projektem zagospodarowania lub projektem architektoniczno-budowlanym Ryzyko zmian, wstrzymania robót i konieczności korekty dokumentacji Sprawdzam spójność na poziomie rysunków, opisów i zestawień jeszcze przed przekazaniem na budowę
Zbyt ogólne rozwiązania materiałowe Wykonawca musi zgadywać, a zakup i montaż zaczynają się opóźniać Doprecyzowuję parametry, klasy i zakres stosowania materiałów
Brak aktualnej geotechniki albo posadowienie „na założeniu” Problemy z fundamentowaniem, odwodnieniem i stabilnością Weryfikuję, czy dokument geotechniczny odpowiada rzeczywistym warunkom terenu
Zmiany wprowadzone na budowie bez aktualizacji projektu Niezgodność z dokumentacją i kłopot przy odbiorze Każdą zmianę zapisuję i odnoszę do art. 36b, a przy uzgodnieniach sprawdzam, czy trzeba je odnowić
Błędy formalne, brak podpisów, numeracji lub czytelnych rysunków Chaos w dokumentacji i ryzyko zwłoki przy zawiadomieniu lub odbiorze Robię końcowy przegląd stron, tomów, podpisów i metryk rysunków
Do tego dochodzi jeszcze jeden, bardzo częsty błąd: mieszanie zakresu branż. Projekt architektoniczno-budowlany ma opisywać funkcję i sposób użytkowania, a projekt techniczny ma dowieźć konstrukcję, technologię i wykonalność. Gdy te warstwy się rozjeżdżają, nawet dobry projektant traci czas na tłumaczenie, dlaczego ten sam obiekt wygląda inaczej w dwóch różnych dokumentach. Skoro wiemy już, co najczęściej psuje proces, zostaje ostatni przegląd przed wejściem na teren budowy.

Co sprawdzić przed przekazaniem dokumentacji na budowę

Przed startem robót zawsze robię krótki, ale bezlitosny przegląd. Taki, który nie pyta, czy dokumentacja jest „prawie gotowa”, tylko czy da się na niej bezpiecznie ruszyć z pracami. W praktyce sprawdzam:

  • czy projekt techniczny jest zgodny z zatwierdzonym projektem zagospodarowania działki lub terenu i z projektem architektoniczno-budowlanym,
  • czy wszystkie obliczenia, opisy i rysunki odnoszą się do tej samej wersji inwestycji,
  • czy są aktualne uzgodnienia, opinie i decyzje, których projekt wymaga,
  • czy podpisy, uprawnienia i zaświadczenia są kompletne albo poprawnie zastąpione danymi z centralnego rejestru,
  • czy kierownik budowy dostał aktualną wersję dokumentacji, a nie plik sprzed ostatniej korekty,
  • czy przy inwestycji drogowej dopięto kolizje z sieciami, odwodnienie i połączenie z istniejącą infrastrukturą.

Jeśli inwestycja jest większa, dokładam jeszcze jeden krok: wspólny przegląd z projektantem, branżystami i wykonawcą przed wbiciem pierwszej łopaty. To brzmi prozaicznie, ale właśnie w tym miejscu najczęściej udaje się uratować harmonogram, bo ktoś wyłapuje nieścisłość, zanim zamieni się ona w kosztowną przeróbkę. Dobrze przygotowany projekt techniczny nie ma imponować objętością. Ma prowadzić budowę tak, żeby inwestor, projektant i wykonawca pracowali na tej samej, spójnej wersji rzeczywistości. Właśnie wtedy prawo budowlane przestaje być barierą, a zaczyna działać jak sensowna rama dla inwestycji.

FAQ - Najczęstsze pytania

Projekt techniczny to część projektu budowlanego, która zawiera szczegółowe rozwiązania konstrukcyjne, obliczenia, rozwiązania techniczne i materiałowe. Nie jest zatwierdzany przez urząd, ale jest obowiązkowy przed rozpoczęciem robót, stanowiąc podstawę wykonania i odbioru inwestycji.
Za opracowanie projektu technicznego odpowiada projektant, który musi go przygotować zgodnie z przepisami i zasadami wiedzy technicznej. W zależności od zakresu inwestycji, w procesie uczestniczą także specjaliści branżowi, a całość musi być skoordynowana.
Nie, choć często bywają łączone. Projekt techniczny jest formalnie osadzony w prawie budowlanym i reguluje wymagania ustawowe. Projekt wykonawczy to narzędzie organizacyjne i kontraktowe, pomagające wykonawcy w realizacji robót.
Najczęstsze błędy to brak zgodności z projektem zagospodarowania, zbyt ogólne rozwiązania materiałowe, brak aktualnej geotechniki, brak aktualizacji zmian oraz błędy formalne. Mogą one prowadzić do opóźnień i dodatkowych kosztów.
Przed rozpoczęciem robót należy sprawdzić zgodność z projektem zagospodarowania i architektoniczno-budowlanym, aktualność uzgodnień, kompletność podpisów i uprawnień oraz czy kierownik budowy otrzymał najnowszą wersję dokumentacji.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

projekt techniczny prawo budowlane projekt techniczny budowlany projekt techniczny co zawiera

Udostępnij artykuł

Autor Mateusz Sokołowski
Mateusz Sokołowski
Nazywam się Mateusz Sokołowski i od ponad dziesięciu lat zajmuję się analizą oraz pisaniem na temat inżynierii drogowej, transportu i infrastruktury. Moje doświadczenie obejmuje badanie trendów rynkowych oraz innowacji w tych dziedzinach, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. Specjalizuję się w analizie projektów infrastrukturalnych oraz ocenie ich wpływu na mobilność i rozwój regionalny. Moim celem jest uproszczenie skomplikowanych danych oraz dostarczanie obiektywnej analizy, która pomoże czytelnikom lepiej zrozumieć dynamicznie zmieniający się świat transportu. Zobowiązuję się do publikowania treści, które są nie tylko informacyjne, ale także wiarygodne, aby wspierać moich czytelników w podejmowaniu świadomych decyzji dotyczących infrastruktury i transportu.

Komentarze (0)

Dodaj komentarz
