Obwodnica Witomina - co zmieni w Gdyni? Przebieg i stan budowy

Ignacy Malinowski

Ignacy Malinowski

|

7 czerwca 2026

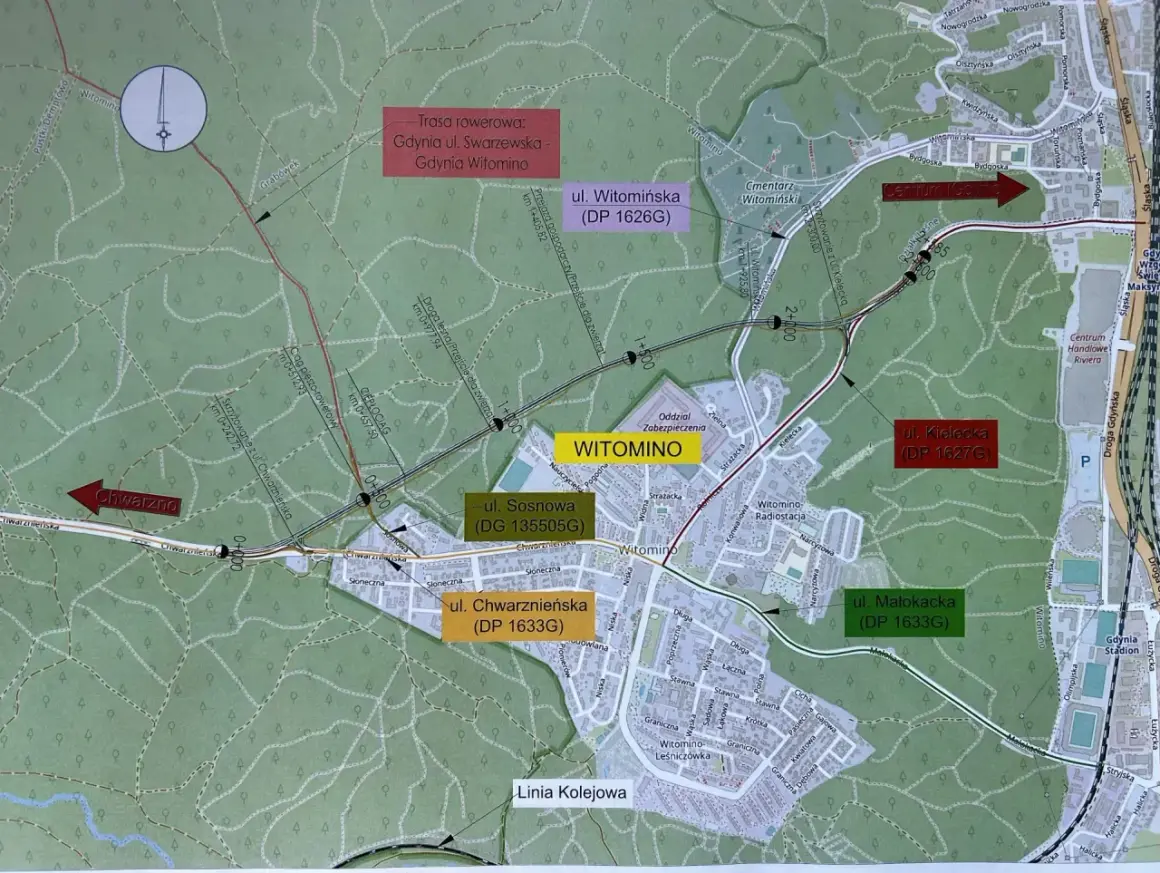

Mapa przedstawia przebieg obwodnicy Witomina, drogi rowerowe i ulice.

Obwodnica Witomina ma uporządkować ruch w zachodniej części Gdyni, odciążyć najbardziej przeciążone ulice i poprawić codzienne dojazdy między Witominem a centrum miasta. To nie jest tylko nowa jezdnia na mapie, ale zmiana całego układu komunikacyjnego: od przebiegu trasy, przez etap budowy, po wpływ na autobusy, kierowców, pieszych i rowerzystów. Poniżej zebrałem najważniejsze informacje tak, żeby dało się z nich realnie skorzystać, a nie tylko odhaczyć ogólną ciekawostkę.

Najważniejsze informacje o inwestycji w skrócie

  • To miejska trasa, która ma przejąć część ruchu z ul. Chwarznieńskiej, Rolniczej i częściowo Kieleckiej.
  • Droga będzie miała 2585 m długości i układ dwujezdniowy z buspasami.
  • W projekcie zaplanowano 5 obiektów inżynieryjnych, w tym wiadukt nad ul. Witomińską.
  • W 2026 roku prace są już w zaawansowanym etapie, ale obecny termin pierwszych przejazdów to początek 2027 roku.
  • Największą korzyść odczują mieszkańcy zachodnich dzielnic oraz osoby dojeżdżające w kierunku centrum w godzinach szczytu.

Dlaczego ten projekt jest ważny dla Witomina i zachodniej Gdyni

W mojej ocenie sens tej inwestycji najlepiej widać nie na wizualizacji, tylko w porannym korku. Zachodnia część Gdyni od lat potrzebowała nowego układu, który rozdzieli ruch lokalny od tranzytowego i odciąży jeden z najbardziej obciążonych korytarzy w tej części miasta. Tutaj stawką nie jest wyłącznie szybszy przejazd samochodem, ale też większa przewidywalność dla autobusów, mniej chaosu na skrzyżowaniach i lepsze warunki dla ruchu pieszego oraz rowerowego.

Największą zmianę mają odczuć ulice, które dziś zbierają zbyt dużo ruchu jak na swoją rolę: Chwarznieńska, Rolnicza i częściowo Kielecka. Jeśli nowa trasa przejmie część codziennych przejazdów do centrum, to na starych ulicach powinno być po prostu mniej konfliktów między pojazdami, autobusami i wyjazdami z posesji. To ważne, bo w mieście nie wygrywa ten projekt, który wygląda najbardziej imponująco na mapie, tylko ten, który realnie porządkuje ruch. Żeby zobaczyć, jak ten efekt ma zostać osiągnięty, trzeba przyjrzeć się samej trasie i jej parametrom.

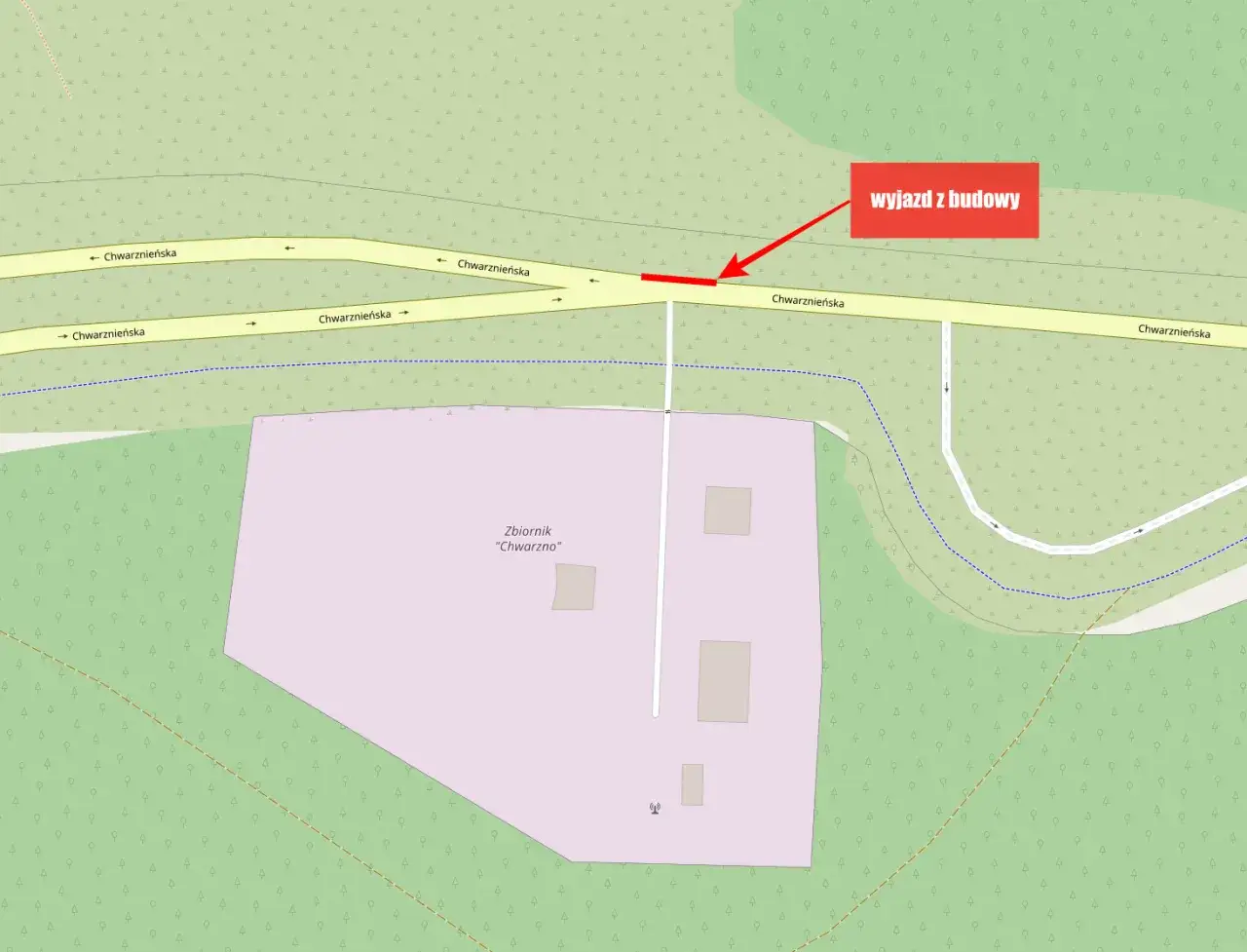

Mapa drogowa z zaznaczonym wyjazdem z budowy na obwodnicy Witomina, prowadzącym do drogi Chwarznieńskiej.

Przebieg i parametry, które najlepiej pokazują skalę inwestycji

Parametr Wartość Co to oznacza w praktyce
Początek trasy okolice pętli autobusowej przy ul. Sosnowej, na odcinku leśnym ul. Chwarznieńskiej nowy układ włącza się w istniejącą sieć tam, gdzie dziś ruch jest już mocno odczuwalny
Koniec trasy około 400 m od skrzyżowania ul. Witomińskiej z Kielecką trasa nie kończy się przypadkowo, tylko domyka ważny korytarz dojazdowy
Długość 2585 m to odcinek wystarczająco długi, by odciążyć kilka ulic, a nie tylko jeden punkt
Układ jezdni 2 jezdnie, 2 pasy w każdym kierunku, w tym buspasy priorytet dla komunikacji miejskiej ma być wpisany w projekt od początku
Obiekty inżynieryjne 5 obiektów to nie jest sama nawierzchnia, ale pełny układ drogowy z przejściami i wiaduktem
Najważniejsze elementy kładka pieszo-rowerowa, kładka technologiczna, 2 przejścia dla zwierząt, wiadukt nad ul. Witomińską projekt łączy transport, bezpieczeństwo i ciągłość korytarzy przyrodniczych
Koszt całkowity 78 549 311,39 zł to inwestycja z kategorii dużych miejskich przedsięwzięć infrastrukturalnych
Dofinansowanie 8 106 665 zł część kosztów pokrywają środki zewnętrzne, co odciąża budżet miasta

Na tym etapie najważniejsze jest zrozumienie, że ta droga została pomyślana jako miejski łącznik o wyraźnie komunikacyjnej funkcji, a nie jako klasyczna trasa przelotowa. Buspasy mają tu znaczenie większe, niż zwykle się zakłada. W praktyce chodzi o to, żeby autobus nie stał w tym samym korku co samochody, bo wtedy transport zbiorowy naprawdę zaczyna być konkurencyjny czasowo.

Przeczytaj również: S10 Bydgoszcz-Toruń - Co musisz wiedzieć o budowie?

Co oznaczają obiekty inżynieryjne

  • Wiadukt nad ul. Witomińską pozwoli poprowadzić ruch bez kolizji z niższą ulicą i ograniczyć liczbę punktów konfliktowych.
  • Kładka pieszo-rowerowa jest ważna nie dlatego, że dobrze wygląda w projekcie, ale dlatego, że utrzymuje ciągłość bezpiecznego ruchu bez mieszania go z cięższym ruchem samochodowym.
  • Przejścia dla zwierząt pokazują, że inwestycja wchodzi w teren leśny i musi uwzględniać korytarze ekologiczne, a nie tylko geometrię jezdni.
  • Kładka technologiczna i przepusty to elementy mniej widoczne, ale potrzebne do obsługi infrastruktury i odwodnienia całego układu.

Tak rozpisany przebieg mówi już sporo o skali zadania, ale dopiero aktualny stan robót pokazuje, kiedy mieszkańcy mogą poczuć realną zmianę. I tu wchodzimy w najciekawszą część: co dzieje się na placu budowy w 2026 roku.

Na jakim etapie jest budowa w 2026 roku

Jak podaje Gdynia, w 2026 roku budowa weszła w etap intensywnych robót ziemnych, mostowych, brukarskich i instalacyjnych. To oznacza, że inwestycja nie stoi już na poziomie przygotowań czy wykopów pod przyszłe rozwiązania, tylko wchodzi w fazę, w której z tygodnia na tydzień widać coraz więcej docelowego układu: kanalizację deszczową, przebudowy sieci, warstwy podłoża, elementy wiaduktu i kolejne fragmenty przyszłej jezdni.

W praktyce na placu budowy prowadzone są między innymi roboty ziemne, humusowanie, przebudowa sieci sanitarnej i teletechnicznej oraz budowa kanalizacji deszczowej. Trwają też prace przy obiektach mostowych, przy ul. Witomińskiej pojawiają się kolejne elementy konstrukcyjne, a na odcinku przy Kieleckiej prowadzone są roboty związane z docelowym profilem drogi. Z punktu widzenia kierowcy to brzmi mało efektownie, ale właśnie ten etap zwykle decyduje o tym, czy całość da się domknąć bez kolejnych opóźnień.

Ważna zmiana dotyczy też organizacji ruchu w rejonie ul. Kieleckiej. ZDiZ w Gdyni informuje, że otwarcie ruchu dwukierunkowego po części nowego skrzyżowania planowane jest w połowie lipca 2026 roku. To nie jest jeszcze finał inwestycji, ale dobry sygnał, że układ zaczyna działać etapami, a nie dopiero po ostatniej warstwie asfaltu.

Równocześnie trzeba uczciwie powiedzieć, że obecny harmonogram przesunął pełne uruchomienie. Zamiast wcześniejszych zapowiedzi końca 2026 roku, dziś mowa o początku 2027 roku jako terminie, w którym pierwsze samochody mają pojechać nową trasą. Dla mieszkańców to oznacza jedno: przez najbliższe miesiące trzeba jeszcze liczyć się z utrudnieniami, objazdami i zmianami w przejazdach lokalnych. To jednak nie zmienia faktu, że kierunek prac jest już bardzo czytelny. Z tego wynika również to, jak zmieni się codzienny ruch po otwarciu drogi.

Jak zmieni się codzienny ruch po otwarciu

Największy błąd przy ocenie takich inwestycji polega na patrzeniu tylko na jedną ulicę. Tutaj sens trzeba czytać szerzej: nowa trasa ma przejąć część ruchu z układu, który dziś jest przeciążony, a jednocześnie przywrócić lepsze warunki na Chwarznieńskiej po zakończeniu prac. Oznacza to nie tylko szybszy przejazd, ale też mniej nerwowe włączanie się do ruchu, mniej blokowania skrzyżowań i lepszą przewidywalność dla autobusów.

Obszar Przed otwarciem Po otwarciu
Ul. Chwarznieńska duża presja ruchu i rozwiązania tymczasowe podczas budowy powrót dwóch pasów dla wszystkich użytkowników ruchu
Komunikacja miejska priorytet zapewniany przez kontrapas autobusowy buspasy przeniesione na nową trasę, z lepszym uporządkowaniem ruchu
Dojazd do centrum częste zatory i trudna przewidywalność czasu przejazdu krótszy i bardziej stabilny dojazd, zwłaszcza w godzinach szczytu
Ruch lokalny mieszanie się ruchu osiedlowego, tranzytowego i autobusowego większe rozdzielenie funkcji ulic i mniejsza liczba konfliktów
Piesi i rowerzyści trudniejsza ciągłość przejazdu i przejść w rejonie robót ciąg pieszo-rowerowy i rozwiązania projektowane z większym bezpieczeństwem

ZDiZ w Gdyni przypomina też, że rozwiązania transportowe w tym rejonie mają działać razem, a nie osobno. I to jest dla mnie najważniejszy wniosek z całego projektu: sama obwodnica nie rozwiązuje wszystkiego, jeśli dalej zostaną wąskie gardła na dalszych odcinkach. Prawdziwa poprawa pojawia się wtedy, gdy nowa trasa, skrzyżowania, sygnalizacja i priorytet dla autobusów zaczynają pracować jako jeden system.

Nie zakładałbym więc, że po otwarciu znikną wszystkie korki. Raczej spodziewałbym się wyraźnej ulgi w godzinach szczytu, większej punktualności autobusów i lepszej obsługi zachodnich dzielnic, ale bez złudzeń, że pojedyncza inwestycja zamieni miejską sieć w drogę szybkiego ruchu. To ważne rozróżnienie, bo pozwala oceniać efekt uczciwie, a nie po samym natężeniu pierwszego weekendu po otwarciu. Z tego właśnie wynika szersza lekcja, którą ten projekt daje całemu miastu.

Co ten projekt mówi o miejskich obwodnicach w praktyce

W miejskich inwestycjach drogowych najważniejsze jest to, czego nie widać na pierwszy rzut oka: etapowanie, ciągłość ruchu, obsługa komunikacji miejskiej i rozsądne wpięcie w istniejące ulice. Właśnie dlatego ten projekt jest ciekawy nie tylko jako lokalna budowa, ale też jako przykład tego, jak powinno się myśleć o odciążaniu dzielnicy bez odcinania jej od miasta. Jeśli wszystko pójdzie zgodnie z obecnym harmonogramem, mieszkańcy dostaną nie tylko nową drogę, ale też bardziej logiczny układ poruszania się po tej części Gdyni.

Gdybym miał wskazać jeden praktyczny wniosek, byłby prosty: w takich inwestycjach warto śledzić nie sam moment oddania do ruchu, lecz także to, jak rozwiązano połączenia z ulicami bocznymi, chodnikami, rowerami i transportem publicznym. To właśnie te szczegóły decydują, czy nowa trasa rzeczywiście uspokoi ruch, czy tylko przeniesie problem kilka przecznic dalej. W przypadku Witomina ta różnica może być bardzo wyraźna, dlatego ten projekt warto obserwować do samego końca, a nie tylko do pierwszego zdjęcia z gotowej jezdni.

Jeśli zależy Ci na ocenie tej inwestycji z perspektywy kierowcy, pasażera autobusu albo mieszkańca okolicznych ulic, najważniejsze będą najbliższe miesiące: dokończenie skrzyżowań, domknięcie prac na obiektach inżynieryjnych i stabilizacja organizacji ruchu. Dopiero wtedy będzie można uczciwie powiedzieć, jak mocno nowa trasa zmieni codzienne dojazdy w tej części Gdyni.

FAQ - Najczęstsze pytania

To nowa miejska trasa w Gdyni, mająca uporządkować ruch w zachodniej części miasta, odciążyć ulice Chwarznieńską, Rolniczą i Kielecką oraz poprawić dojazdy między Witominem a centrum.
Droga będzie miała 2585 m długości, układ dwujezdniowy z buspasami i 5 obiektów inżynieryjnych, w tym wiadukt nad ul. Witomińską. Zaplanowano też kładki dla pieszych i rowerzystów oraz przejścia dla zwierząt.
Według aktualnego harmonogramu, pierwsze przejazdy nową trasą planowane są na początek 2027 roku. W 2026 roku trwają intensywne roboty ziemne, mostowe i instalacyjne.
Ma odciążyć przeciążone ulice, zapewnić szybszy i bardziej przewidywalny dojazd do centrum, zwłaszcza w godzinach szczytu. Buspasy poprawią punktualność komunikacji miejskiej, a piesi i rowerzyści zyskają bezpieczniejsze trasy.
