Najpierw nośna podbudowa, potem cienka i równa podsypka
- W praktyce chodzi najczęściej o podsypkę cementowo-piaskową, a nie o pełną podbudowę konstrukcyjną.
- Najczęściej stosuje się warstwę o grubości 3-5 cm, zwykle w proporcji około 1:4.
- To rozwiązanie działa dobrze pod chodnikiem, tarasem i lekkim podjazdem, ale tylko na stabilnej, zagęszczonej podstawie.
- Największe błędy to zbyt gruba warstwa, brak zagęszczenia, za dużo wody i brak obrzeży, które trzymają całą nawierzchnię.
- Przy warstwie 4 cm na 1 m² potrzeba około 0,04 m³ mieszanki, więc na większej powierzchni różnice w grubości szybko robią się kosztowne.
- W nawierzchniach narażonych na większe obciążenia albo na słabym gruncie lepiej poprawić cały układ warstw, zamiast ratować się samą zaprawą.

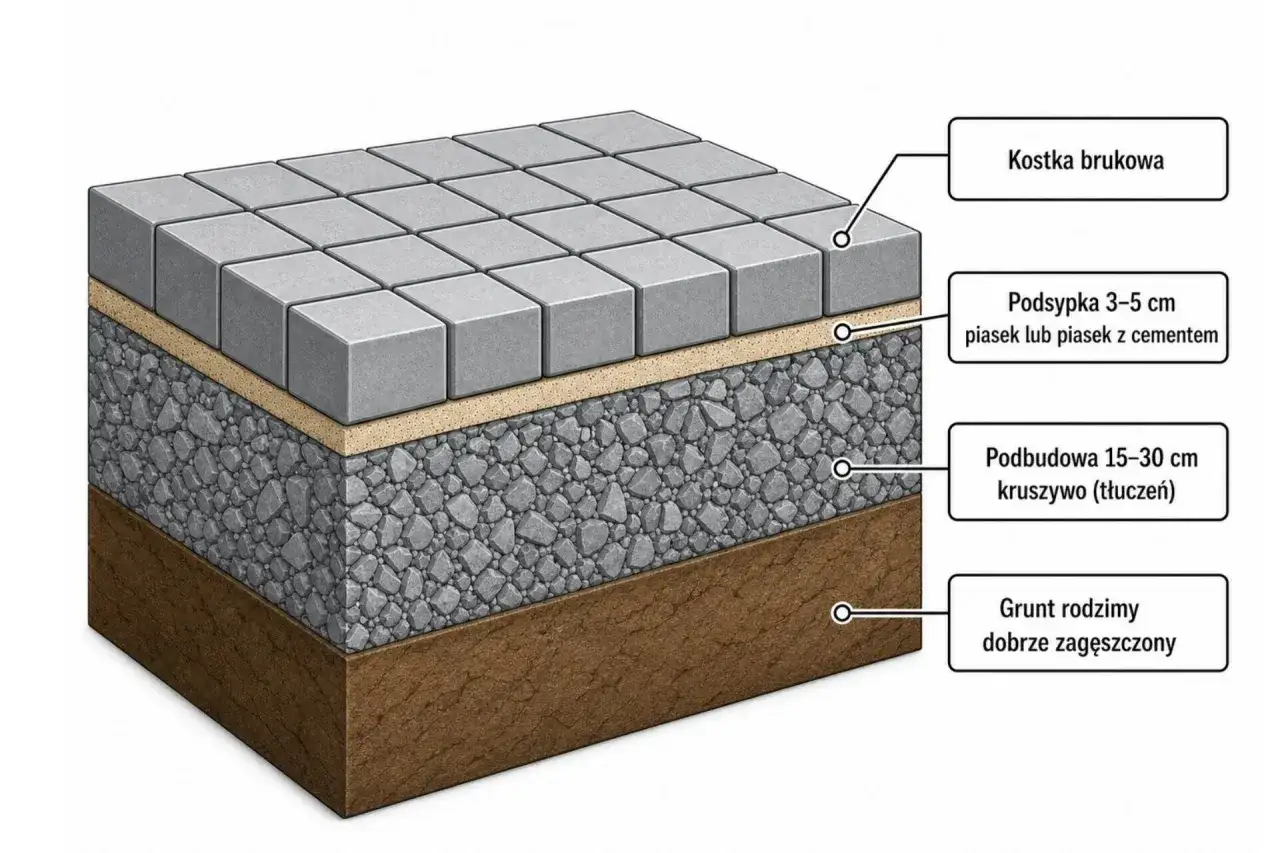

Czym jest ta warstwa i czym różni się od podbudowy
Ja rozróżniam tu trzy rzeczy, bo od tego zaczyna się większość poprawnych decyzji. Podbudowa przenosi obciążenia i buduje nośność całej konstrukcji, podsypka wyrównuje i stabilizuje kostkę, a spoiny blokują jej przesuwanie po ułożeniu. Jeśli ktoś wrzuca te warstwy do jednego worka, zwykle kończy z nawierzchnią, która wygląda dobrze tylko przez pierwszy sezon.
| Warstwa | Rola | Typowa grubość | Co się dzieje, gdy jest źle wykonana |
|---|---|---|---|
| Podbudowa z kruszywa | Przenosi obciążenia i rozkłada nacisk | 10-30 cm, zależnie od gruntu i obciążenia | Nawierzchnia siada, faluje i pęka na łączeniach |
| Podsypka cementowo-piaskowa | Wyrównuje i stabilizuje kostkę | 3-5 cm | Kostka zaczyna „pływać”, a miejscami osiada |
| Spoiny | Usztywniają układ elementów | kilka milimetrów | Kostka rozjeżdża się i szybciej zarasta |
W praktyce „sucha” mieszanka to najczęściej półsucha, lekko wilgotna podsypka cementowo-piaskowa, a nie klasyczna zaprawa murarska. Pod krawężnikami i obrzeżami stosuje się czasem także suchy beton, ale to już inny element układu. Dla mnie to ważne rozróżnienie, bo od niego zależy, czy nawierzchnia będzie pracować, czy pozostanie sztywna tam, gdzie trzeba, i elastyczna tam, gdzie powinna.
To przejście do kolejnej kwestii jest naturalne: skoro wiemy już, czym ta warstwa jest, trzeba ustalić, kiedy rzeczywiście warto ją stosować, a kiedy lepiej wybrać inną technologię.
Kiedy ma sens, a kiedy lepiej wybrać inną technologię
Ta metoda najlepiej sprawdza się tam, gdzie nawierzchnia ma być równa, estetyczna i odporna na codzienne użytkowanie, ale nie musi przenosić dużych obciążeń punktowych. Ja chętnie widzę ją pod ścieżkami, tarasami, opaskami wokół domu i lekkimi podjazdami dla aut osobowych. W drogownictwie podobna zasada działa tak samo: warstwa pomocnicza ma poprawić układ nawierzchni, ale nie może udawać konstrukcji nośnej.
| Zastosowanie | Ocena | Moja uwaga |
|---|---|---|
| Chodnik ogrodowy | Tak | Najczęściej wystarcza, jeśli podbudowa jest dobrze zagęszczona. |
| Taras na gruncie | Tak | Kluczowe są spadek i odpływ wody, bo bez tego pojawią się zastoiska. |
| Lekki podjazd | Tak, z zastrzeżeniami | Warstwa musi być cienka i równa, a podłoże stabilne na całej powierzchni. |
| Podjazd dla dostawczych i cięższych aut | Ostrożnie | Tu sama podsypka nie wystarczy, bo liczy się cała konstrukcja i nośność gruntu. |
| Nawierzchnia przepuszczalna | Zwykle nie | Cementowa stabilizacja może ograniczyć infiltrację wody, więc trzeba to sprawdzić w projekcie. |
| Elementy brzegowe, krawężniki, obrzeża | Tak, ale punktowo | Tu częściej sprawdza się suchy beton niż pełna podsypka na całej powierzchni. |
Jak podaje Bruk-Bet w swoich instrukcjach zabudowy, podsypka cementowo-piaskowa ma zwykle grubość 3-5 cm i najczęściej pracuje w proporcji 1:4, ale nie każdy wyrób ją dopuszcza. To dla mnie ważny sygnał: zanim zamówię materiał, sprawdzam zalecenia producenta kostki, bo czasem technologia wykonania jest tak samo istotna jak sam produkt. Z tego wynika prosta zasada, która prowadzi do kolejnego kroku: najpierw dobieram układ warstw, a dopiero potem samą mieszankę.

Jak ułożyć warstwy, żeby nawierzchnia nie zaczęła pracować
Ja zaczynam od niwelety, czyli projektowanego poziomu nawierzchni, a dopiero potem przechodzę do warstw. Bez tego łatwo zrobić lokalne zapadnięcia albo zbyt duże garby, których nie da się już skorygować samą kostką. Dobrze wykonany układ działa jak konstrukcja, a nie jak przypadkowy przekładaniec materiałów.
- Oczyszczam i zagęszczam grunt. Zdejmuję humus, usuwam miękkie warstwy i pilnuję, żeby podłoże nie było rozmoknięte.
- Buduję podbudowę z kruszywa. Układam ją warstwami, zwykle po około 10 cm, i każdą warstwę zagęszczam osobno.
- Montuję obrzeża i krawężniki. Bez nich kostka z czasem zaczyna się rozchodzić na boki, zwłaszcza przy podjeździe.
- Rozścielam podsypkę. Najczęściej ma 3-5 cm i musi być równa na całej powierzchni, bez dosypywania „na oko” w jednym miejscu.
- Ustawiam spadek. Zwykle celuję w 1,5-2%, żeby woda nie stała na nawierzchni i nie wciskała się w spoiny.
- Układam kostkę i zagęszczam ją z osłoną gumową. Wibrowanie bez ochrony to prosty sposób na uszkodzenie licowej powierzchni.
- Wypełniam spoiny suchym piaskiem. To on domyka układ i ogranicza przesuwanie się elementów.
Ważny szczegół: nie rozkładam zbyt dużej ilości podsypki naraz. Jeśli zostawię ją na słońcu albo deszczu zbyt długo, zaczyna tracić parametry i potem trudno uzyskać równą płaszczyznę. W praktyce pracuję pasami, tak żeby tego samego dnia ułożyć tyle kostki, ile da się bez pośpiechu zamknąć w jednym cyklu roboczym. To niby drobiazg, ale właśnie takie drobiazgi najbardziej decydują o trwałości.
Skoro wiadomo już, jak to ułożyć, warto przejść do błędów. To zwykle one odpowiadają za późniejsze reklamacje, a nie sama idea podsypki.
Najczęstsze błędy, które kończą się zapadaniem kostki
Najgorszy błąd, jaki widzę na budowach, to próba zastąpienia podbudowy grubą warstwą mieszanki cementowo-piaskowej. To działa tylko pozornie, bo materiał pod obciążeniem i tak będzie pracował, a z czasem zacznie pękać albo osiadać punktowo. Zamiast poprawić konstrukcję, tworzy się warstwę, która udaje nośność.
| Błąd | Skutek | Jak robię to lepiej |
|---|---|---|
| Zbyt cienka lub źle zagęszczona podbudowa | Kostka siada i tworzy lokalne dołki | Układam kruszywo warstwami i każdą warstwę zagęszczam osobno. |
| Warstwa podsypki grubsza niż 5 cm | Materiał pracuje, kruszy się i traci stabilność | Trzymam się cienkiej, równej warstwy wyrównawczej. |
| Zbyt dużo wody w mieszance | Zaprawa traci charakter półsuchy i zaczyna się „rozjeżdżać” | Dodaję tylko tyle wilgoci, ile pozwala na lekkie zlepianie się mieszanki. |
| Brak obrzeży lub krawężników | Nawierzchnia rozchodzi się na boki | Stosuję zamknięcie brzegów jeszcze przed układaniem pola kostki. |
| Zbyt późne wibrowanie | Powierzchnia nie siada równomiernie | Zagęszczam nawierzchnię od razu, zanim mieszanka zacznie wiązać. |
| Brak spadku i odpływu wody | Stojąca woda rozmiękcza warstwy i niszczy spoiny | Projektuję spadek od początku, zwykle na poziomie 1,5-2%. |
Ile materiału trzeba zamówić i ile to zwykle kosztuje
Przy tej technologii najłatwiej popełnić dwa błędy kosztowe: zamówić za mało albo zrobić warstwę za grubą. Ja liczę materiał od metra kwadratowego, bo wtedy od razu widzę, jak szybko rośnie ilość przy większej powierzchni. Dla orientacji przy grubości 4 cm na 1 m² potrzeba około 0,04 m³ mieszanki, a przy 100 m² już 4 m³.
| Grubość podsypki | Objętość na 1 m² | Orientacyjne zużycie cementu | Orientacyjne zużycie piasku |
|---|---|---|---|
| 3 cm | 0,03 m³ | około 8-9 kg | około 38-40 kg |
| 4 cm | 0,04 m³ | około 11-12 kg | około 50-52 kg |
| 5 cm | 0,05 m³ | około 14 kg | około 64 kg |
Jeśli patrzę wyłącznie na materiał, to przy niewielkiej realizacji koszt zwykle mieści się w kilku lub kilkunastu złotych za metr kwadratowy, ale z dowozem i małym zamówieniem łatwo robi się z tego wyraźnie więcej. Największą różnicę robi nie sama cena piasku czy cementu, tylko transport, odpady technologiczne i to, czy inwestycja jest mała czy większa. Ja zawsze doliczam zapas, bo korekta braków w trakcie robót wychodzi drożej niż niewielka nadwyżka materiału.
W inwestycjach przydomowych szczególnie opłaca się pilnować grubości warstwy. Różnica zaledwie 1 cm na powierzchni 100 m² oznacza około 1 m³ materiału więcej albo mniej, więc z pozoru drobna zmiana ma realny wpływ na budżet. To kolejny argument za tym, żeby planować całą konstrukcję precyzyjnie, a nie korygować ją już na placu budowy.
Co sprawdzam przed zamówieniem materiału, żeby nie poprawiać nawierzchni po pierwszej zimie
Zanim zamówię mieszankę, patrzę na pięć rzeczy: grunt, odwodnienie, obciążenie, obrzeża i zalecenia producenta kostki. Jeśli choć jeden z tych elementów jest słaby, sama podsypka nie uratuje projektu. To szczególnie ważne tam, gdzie nawierzchnia ma pracować przez lata, a nie tylko wyglądać dobrze w dniu odbioru.
- Sprawdzam, czy grunt jest stabilny i nie trzyma wody.
- Upewniam się, że jest zaplanowany spadek i odpływ z nawierzchni.
- Dobieram technologię do obciążenia, a nie odwrotnie.
- Montuję obrzeża przed rozpoczęciem układania pola kostki.
- Weryfikuję, czy dany producent dopuszcza podsypkę cementowo-piaskową dla wybranej kolekcji.
